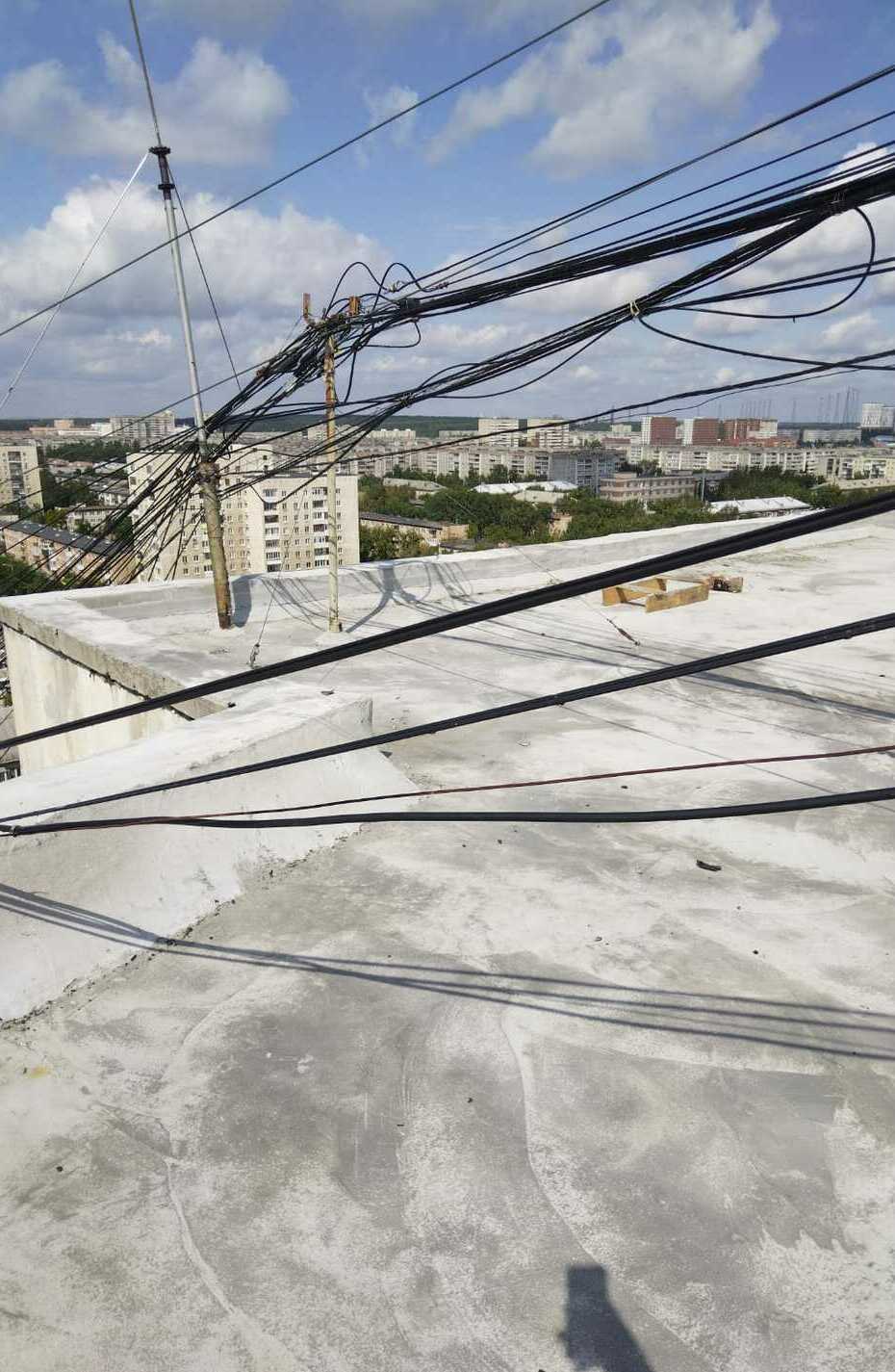

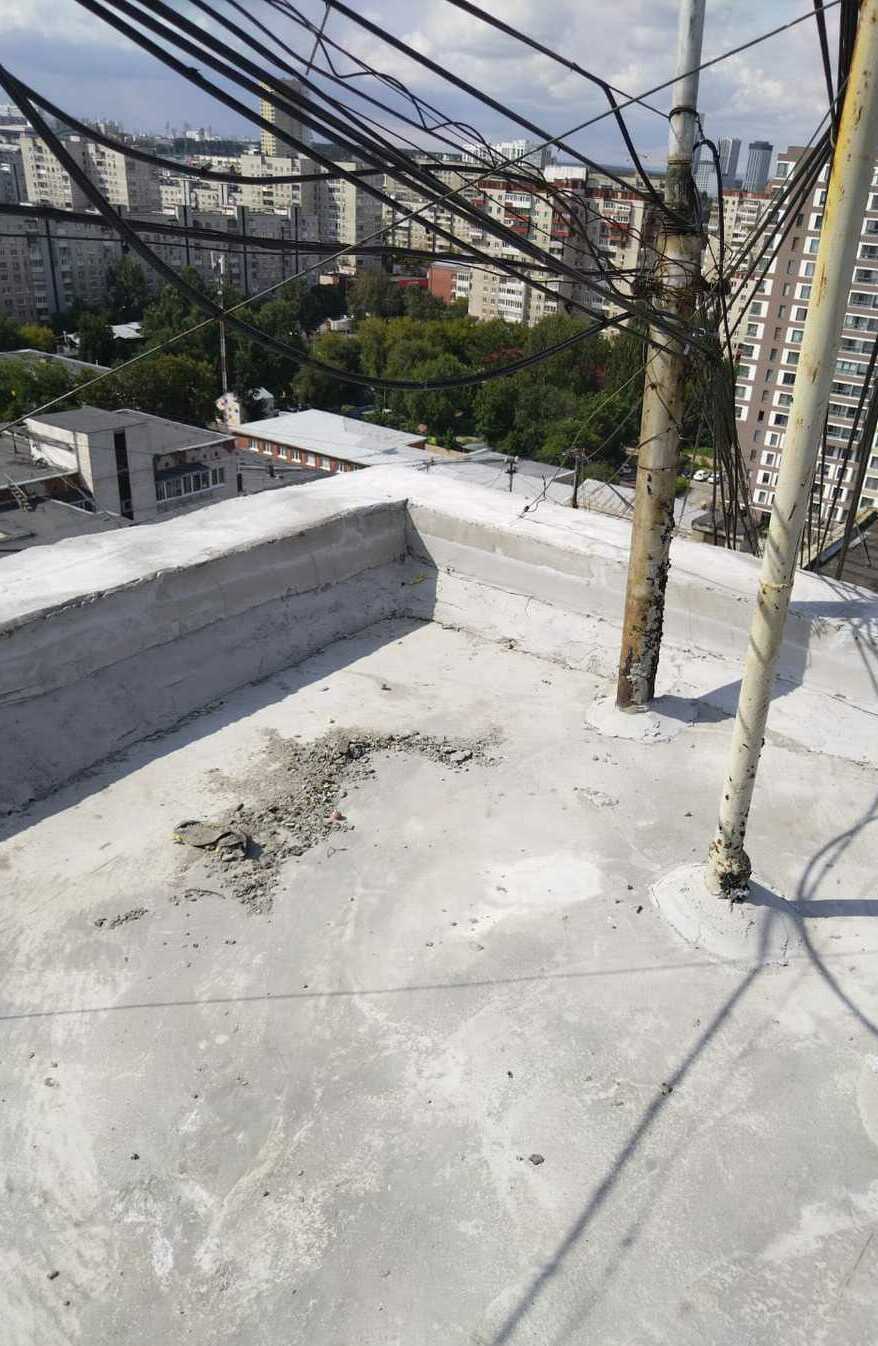

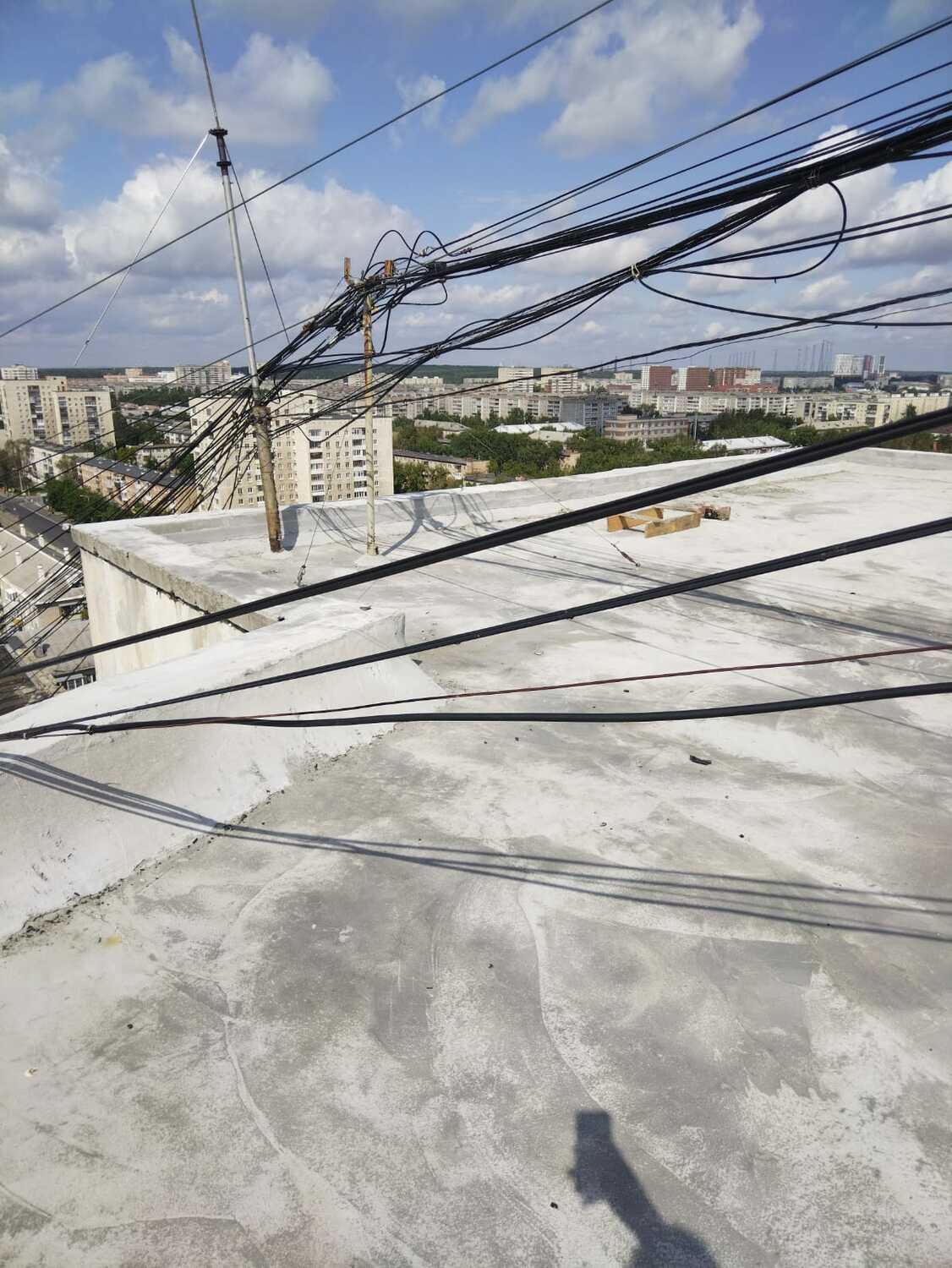

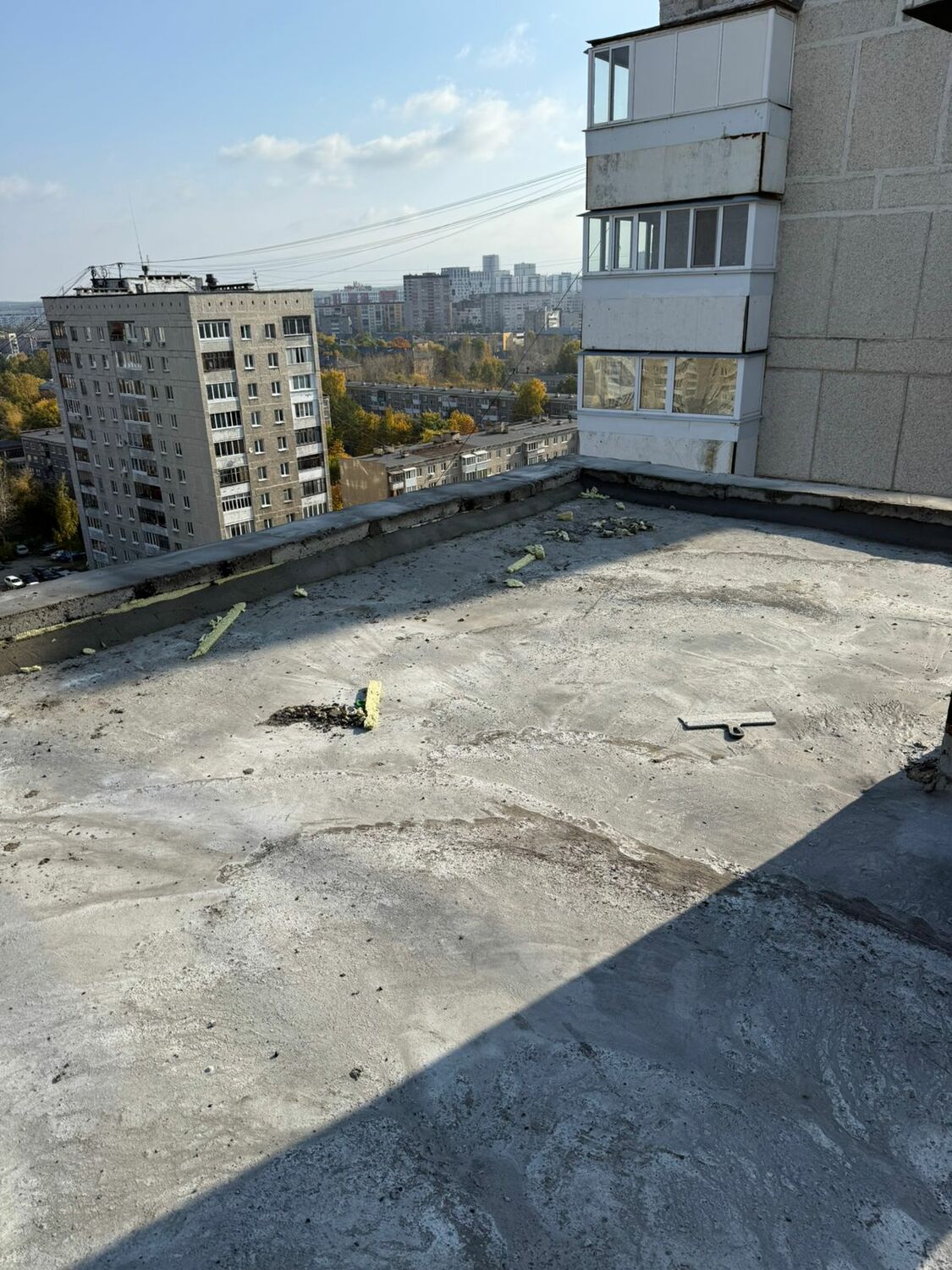

11.07.2025 года начался капитальный ремонт кровли Запускаем обратный отсчет на 180 дней до 07 января 2026 года.

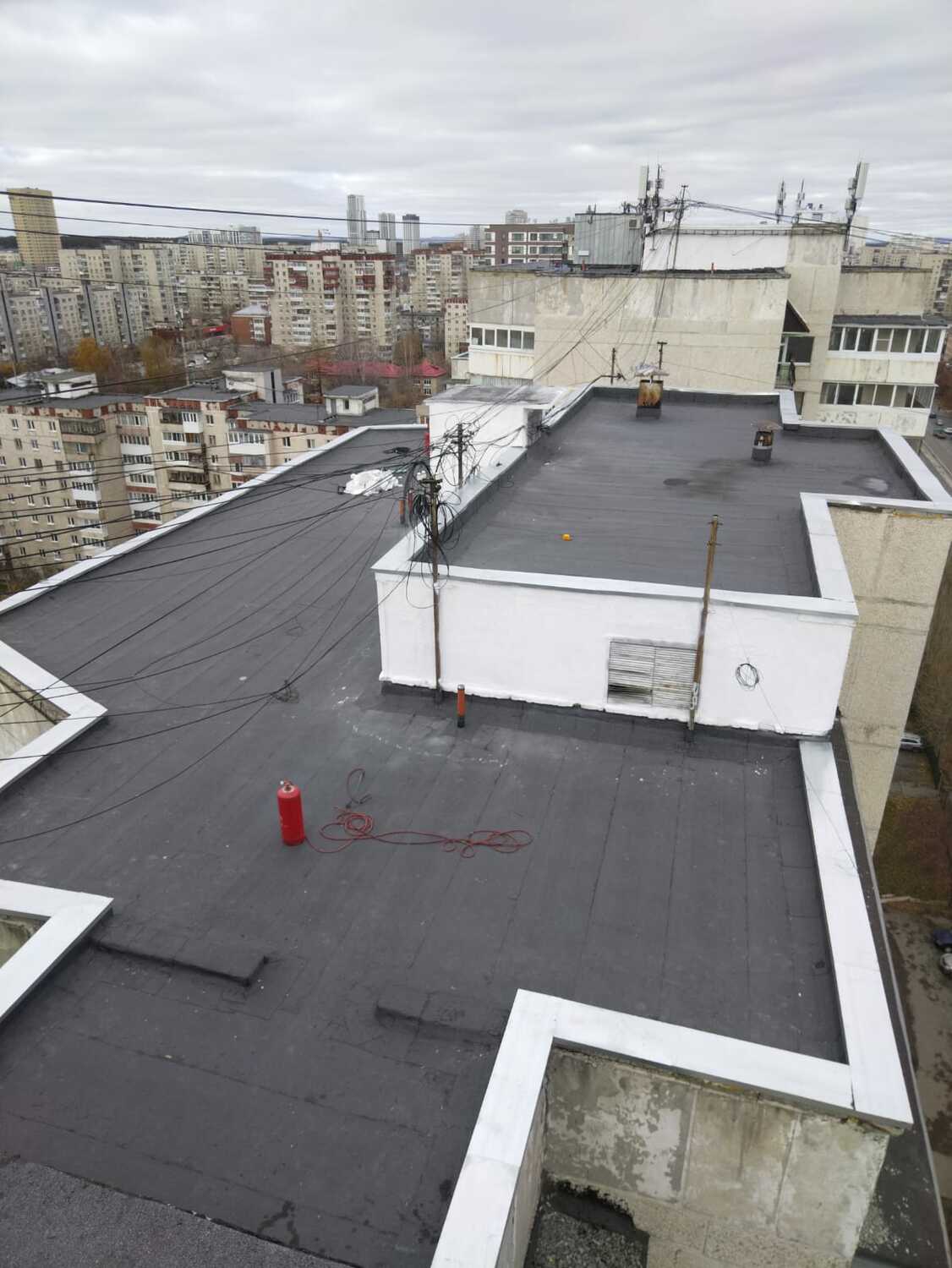

Отчет по капитальному ремонту крыши на 05 ноября:

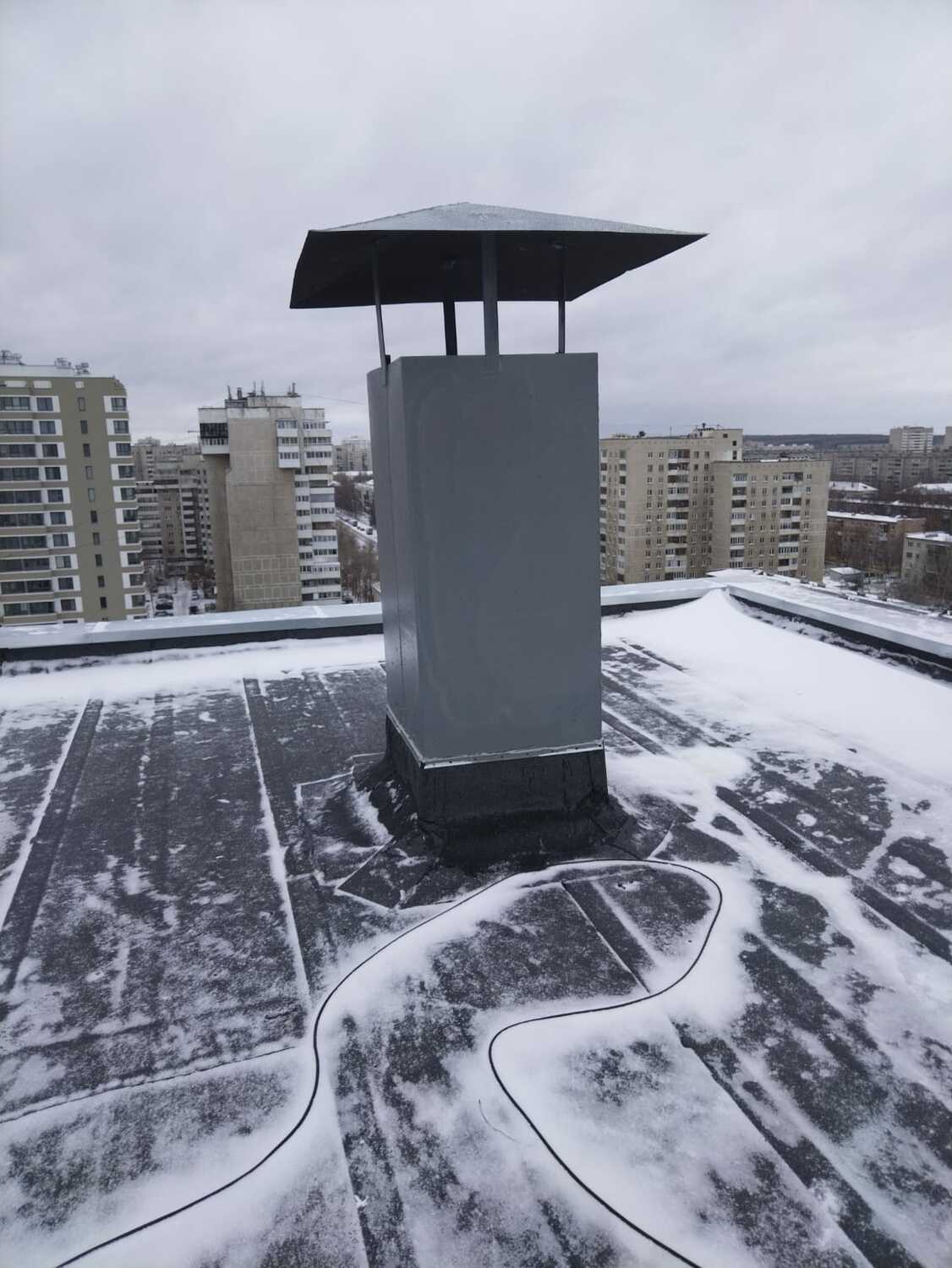

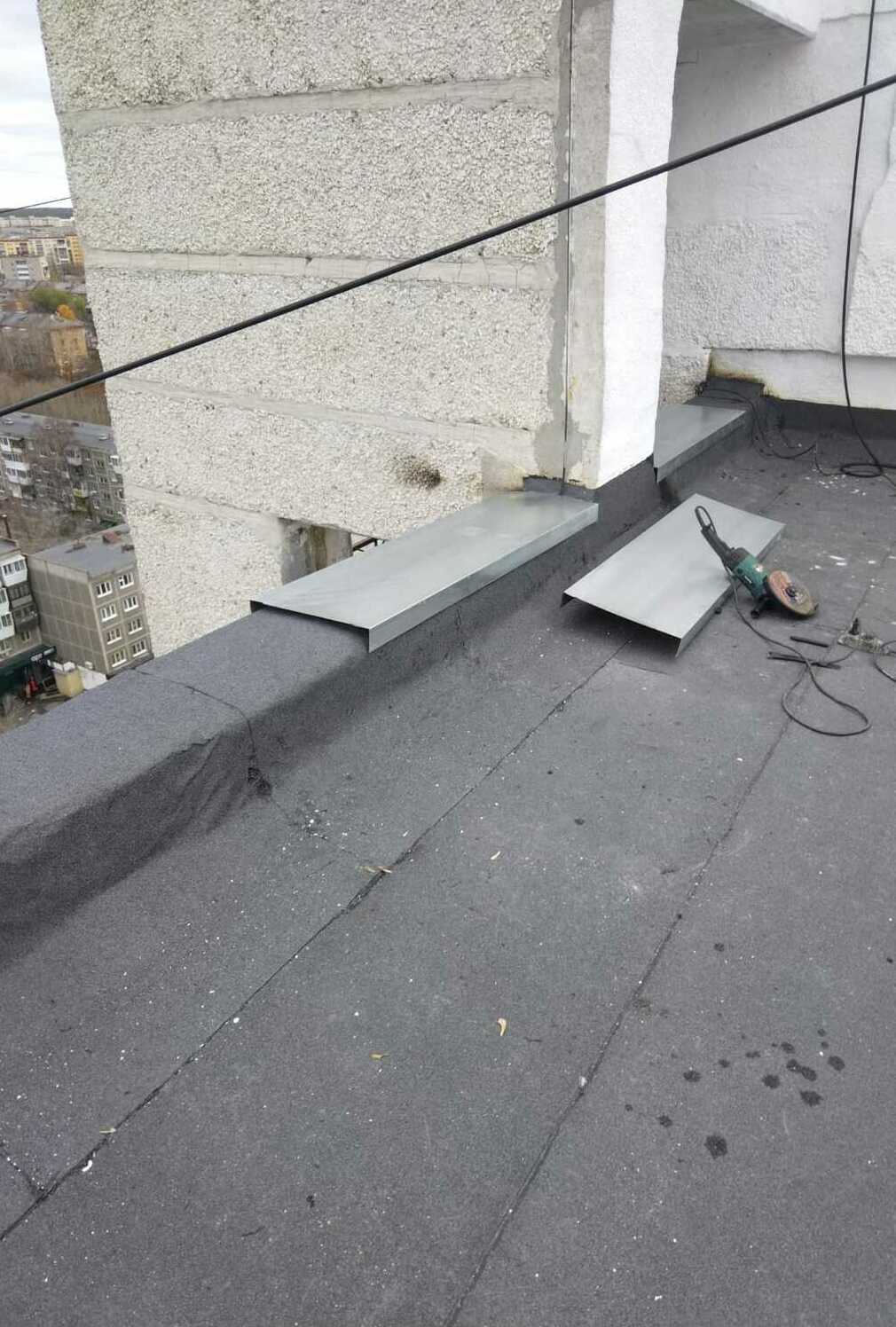

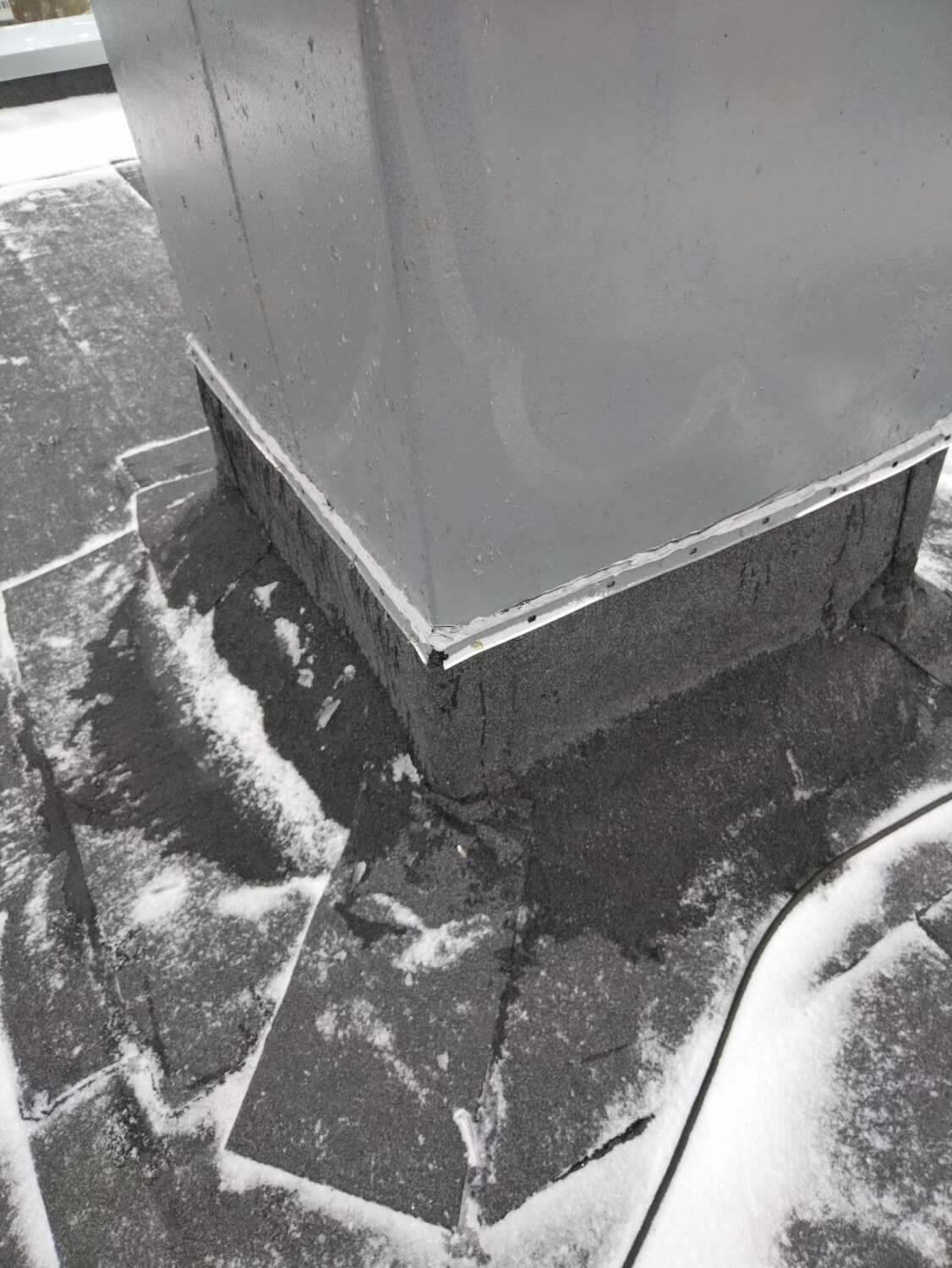

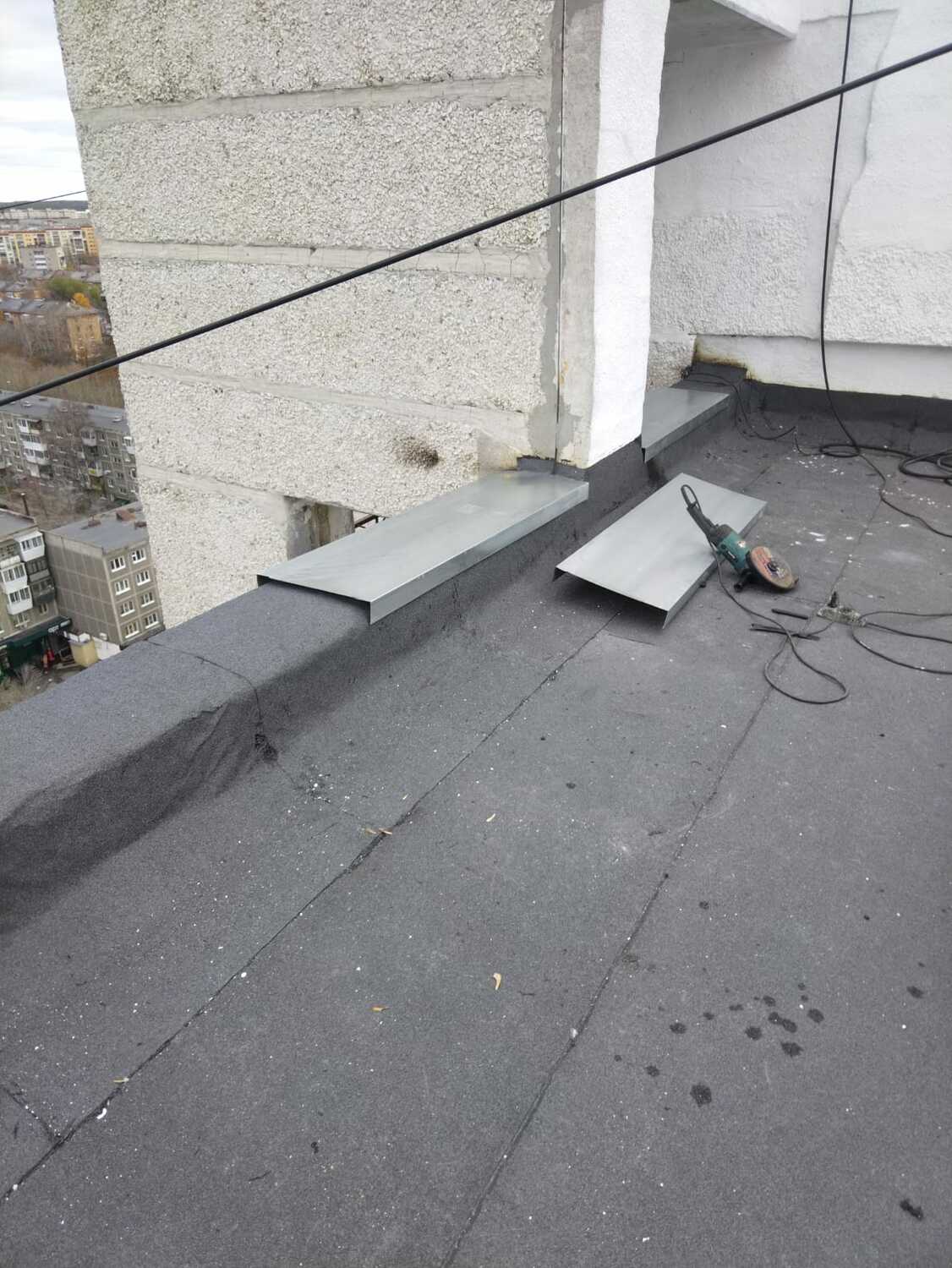

"Покраска металлических вентиляционных шахт, монтаж прижимной планки, покрытие балконов и шахт. Замечаний нет." - комментарий строй.контроля на работы 5 ноября 2025 года!
Отчет по капитальному ремонту крыши на 27 октября:

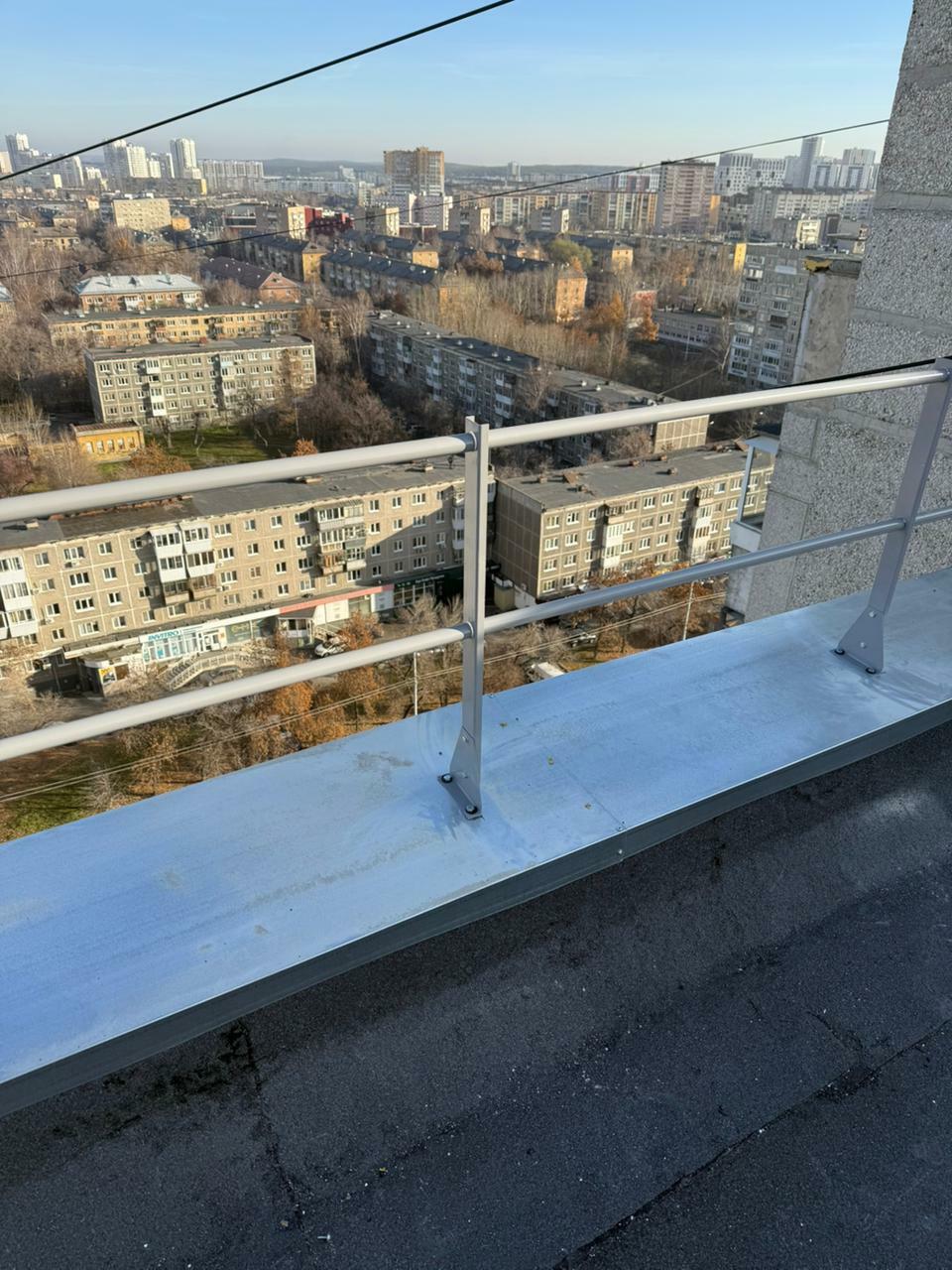

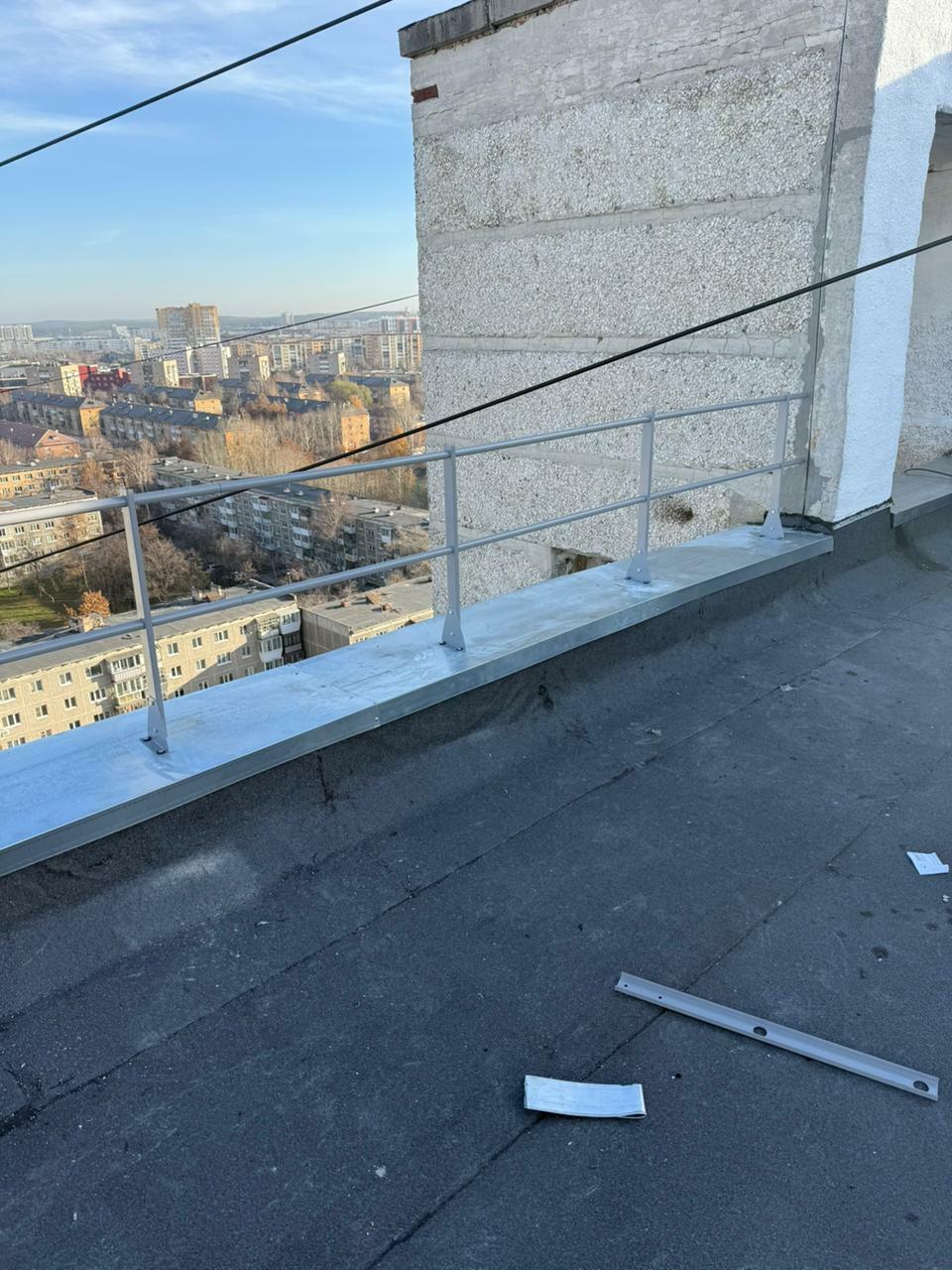

27.10.2025: Началась установка ограждений на крыше!

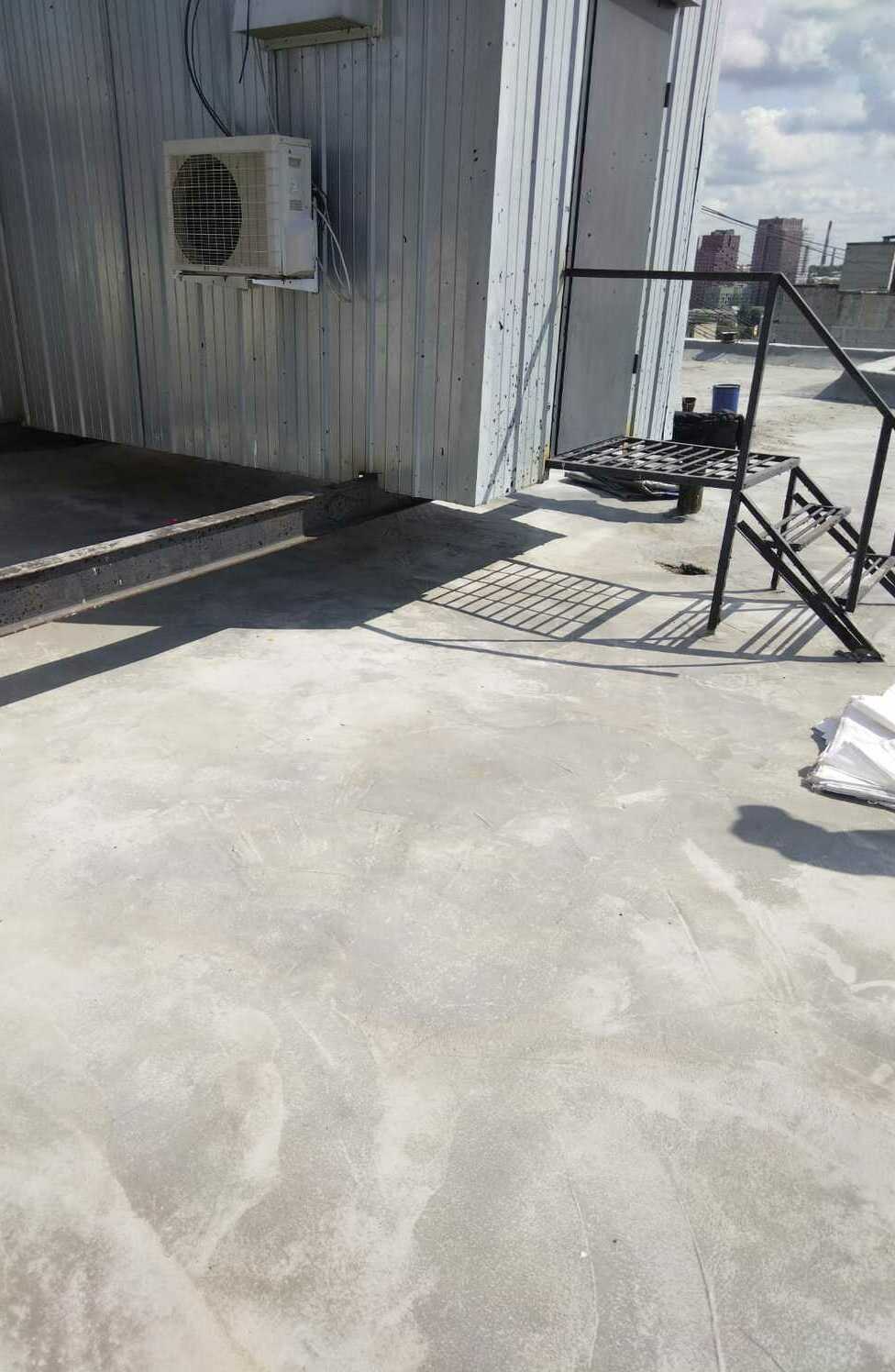

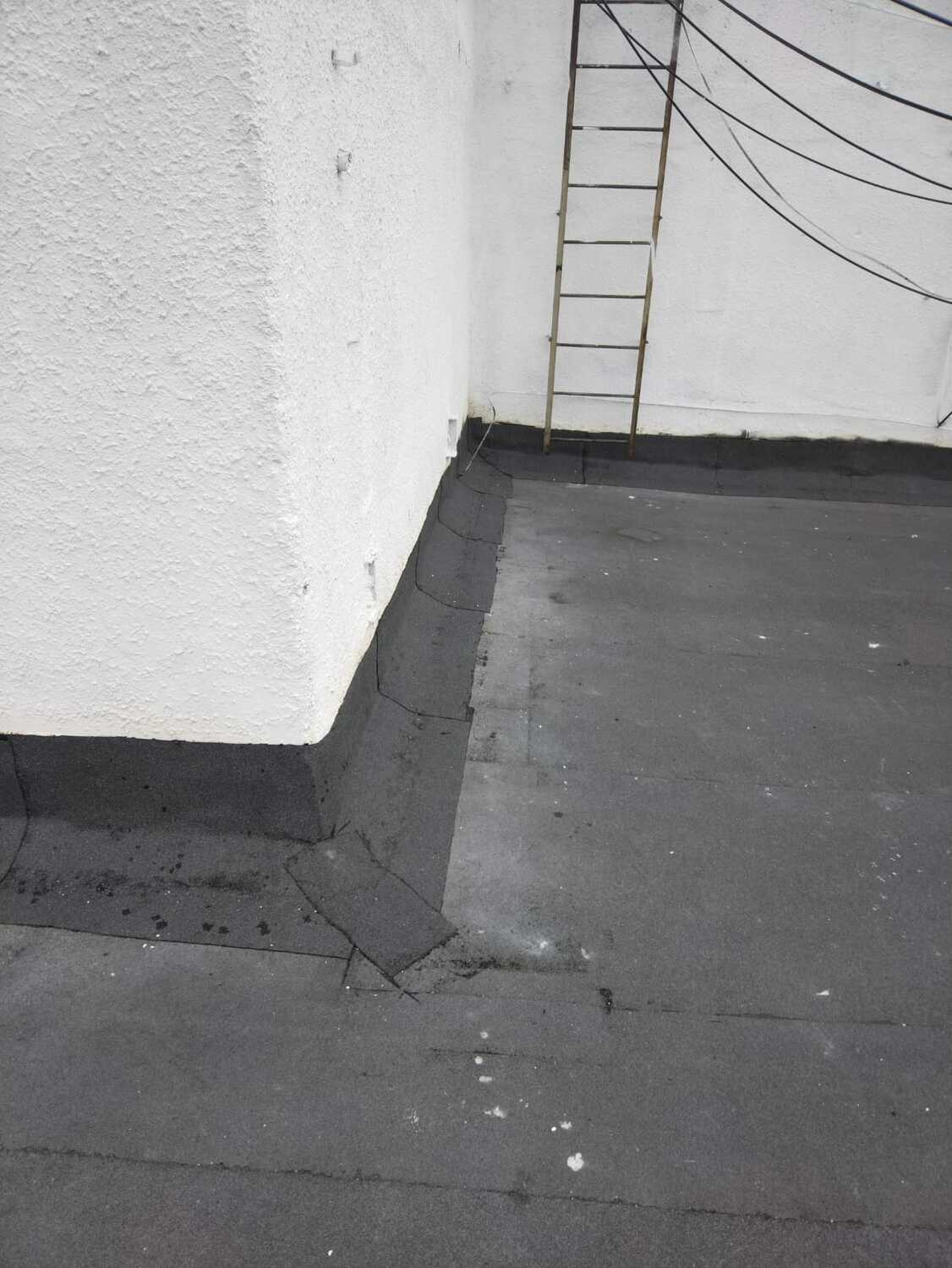

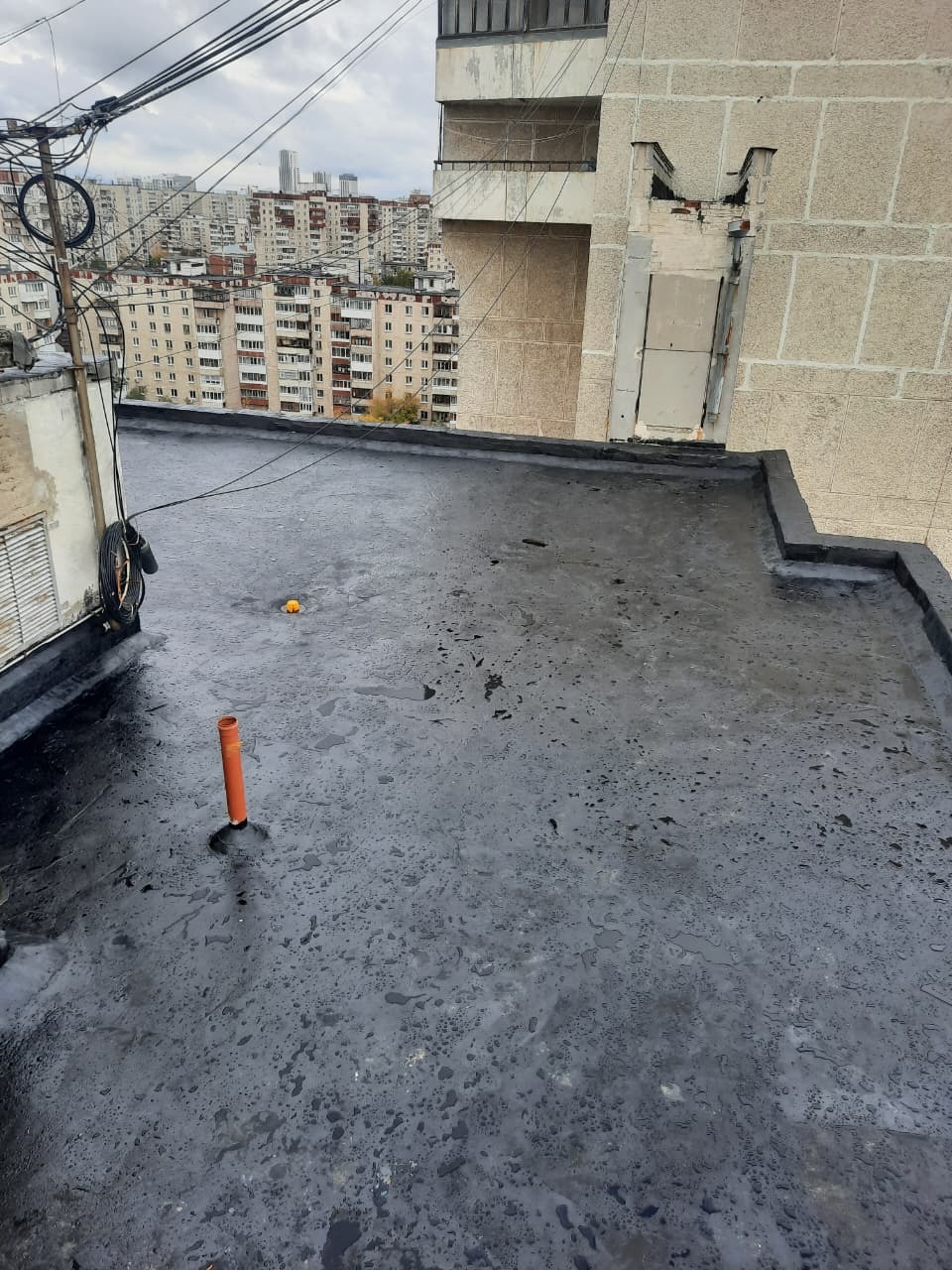

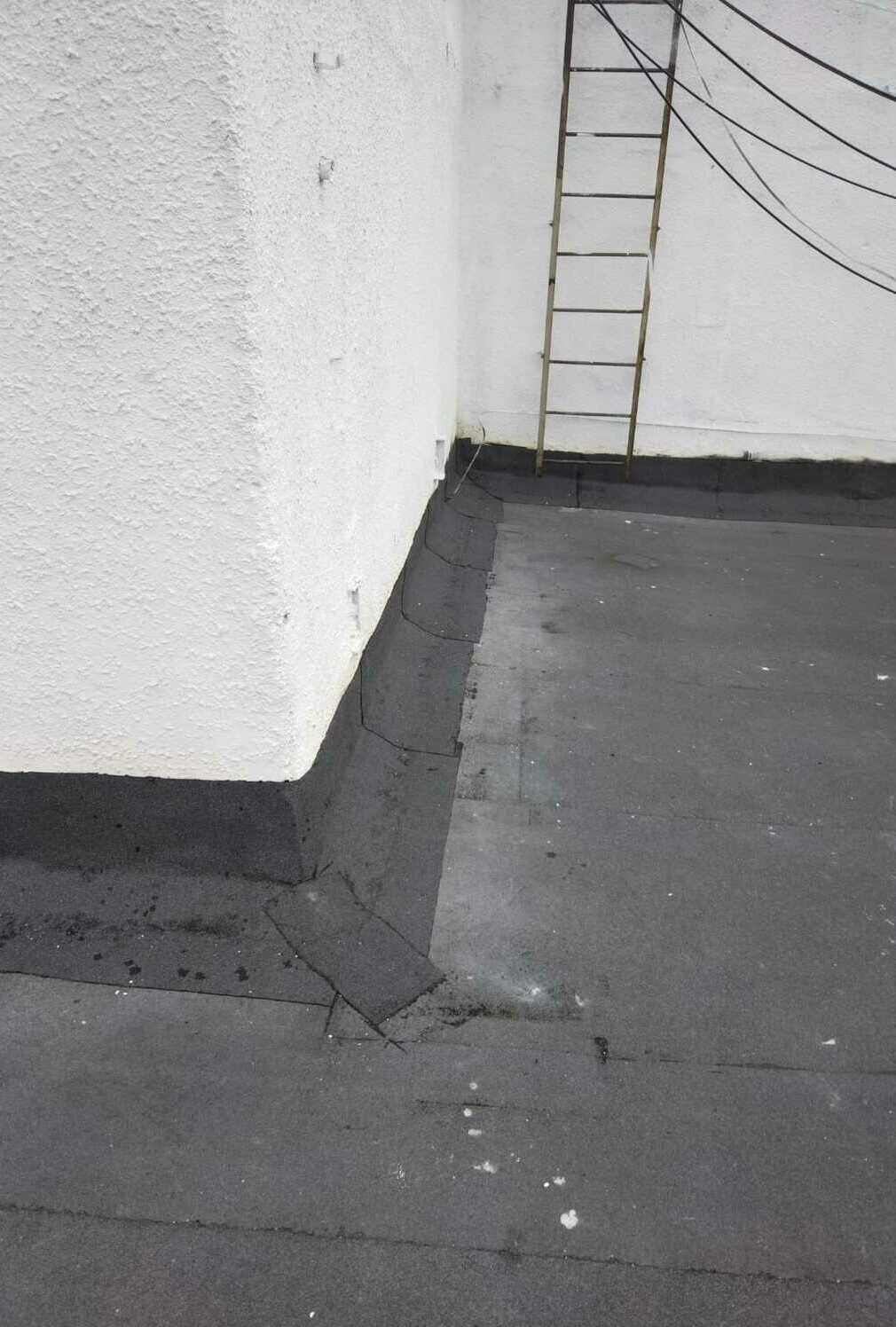

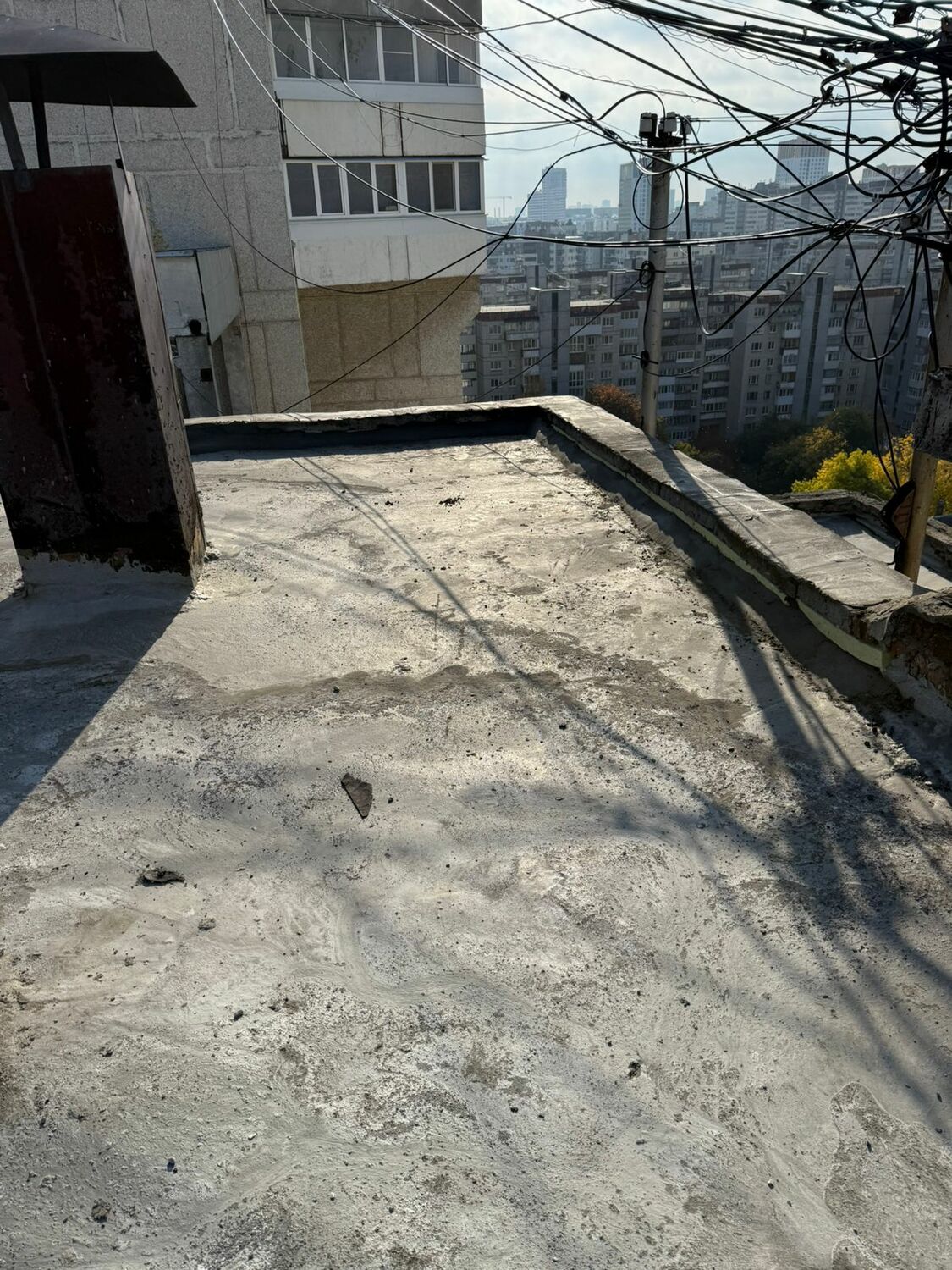

20.10.2025: "Устройство примыкания (2слой 2 подъезд), монтаж оцинкованного покрытия. Замечаний нет.Устройство примыкания (2слой 2 подъезд), монтаж оцинкованного покрытия. Замечаний нет."
Публикуем для вас ход капитального ремонта крыши. Ежедневные отчеты подрядная организация предоставляет!
Ежедневный отчет подрядной организации

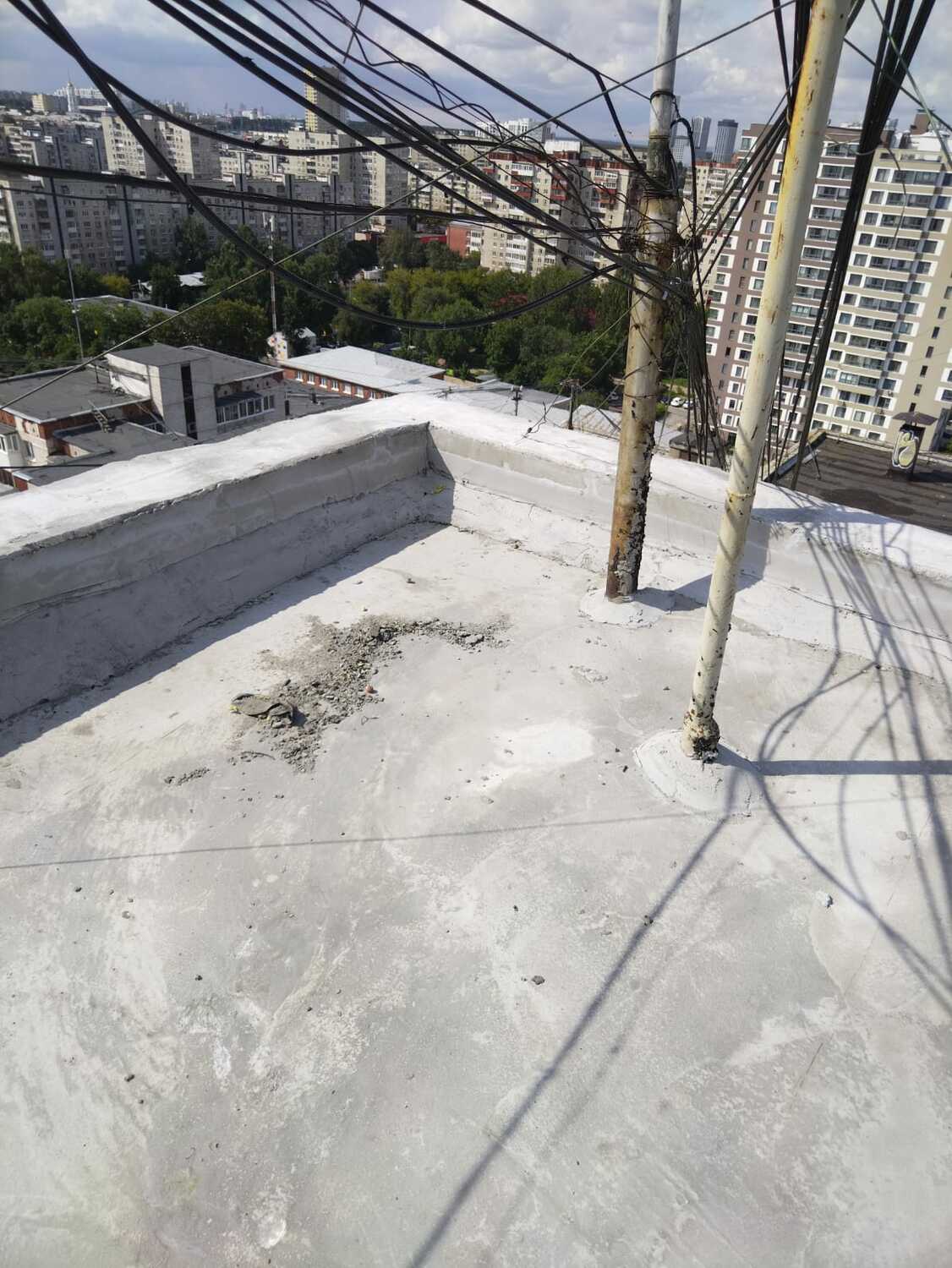

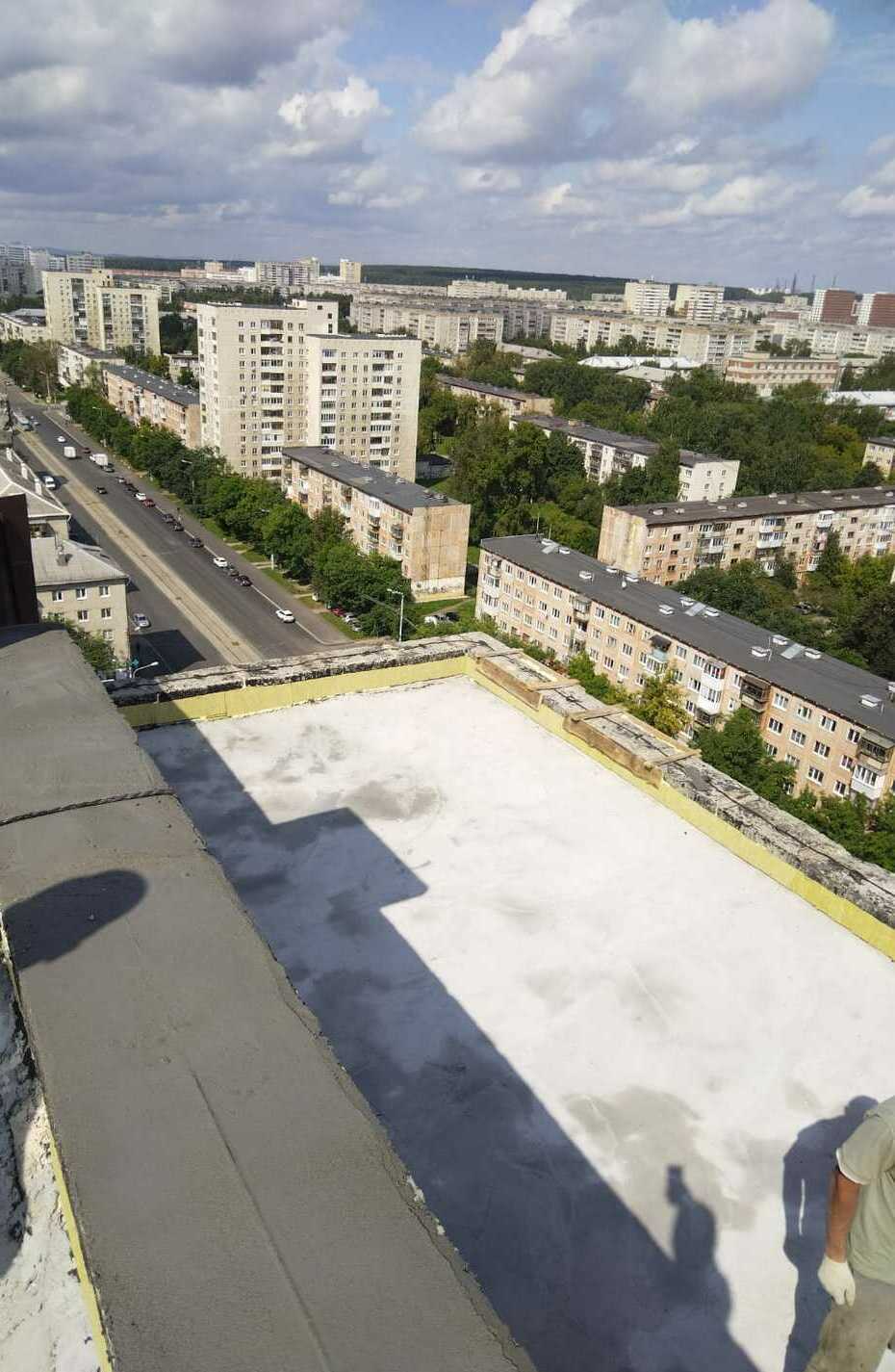

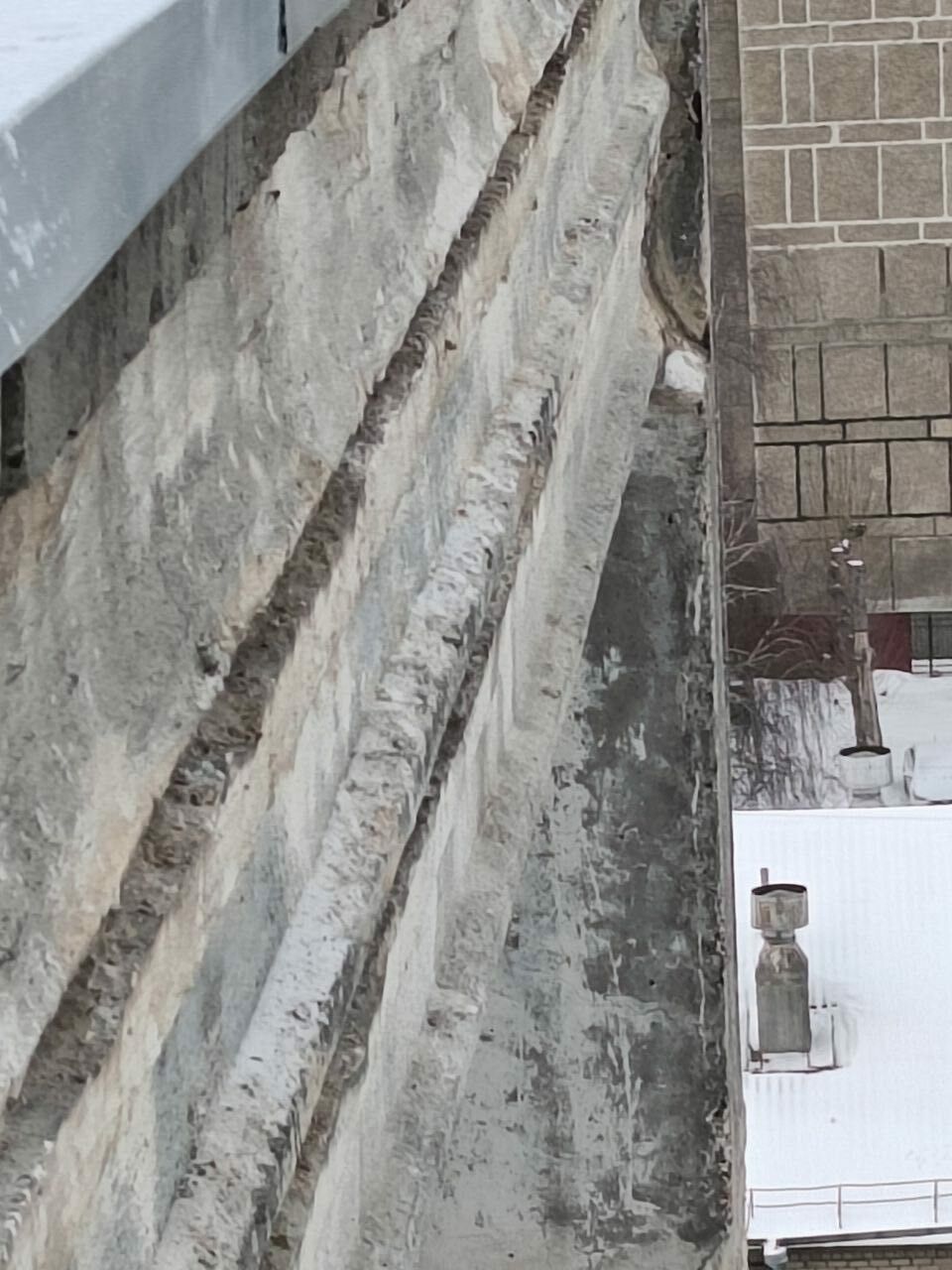

Подъезд 5: - восстановление парапетов Подъезд 2: - наплавление усиливающего слоя - ⁠наплавление первого слоя. Подъезд 1: - покрытие праймером
Информация, которую ежедневно предоставляет подрядчик.
Ежедневный отчет подрядной организации
Подъезд 5: - восстановление парапетов - ⁠изготовление галтели Подъезд 1: - наплавление усиливающего слоя - ⁠наплавление первого слоя
Также проводится уборка
Ежедневный отчет подрядной организации

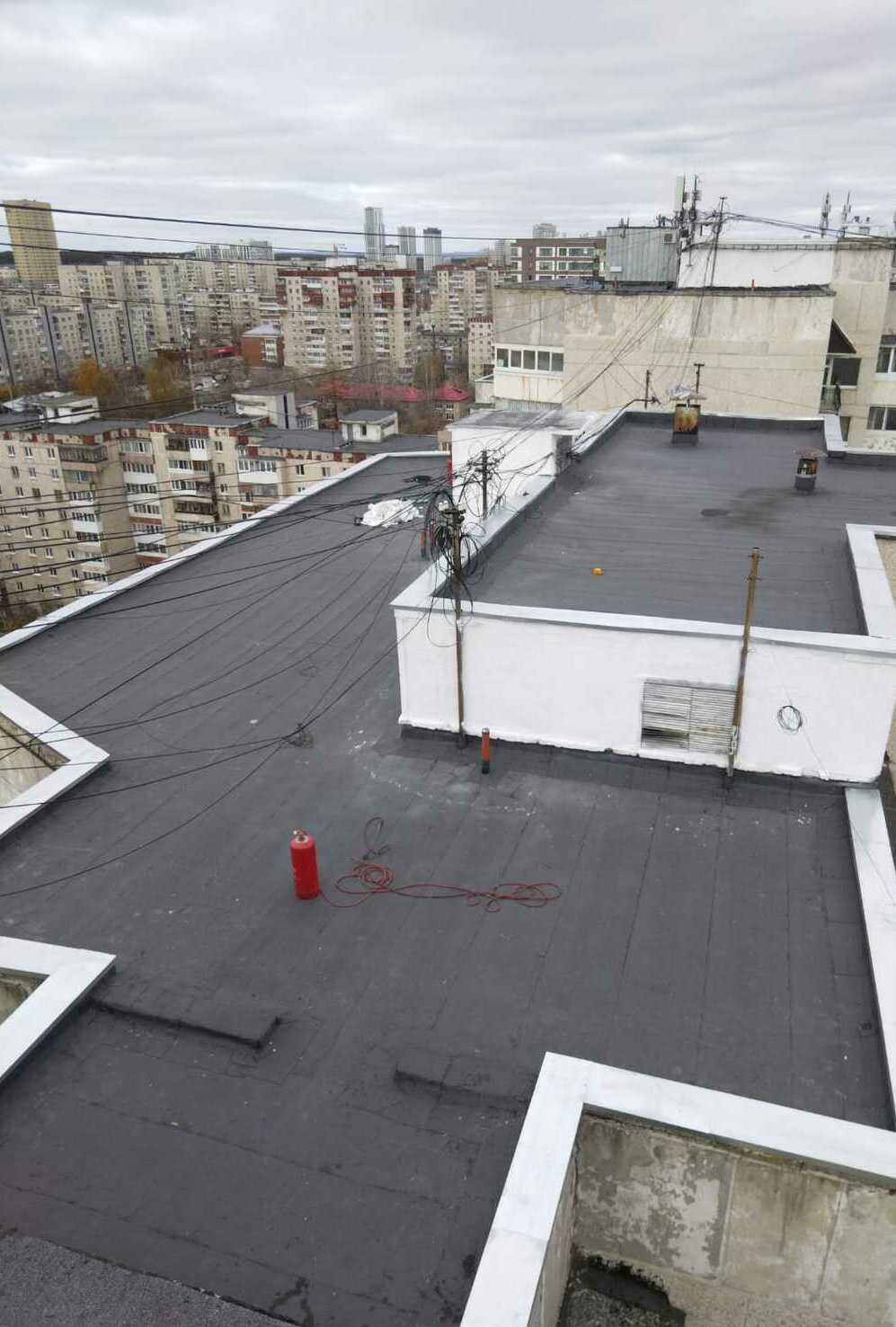

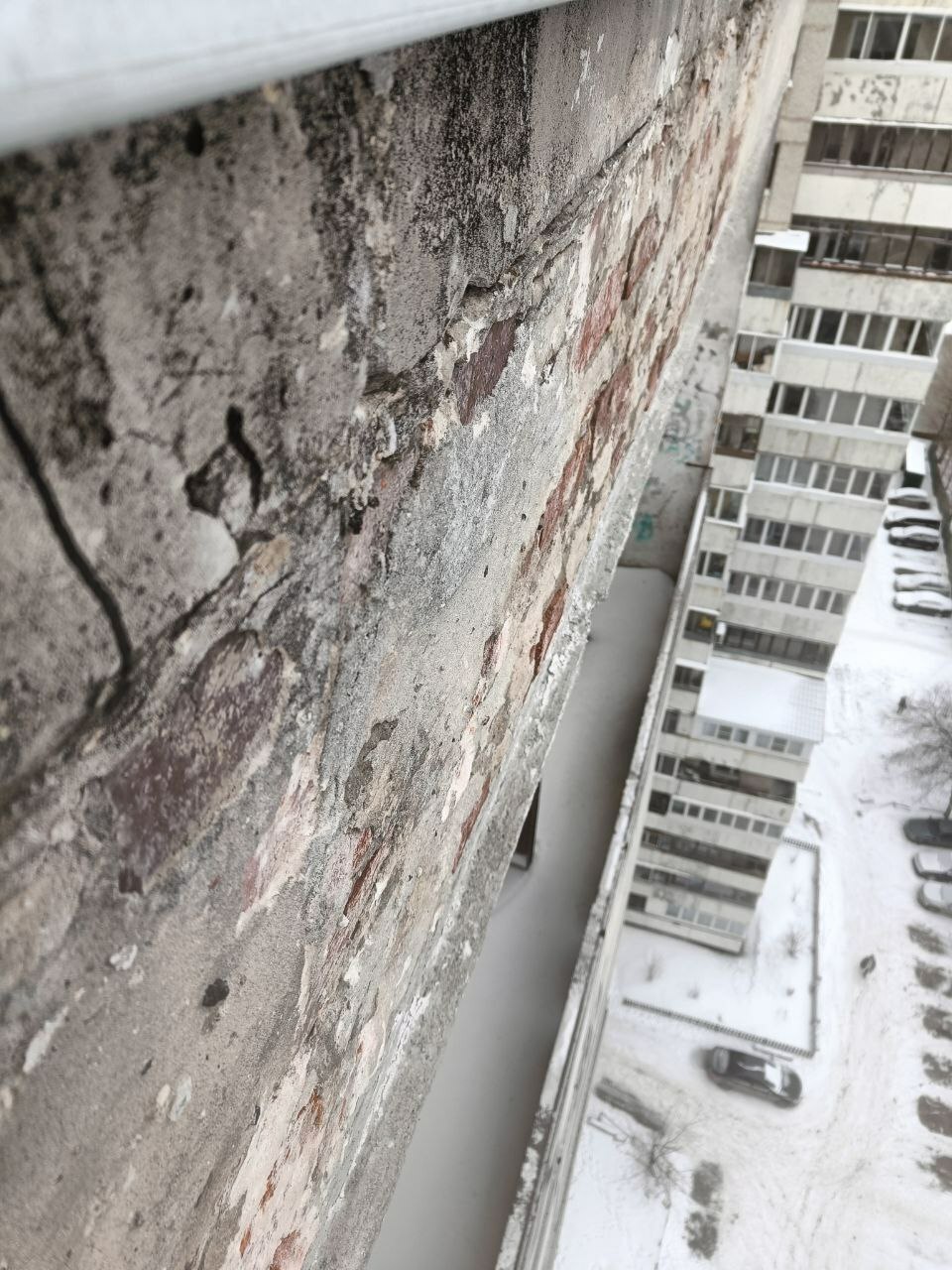

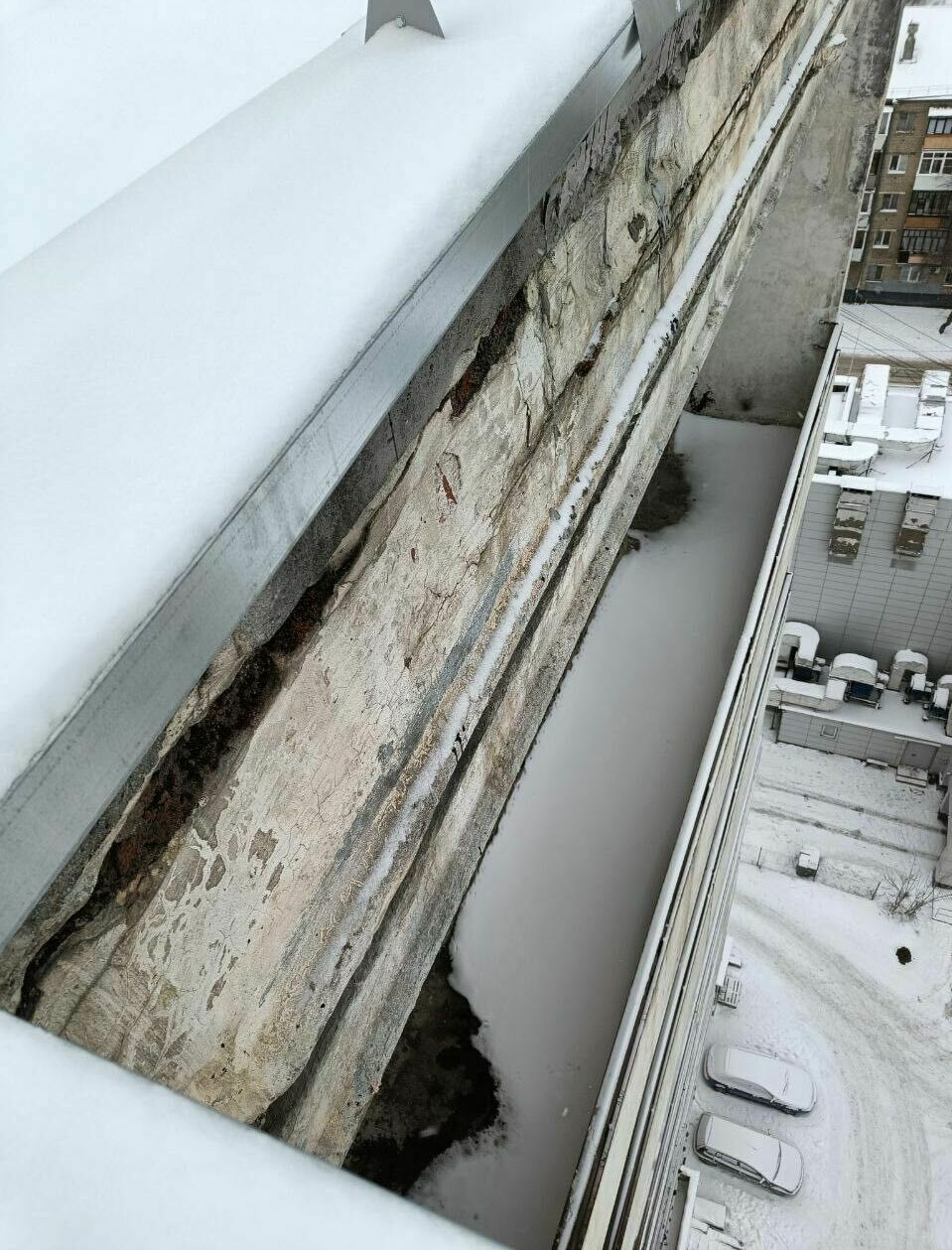

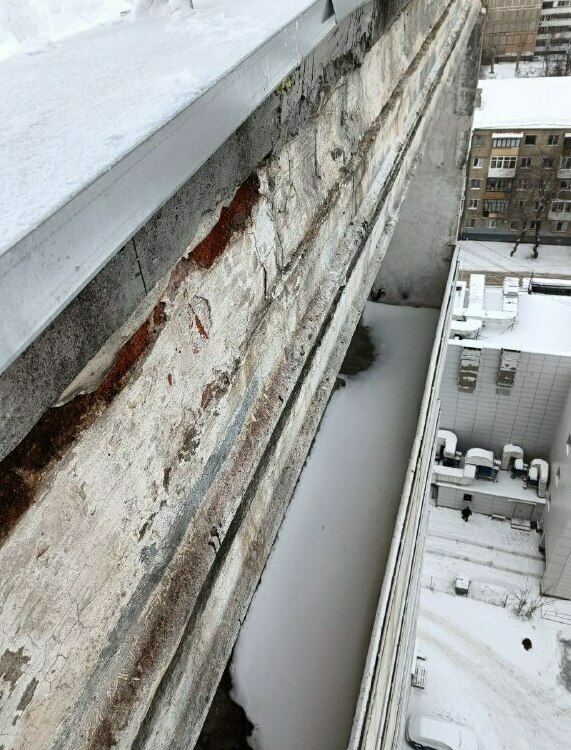

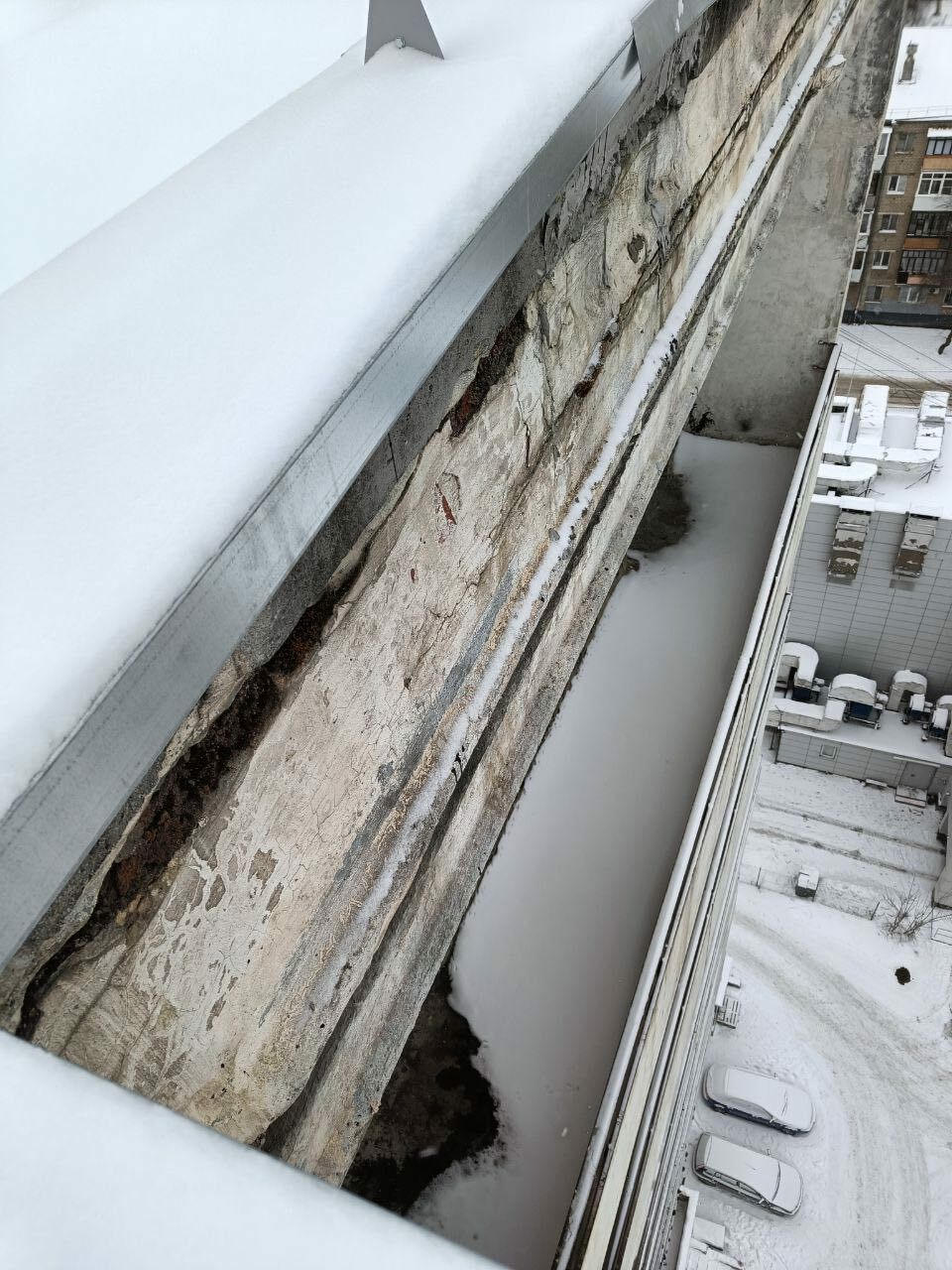

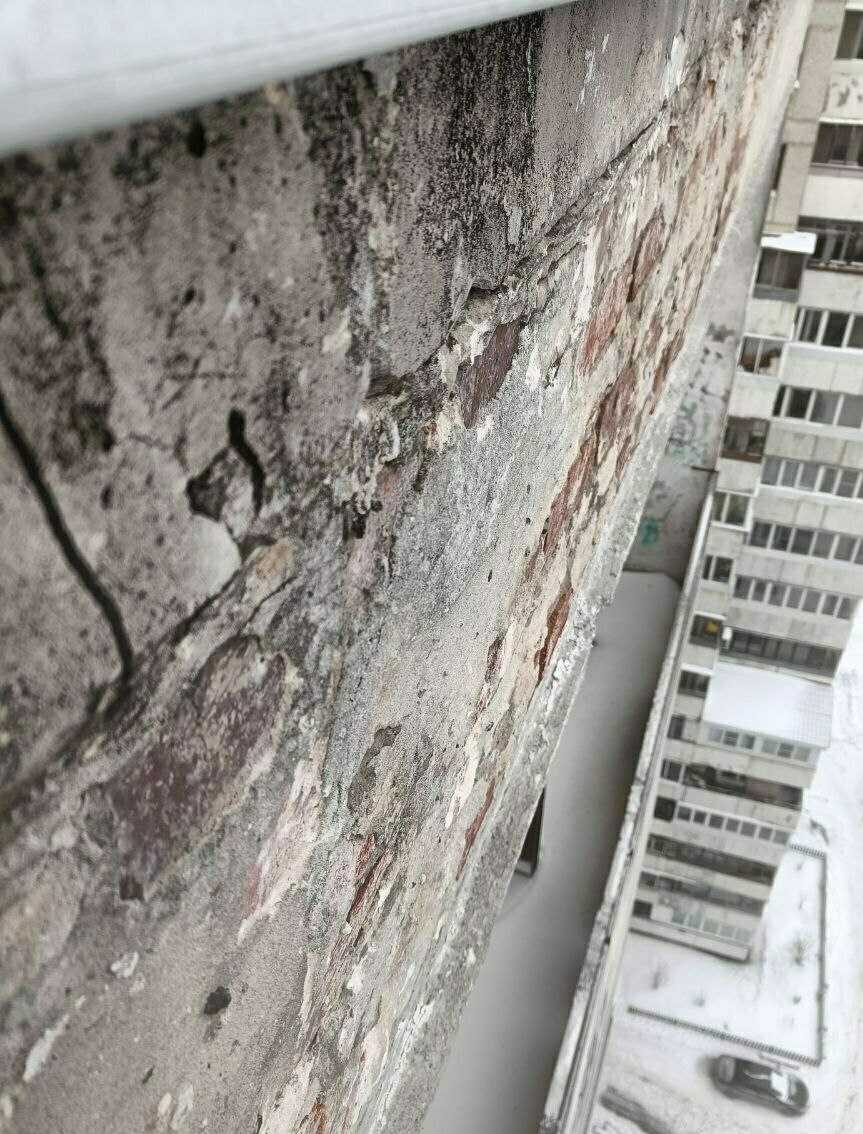

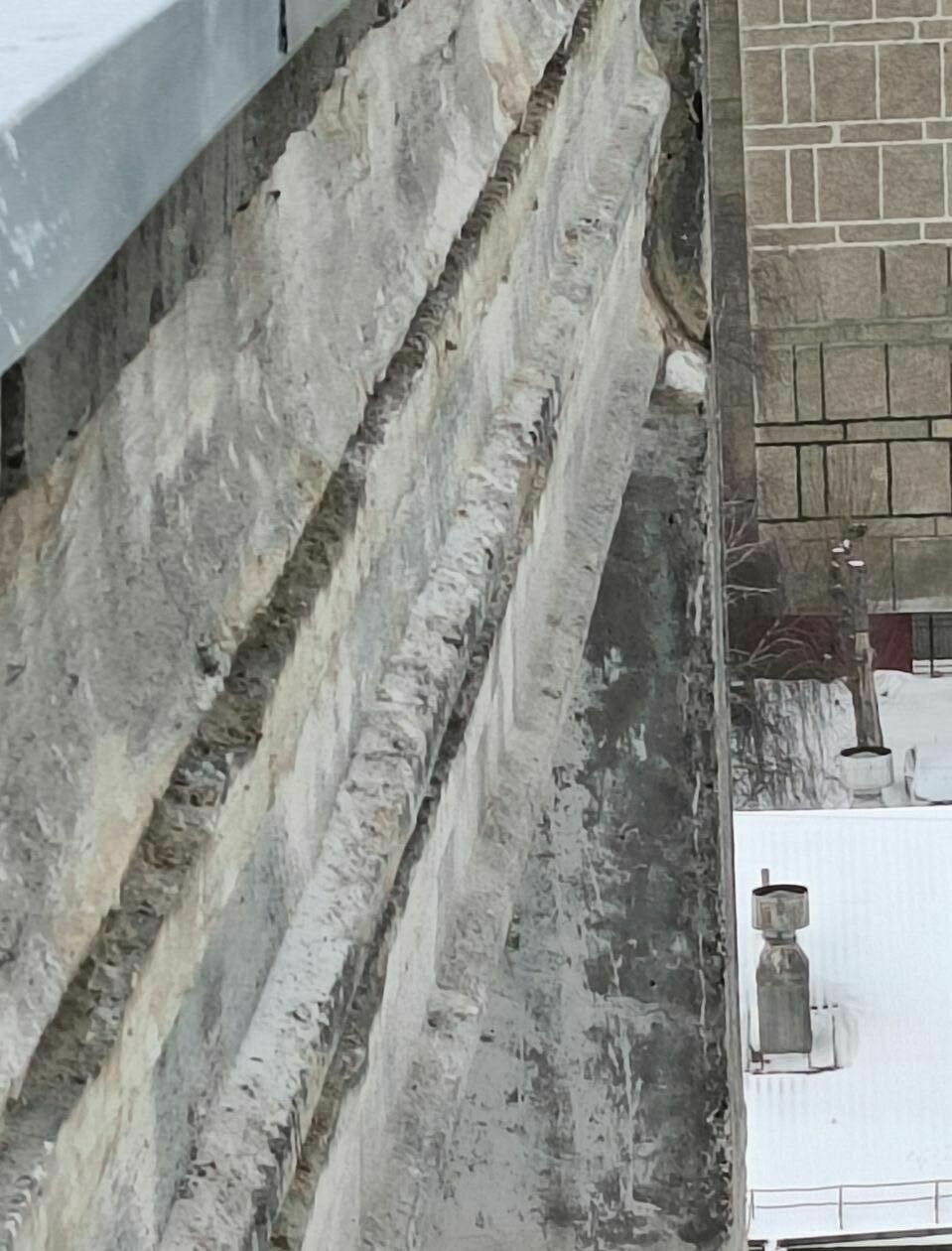

Подъезд 5: - восстановление примыканий и парапетов . Подъем кровельного материала
Информация от подрядной организации

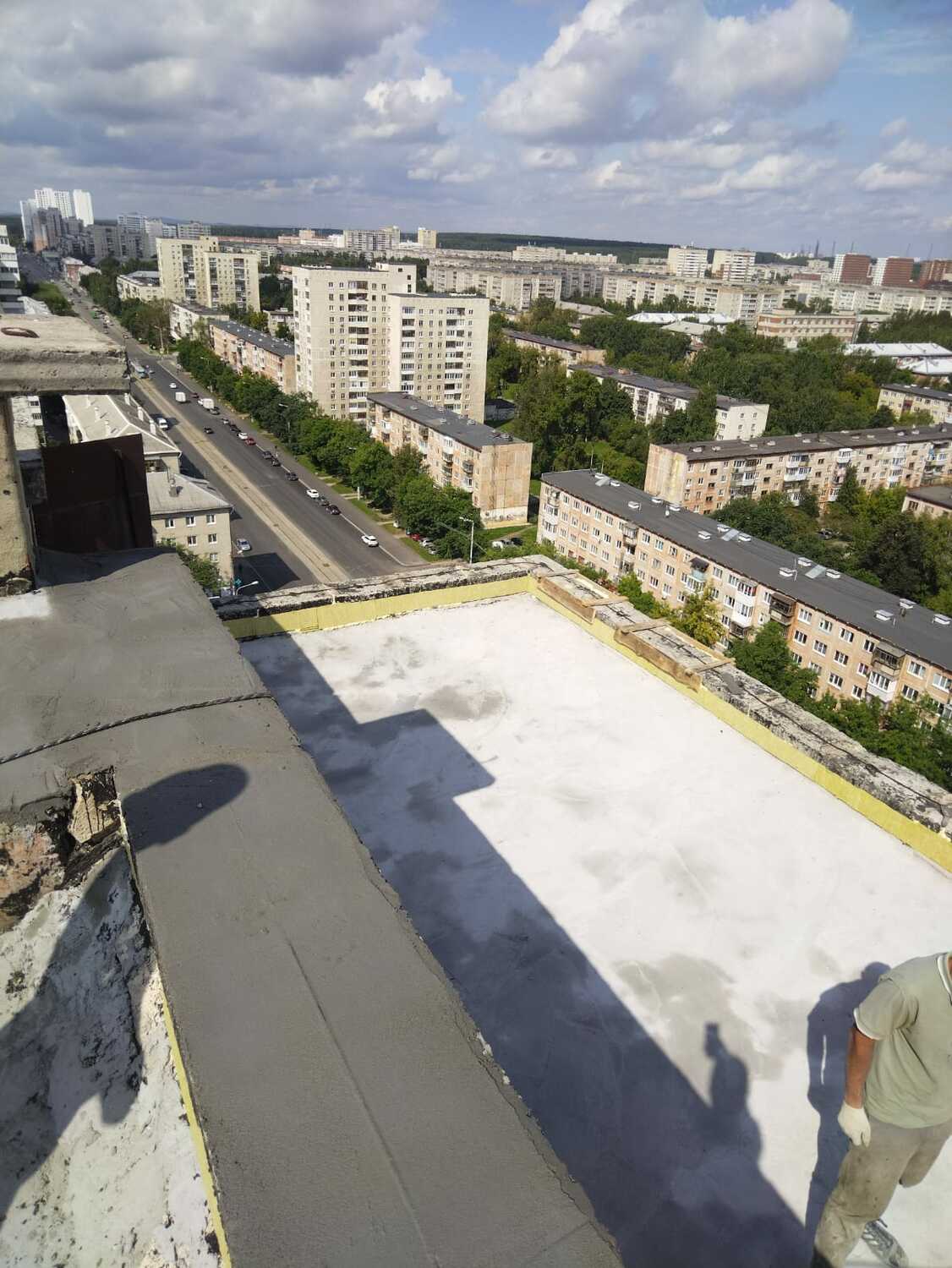

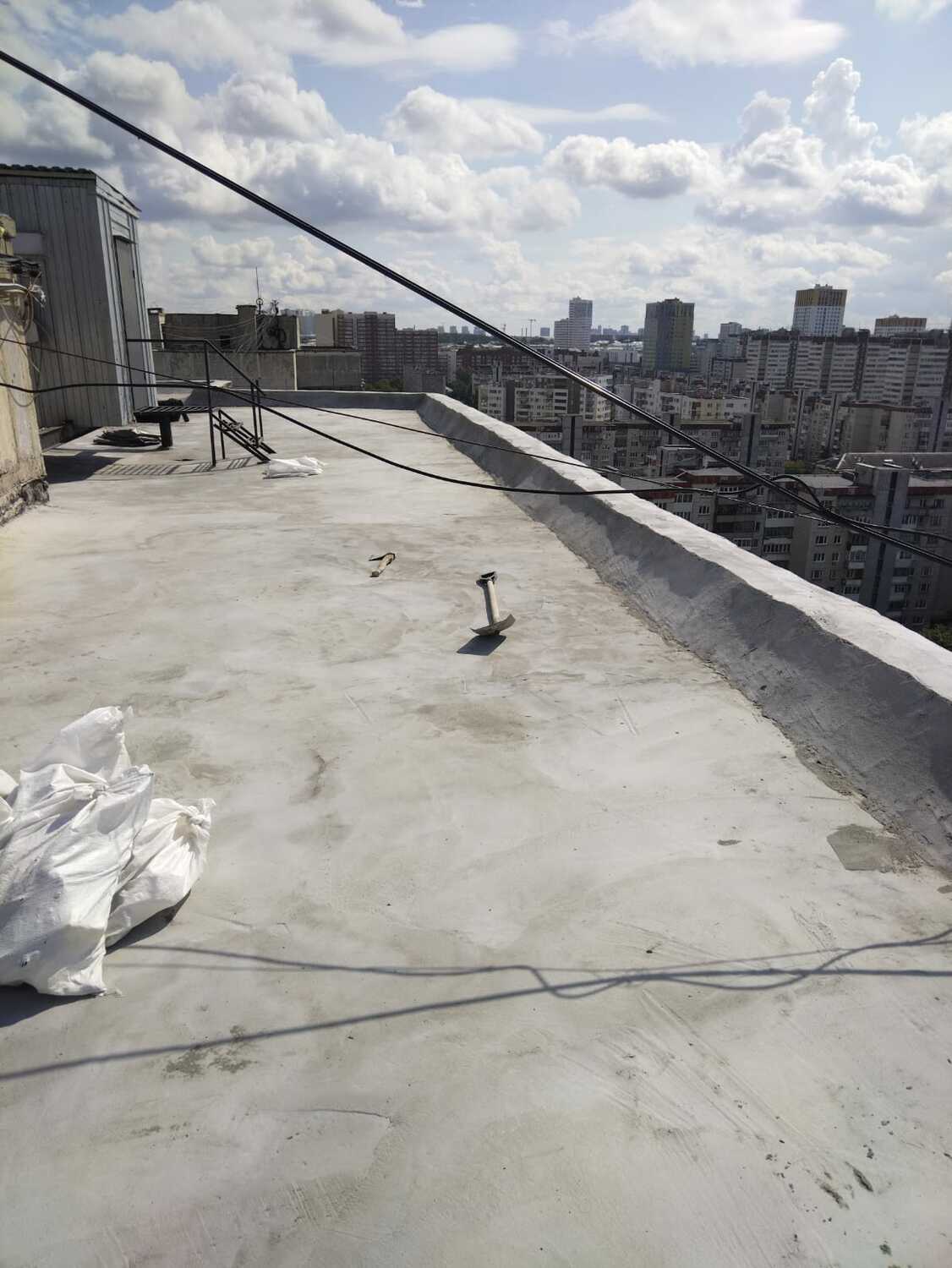

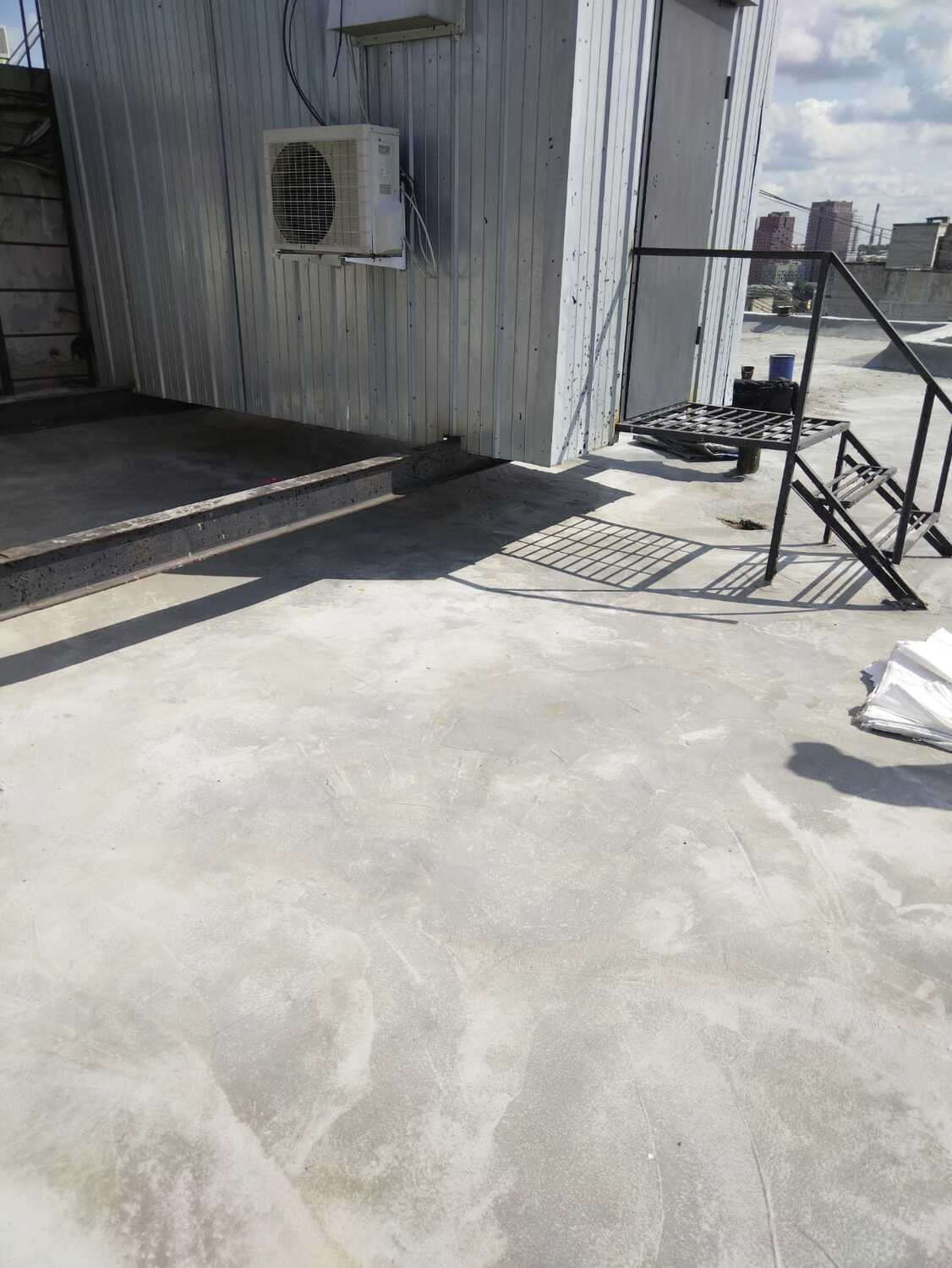

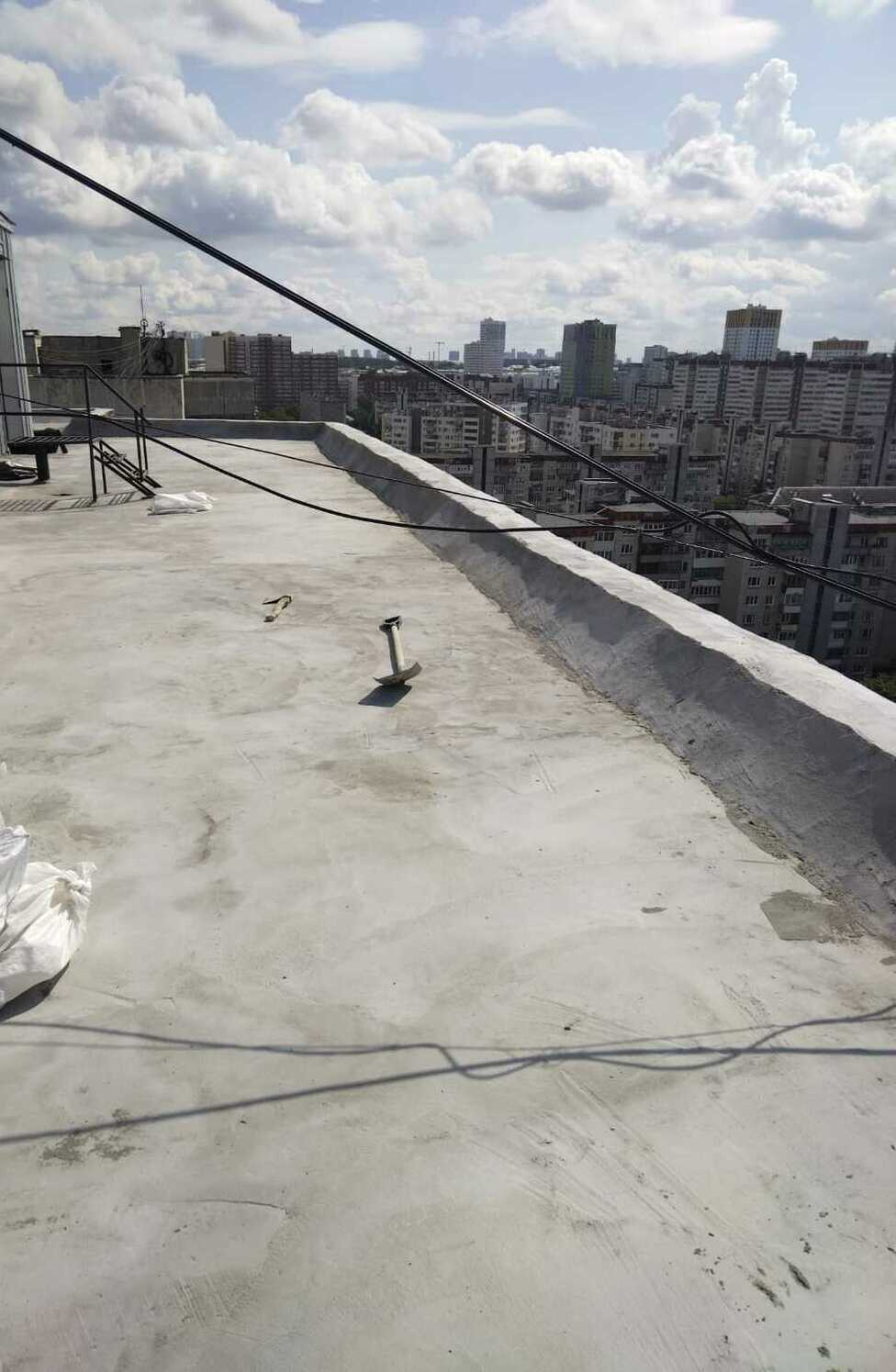

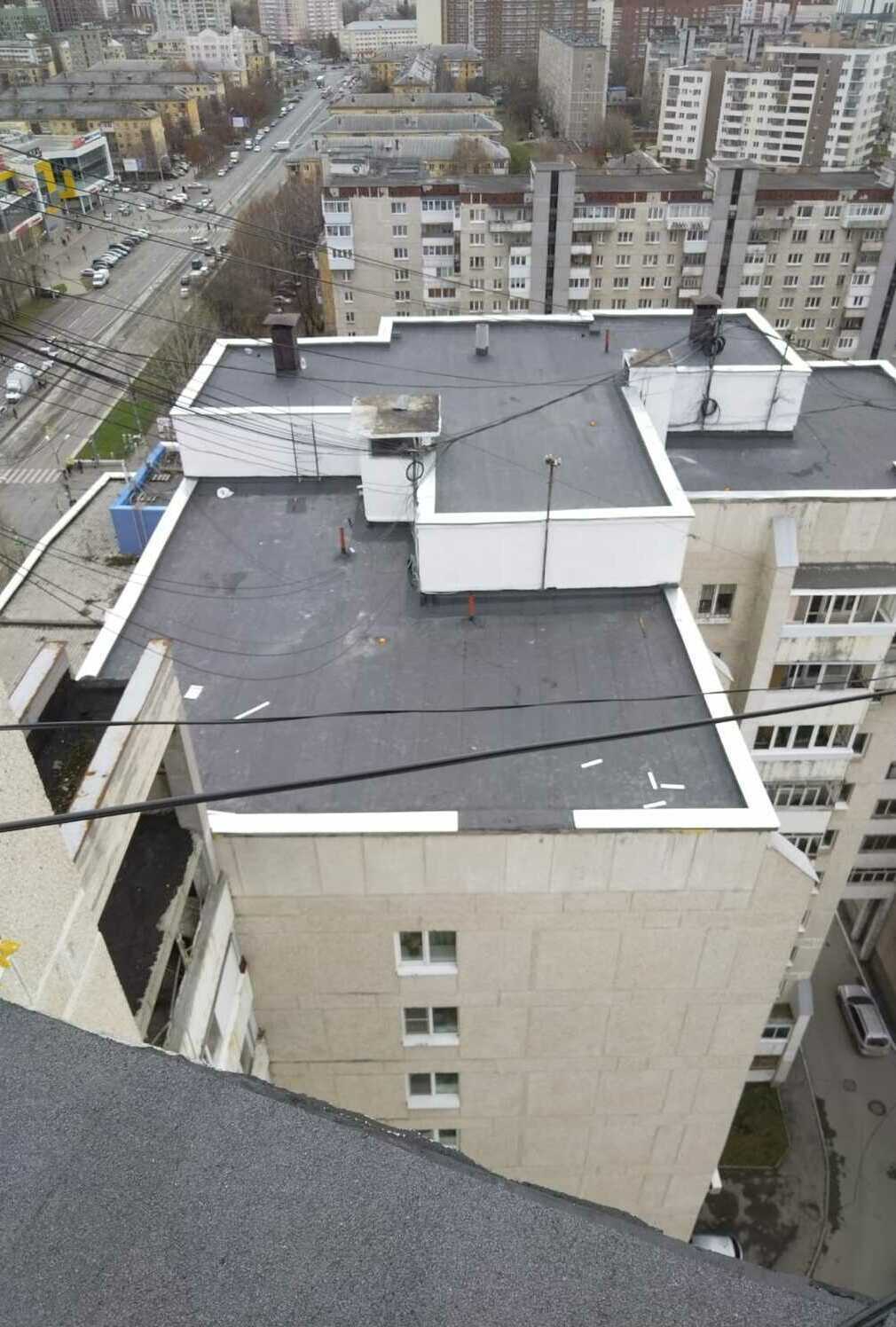

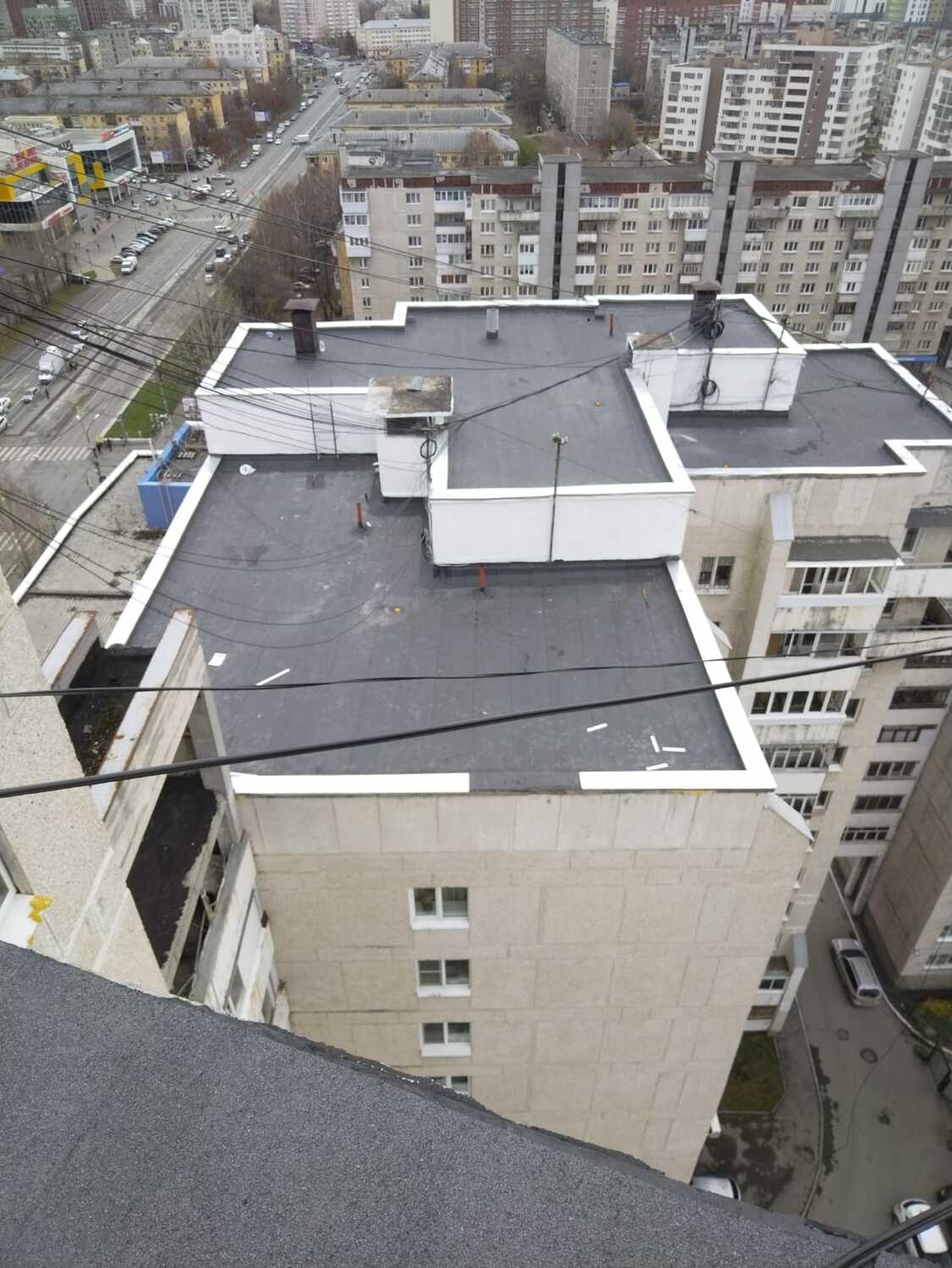

Вовсю идет капитальный ремонт крыши!!! Начали с крыши над 3-м подъездом

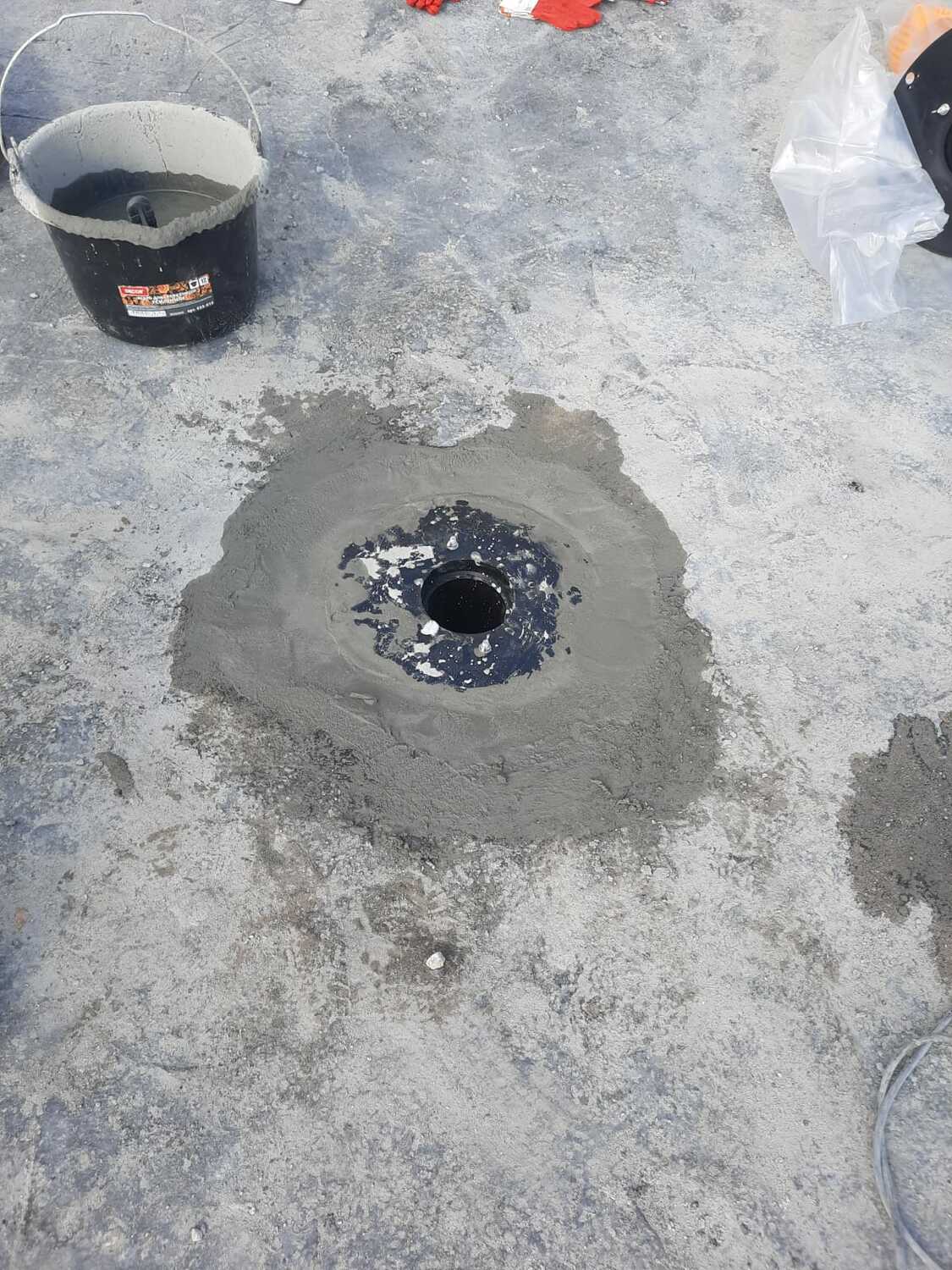

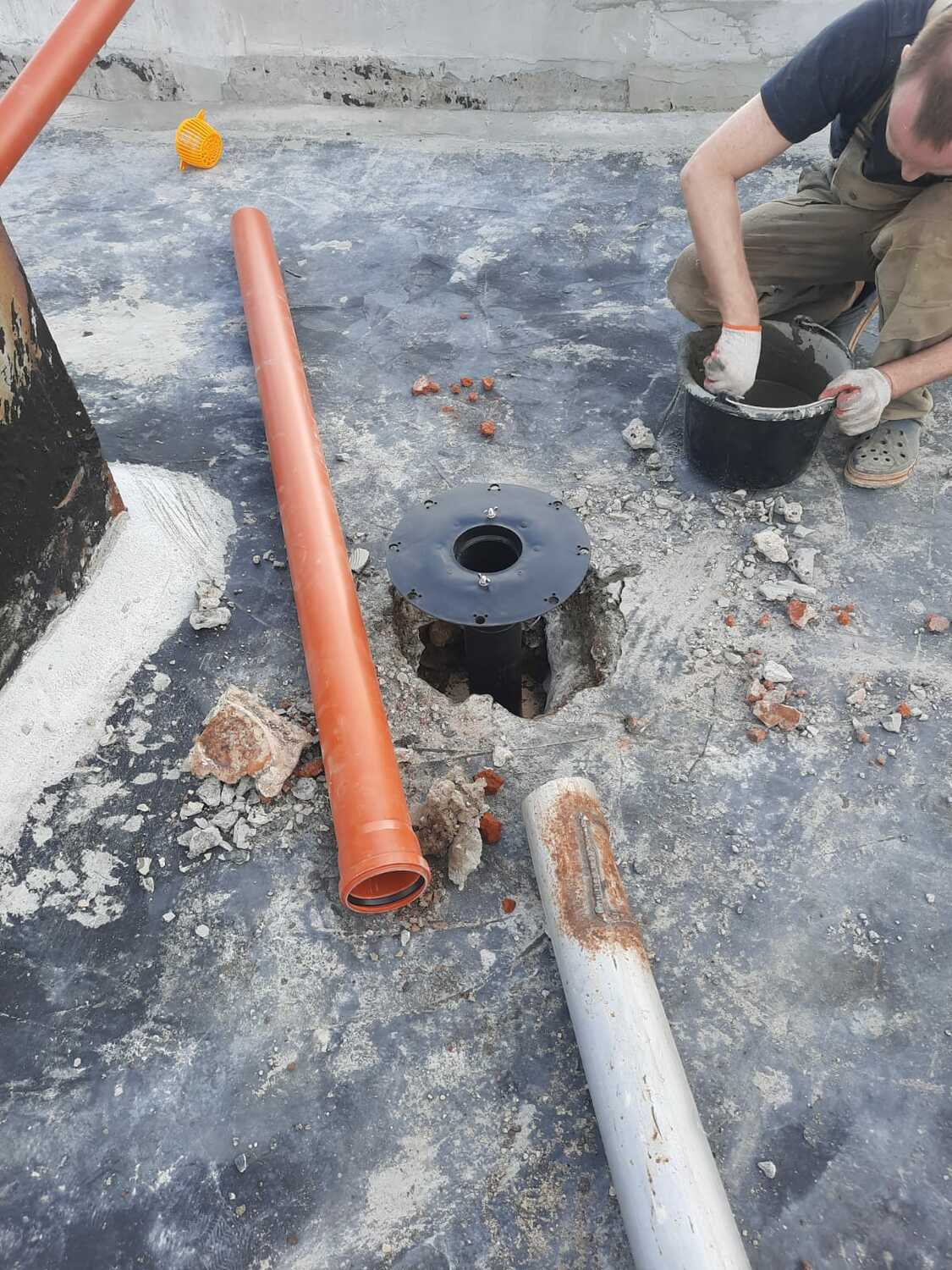

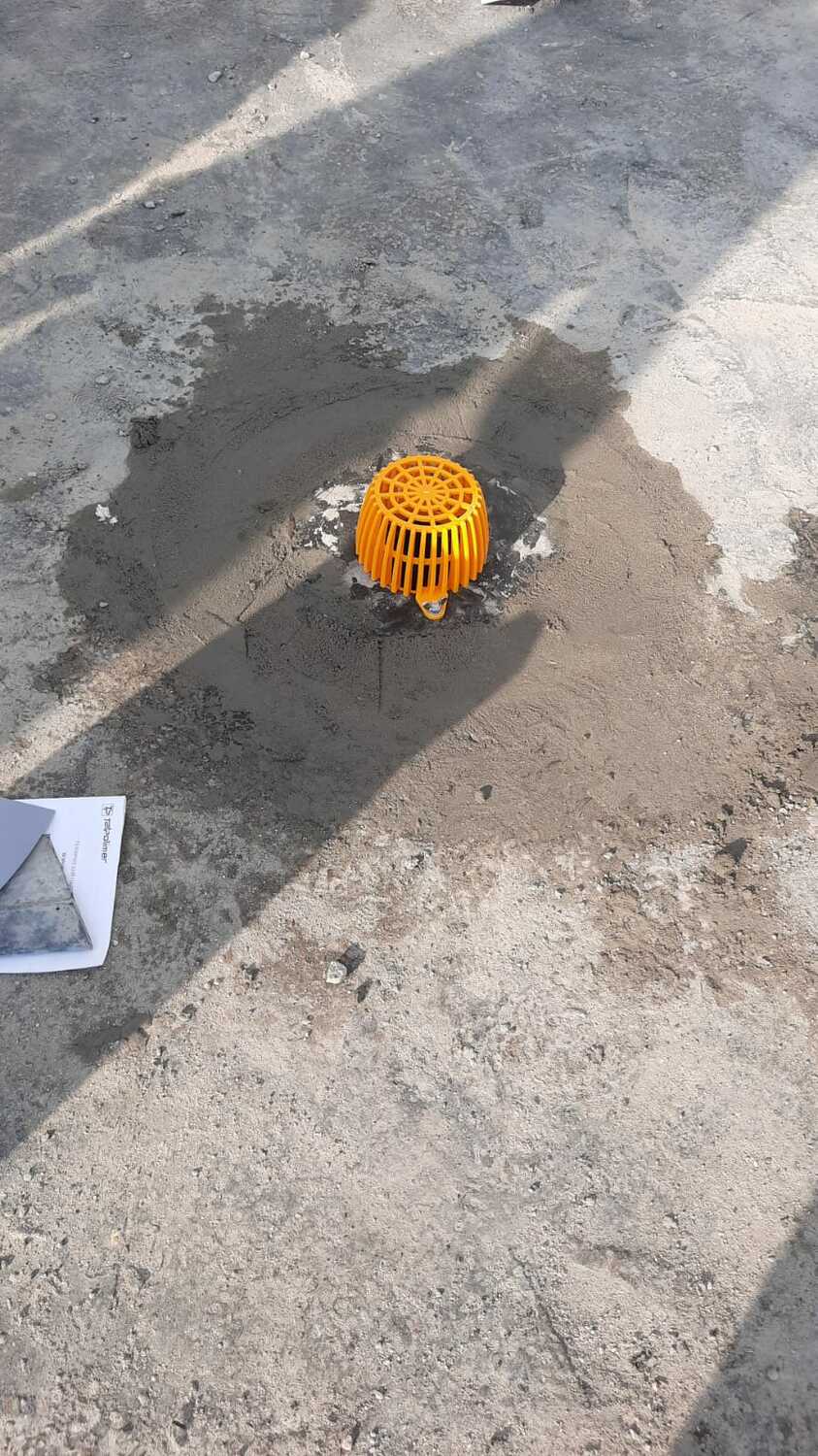

Таким образом происходит установка воронки
ИНФОРМАЦИЯ ПО КАП.РЕМОНТУ КРЫШИ МКД ПОБЕДЫ 31

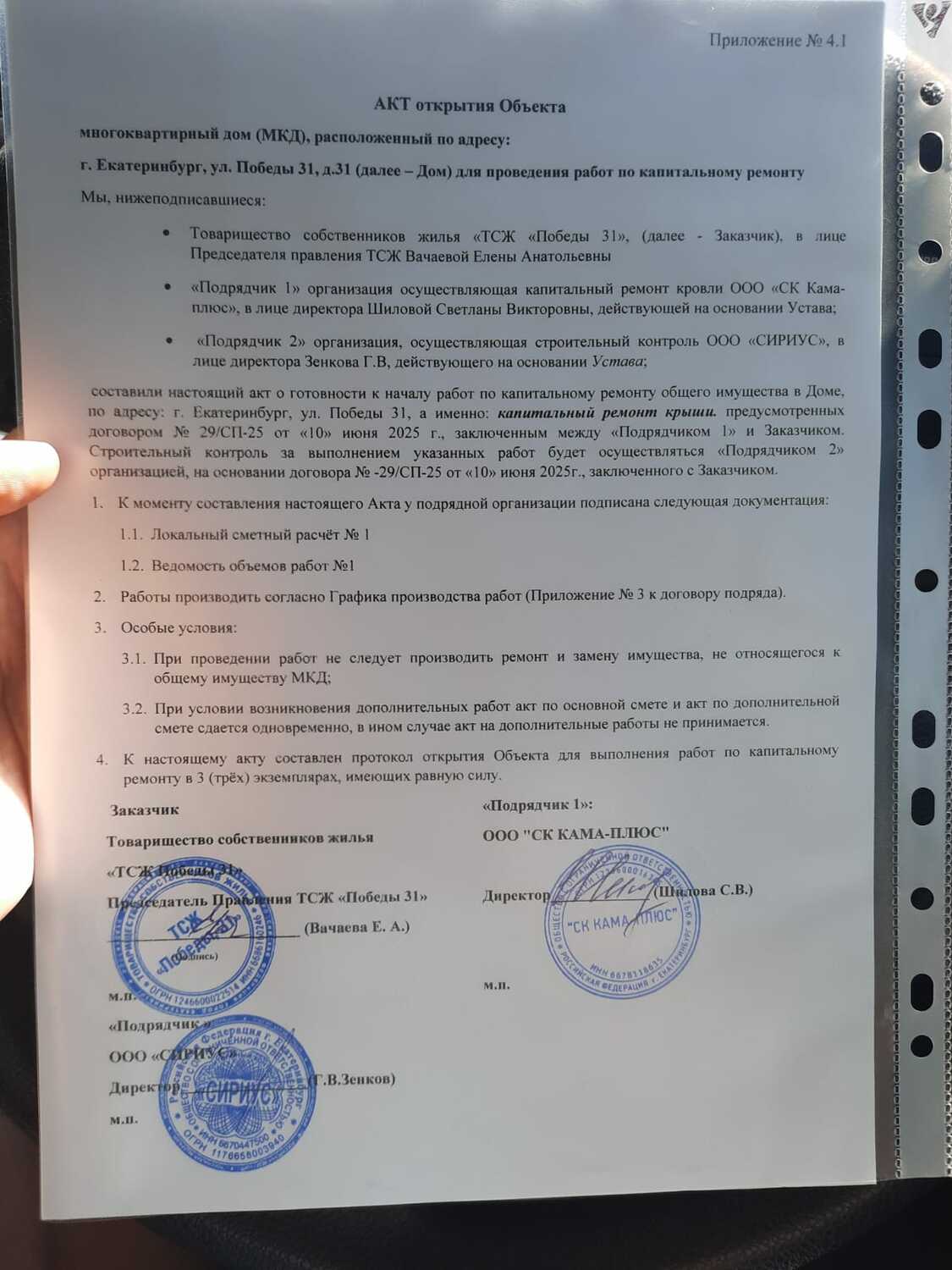

Трехсторонний Договор подряда

Размер файла: 1.41 мб

Здесь можно ознакомиться с Договором подряда № 29/СП-25 на выполнение работ по кап.ремонту и осуществлению строительного контроля за выполнением работ по кап.ремонту общего имущества МКД. ТСЖ "Победы31" - Заказчик; ООО СК "Кама-Плюс" - Порядчик; ООО "Сириус" -Подрядчик-2

Скачать

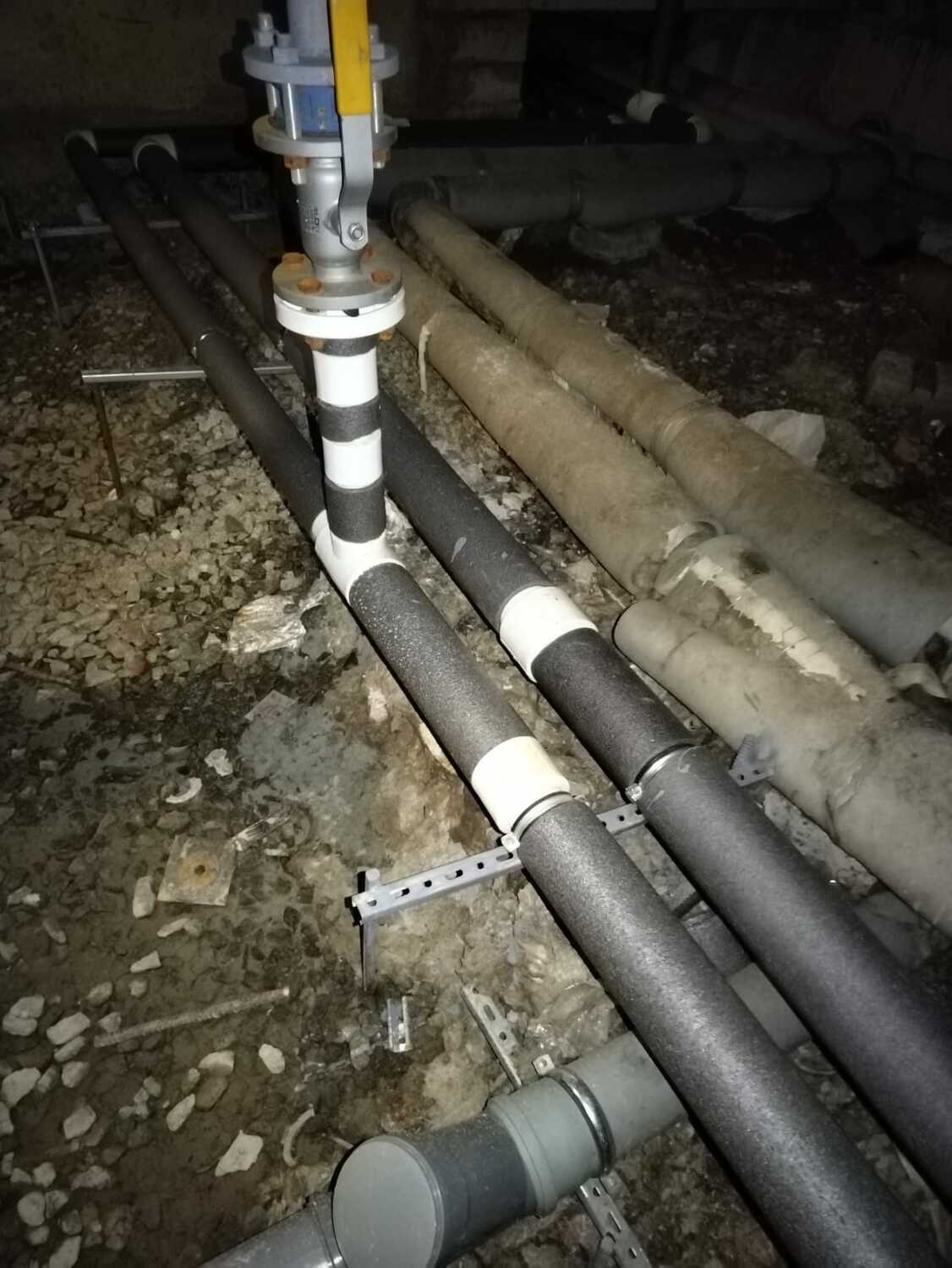

15.09.2025 Ведутся работы по утеплению магистрального трубопровода. Замечаний нет!!!
Комментарии СТРОЙ.Контроля:

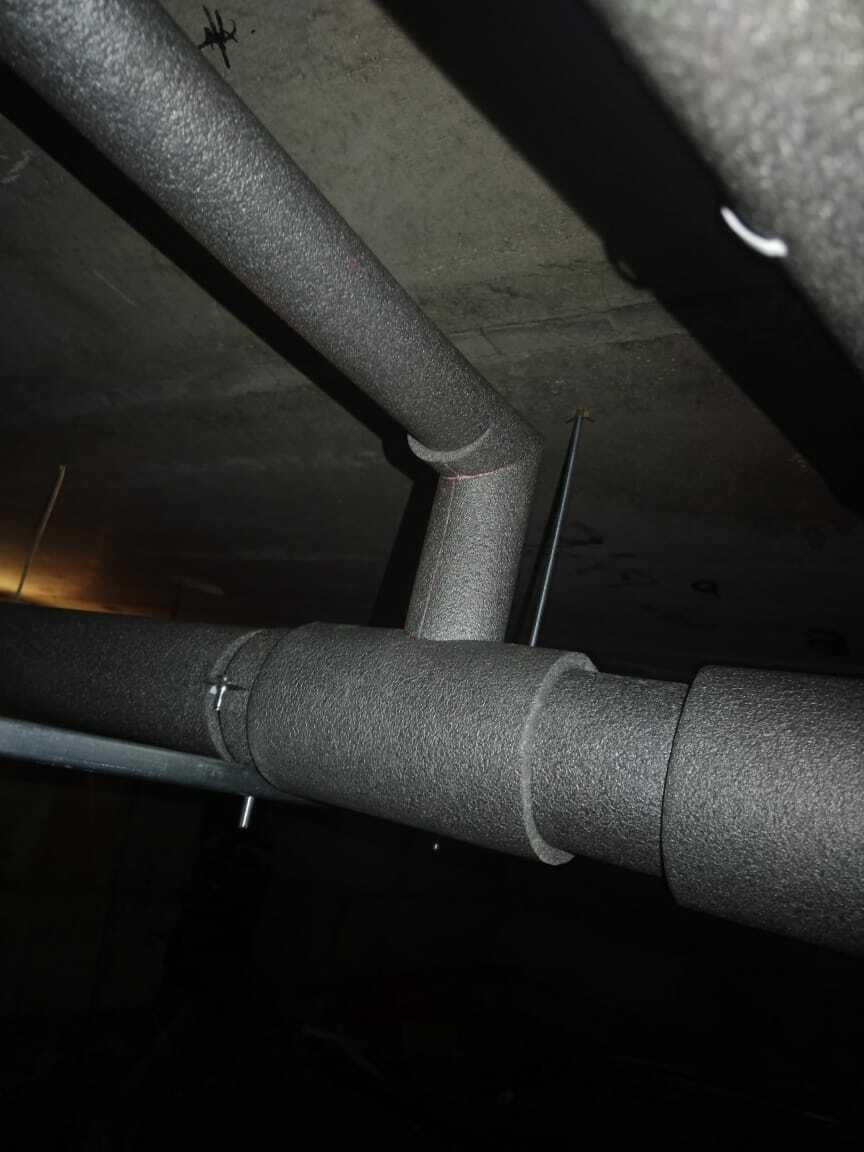

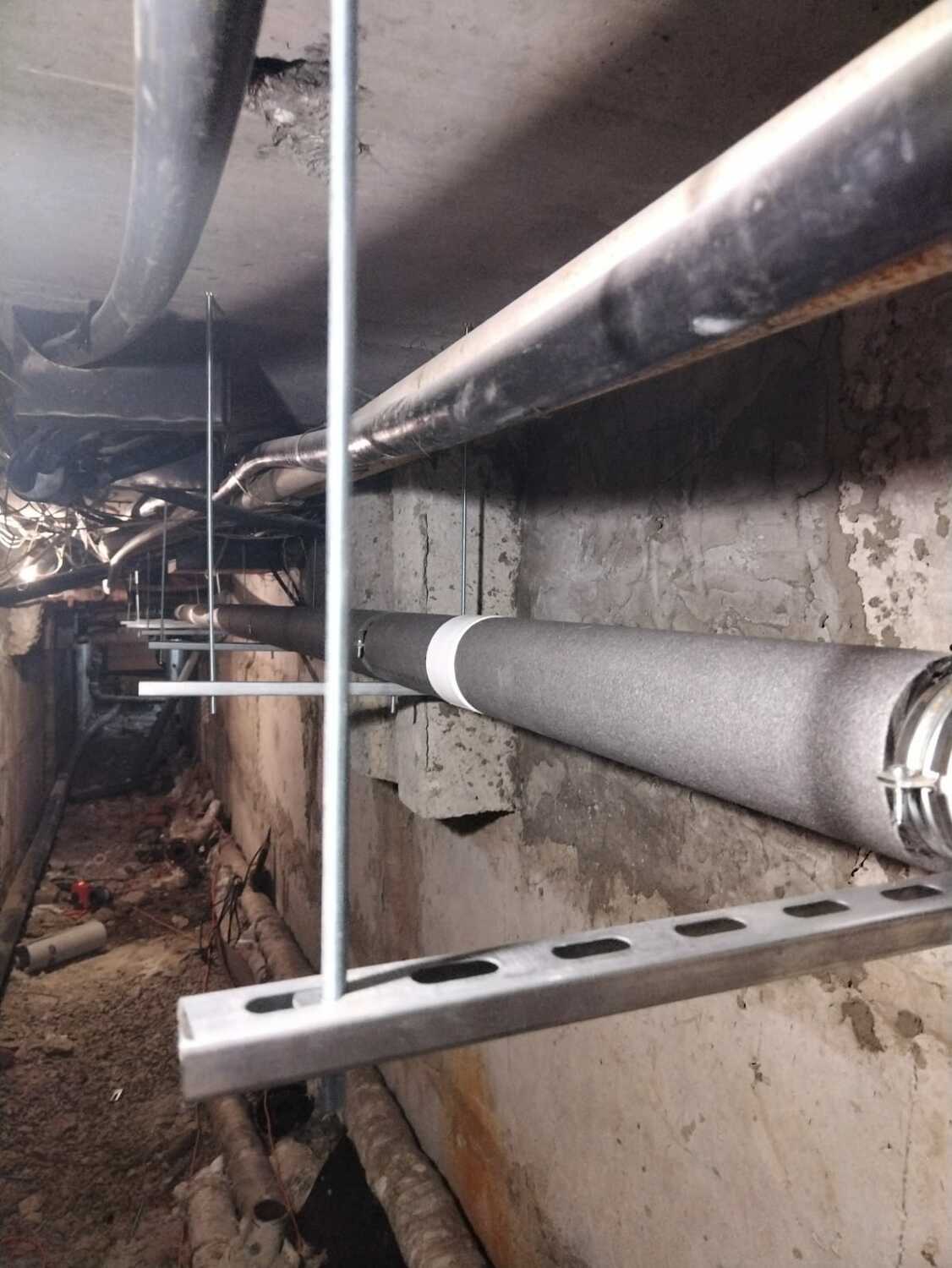

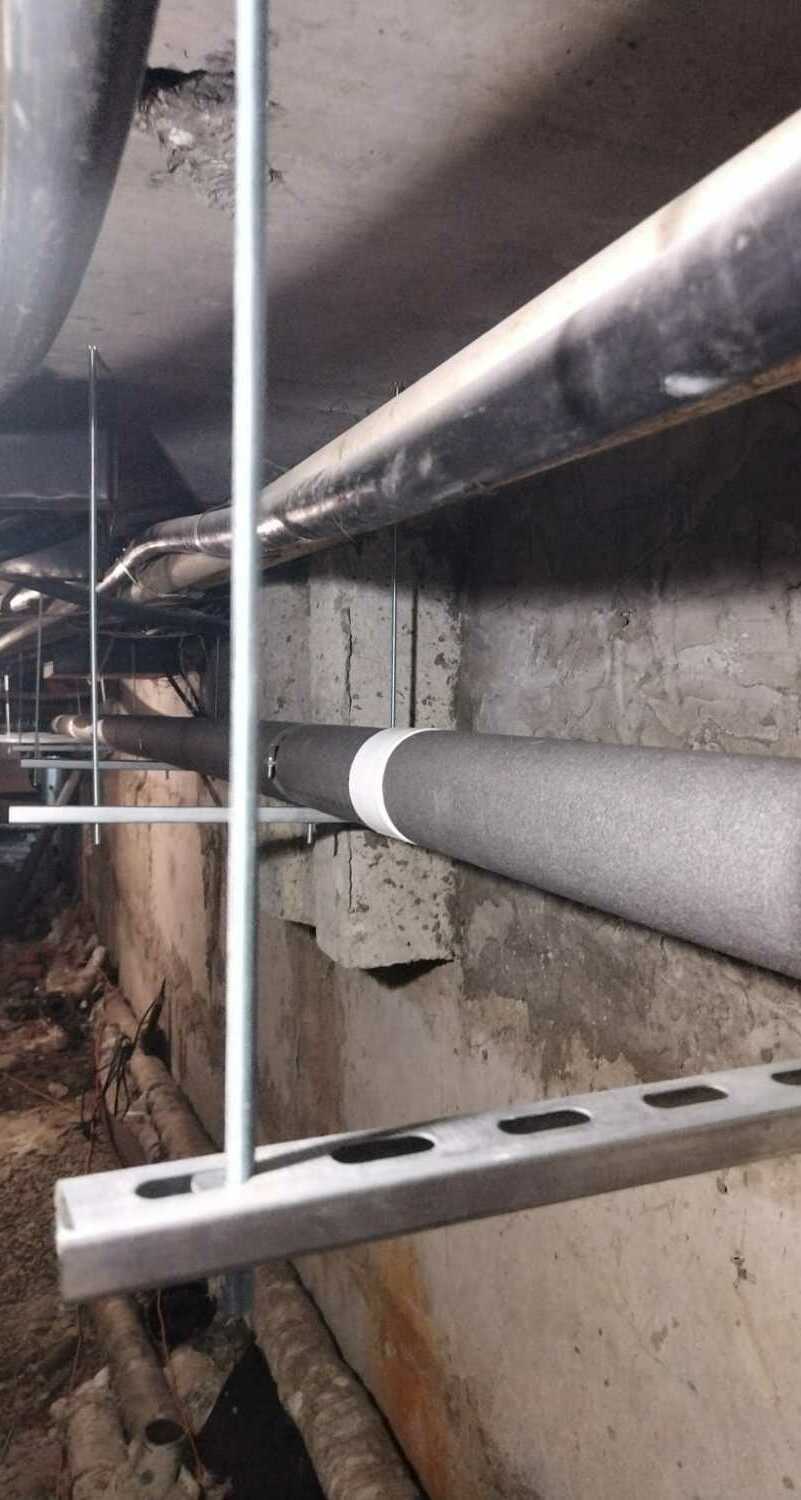

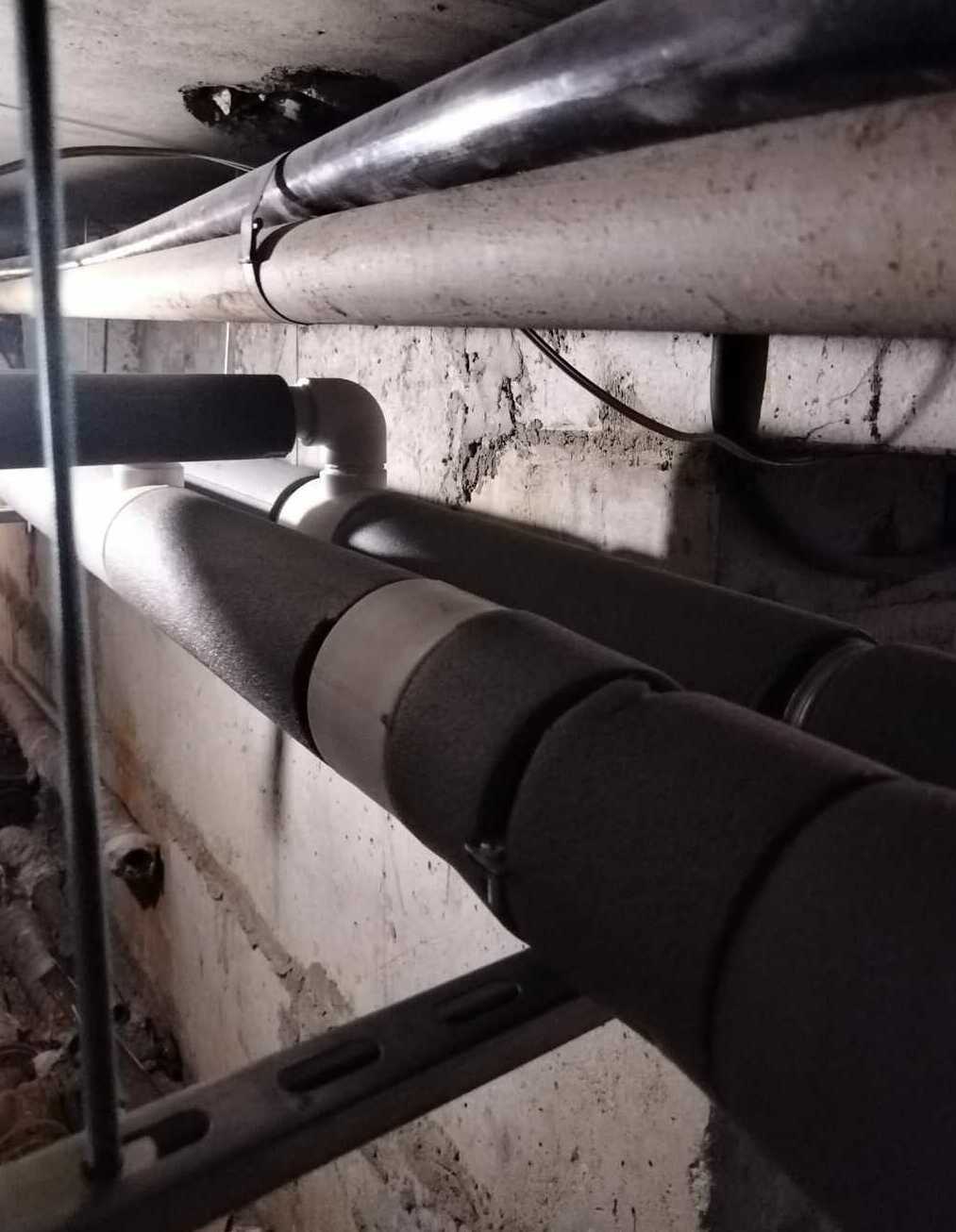

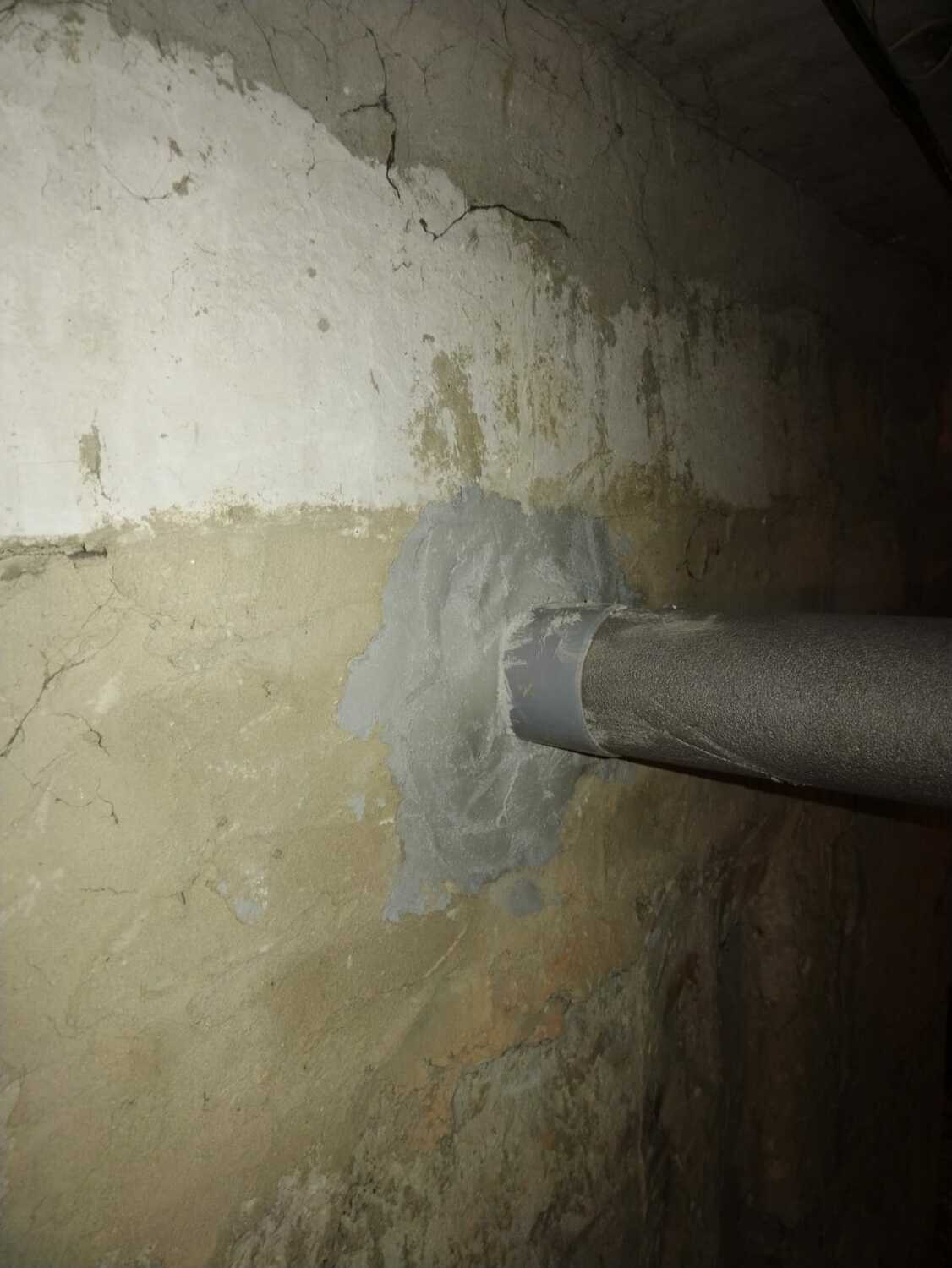

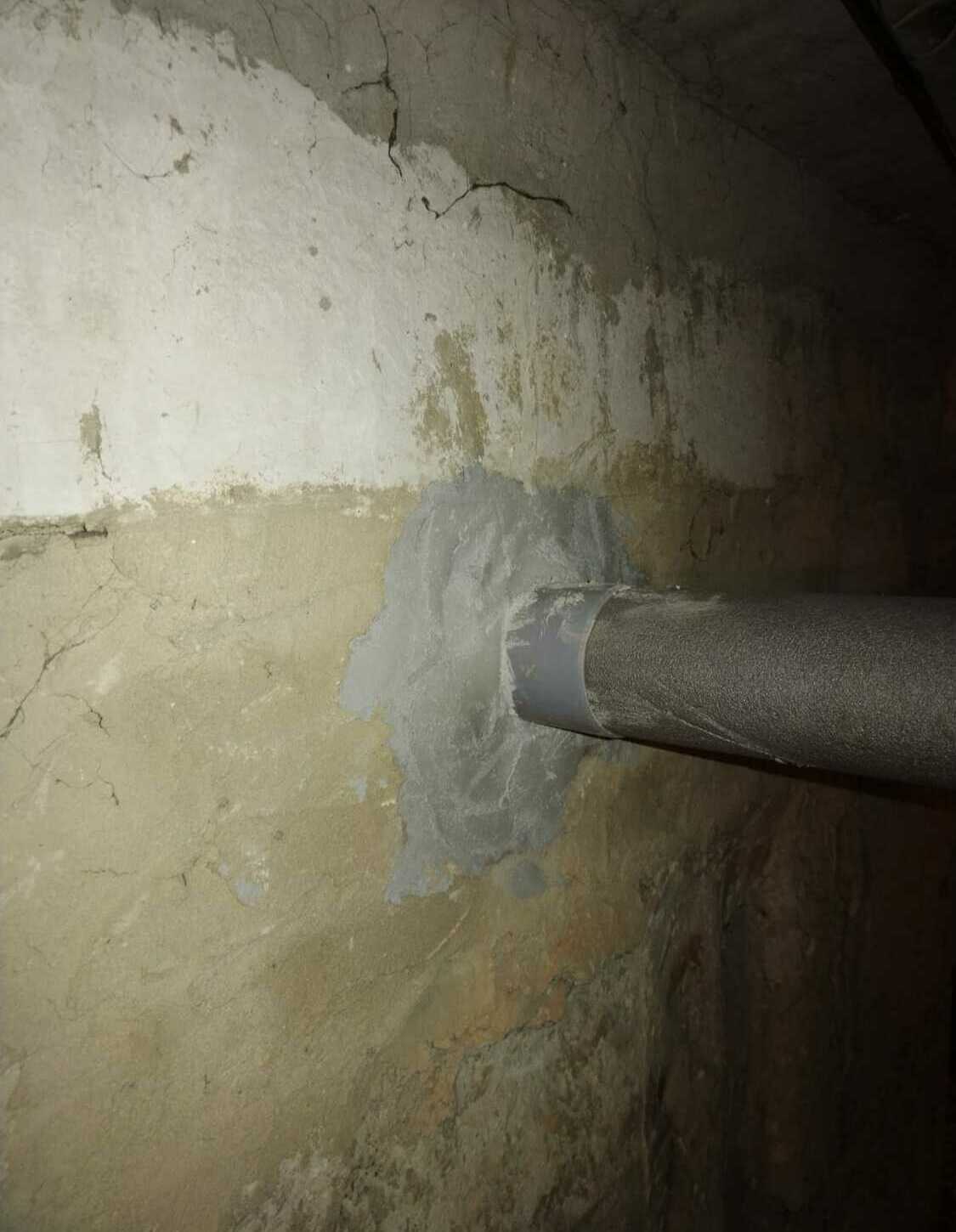

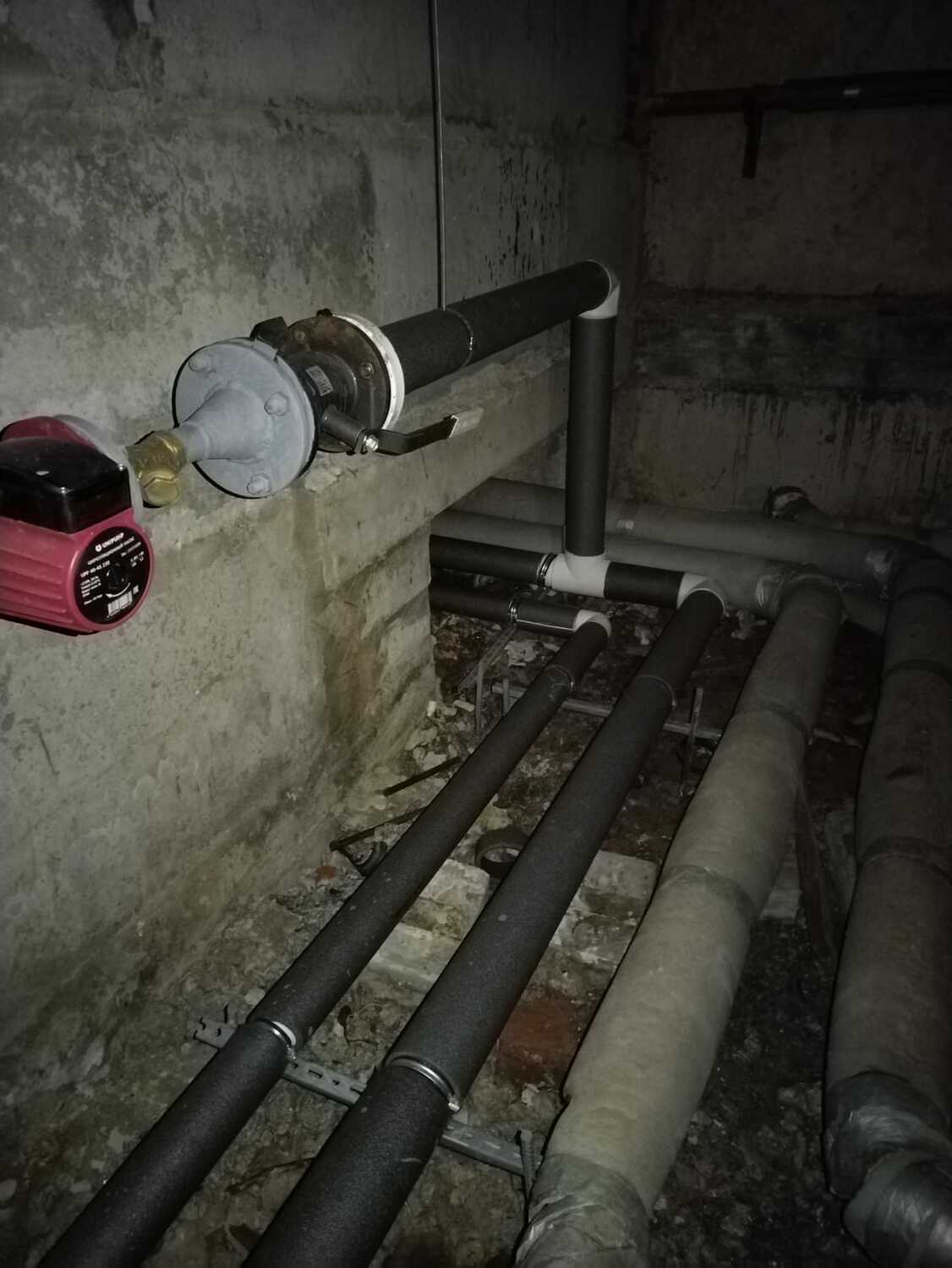

"Ведутся работы по изоляции трубопровода в 3 подъезде, заделка мест прохода трубопровода через ограждающие конструкции. Замечаний нет."

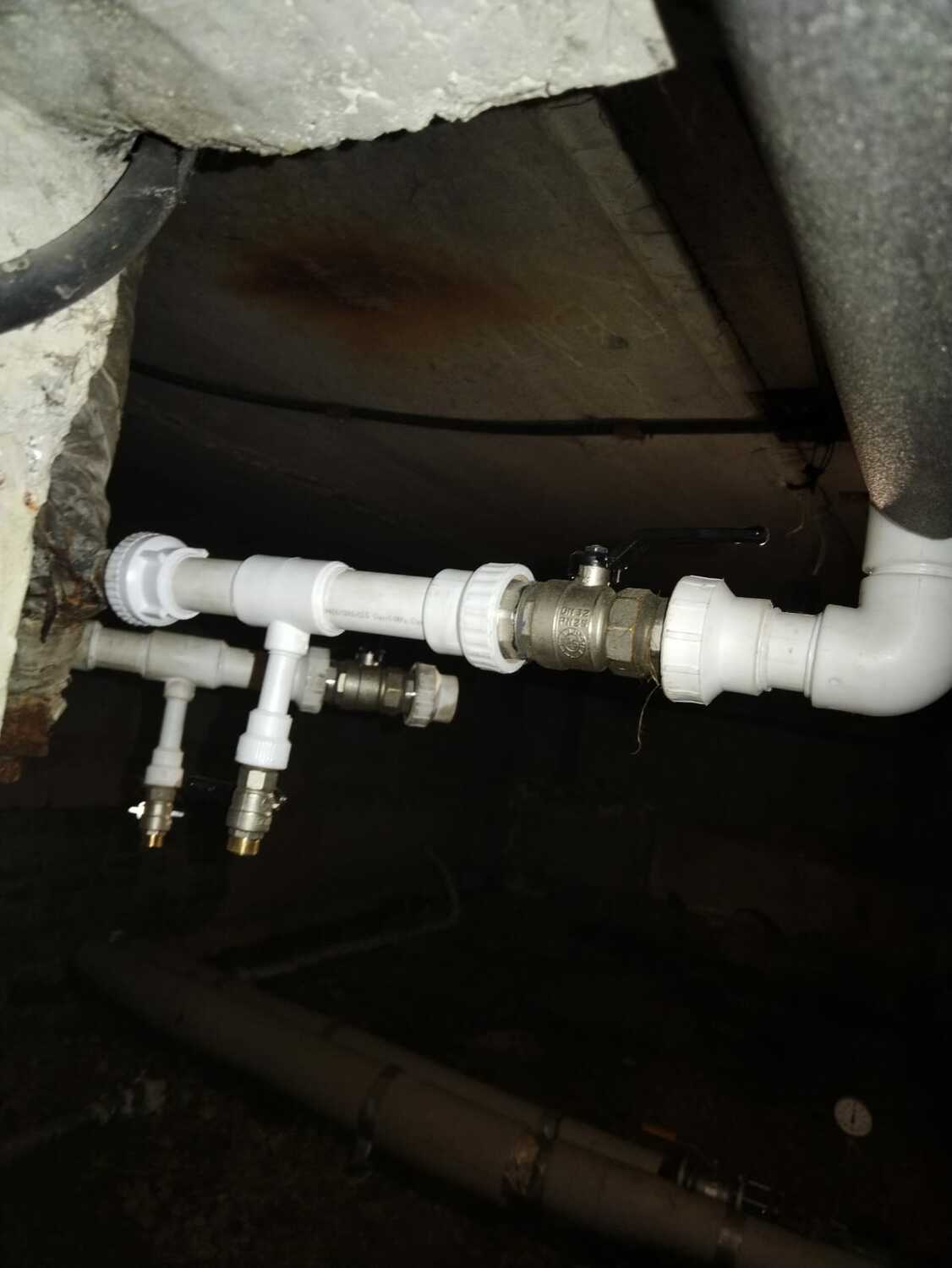

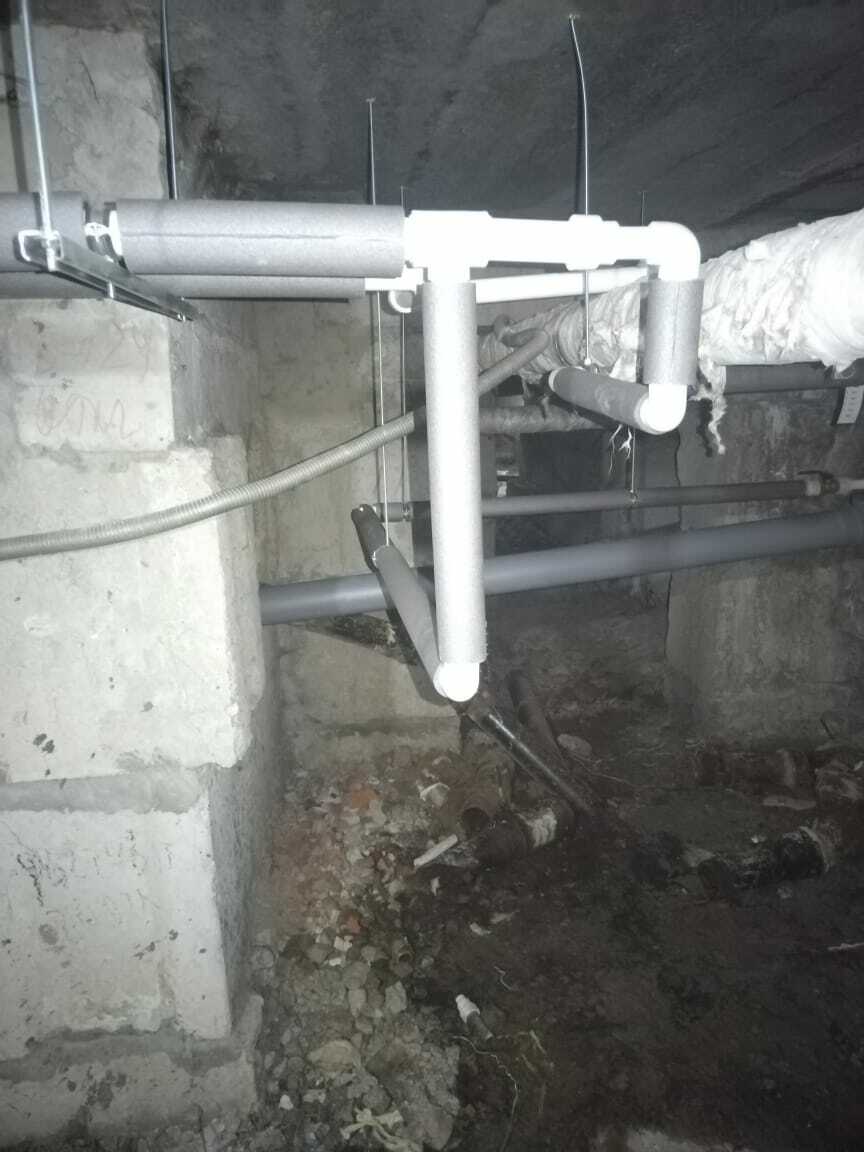

3 подъезд - ремонт водопровода!

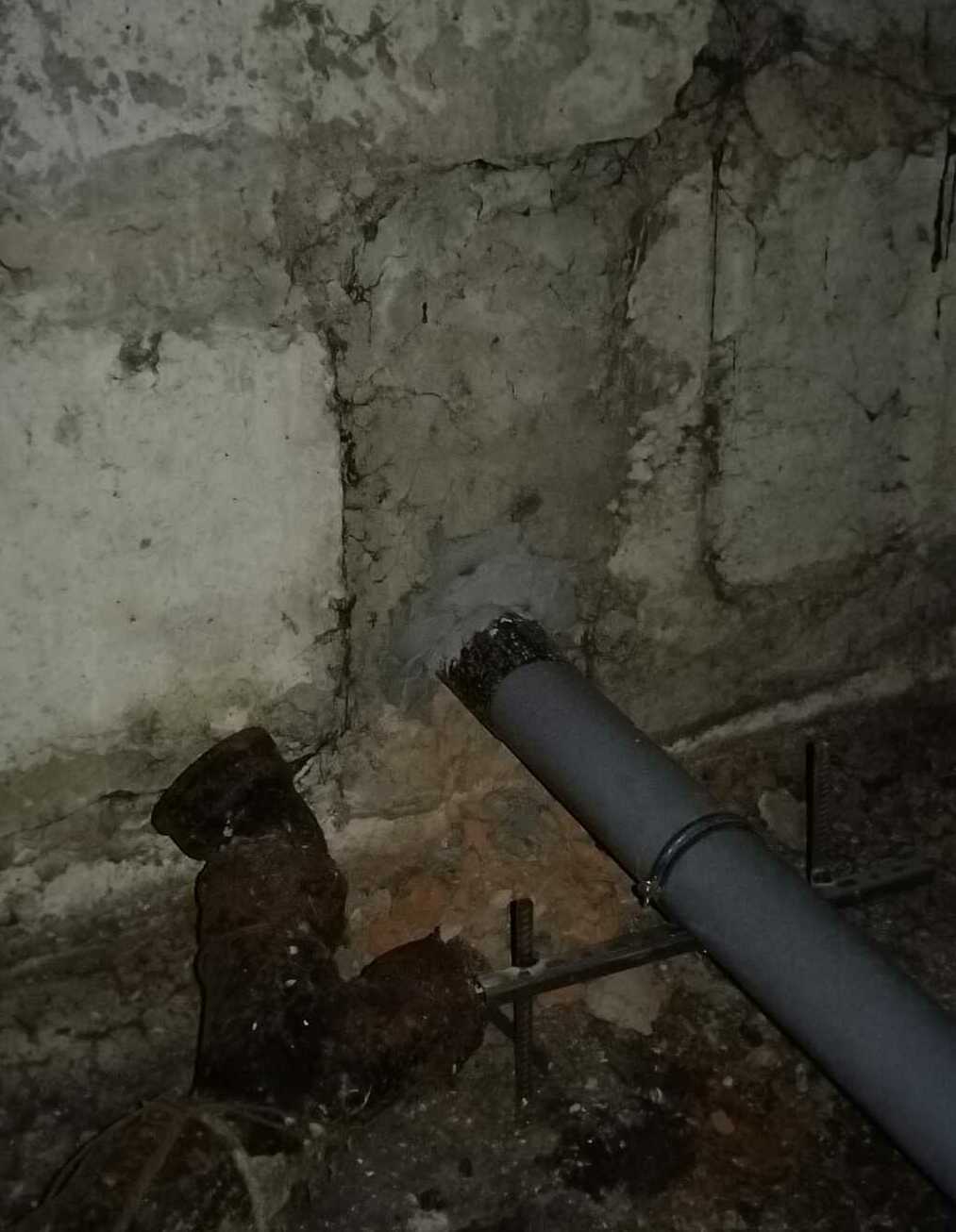

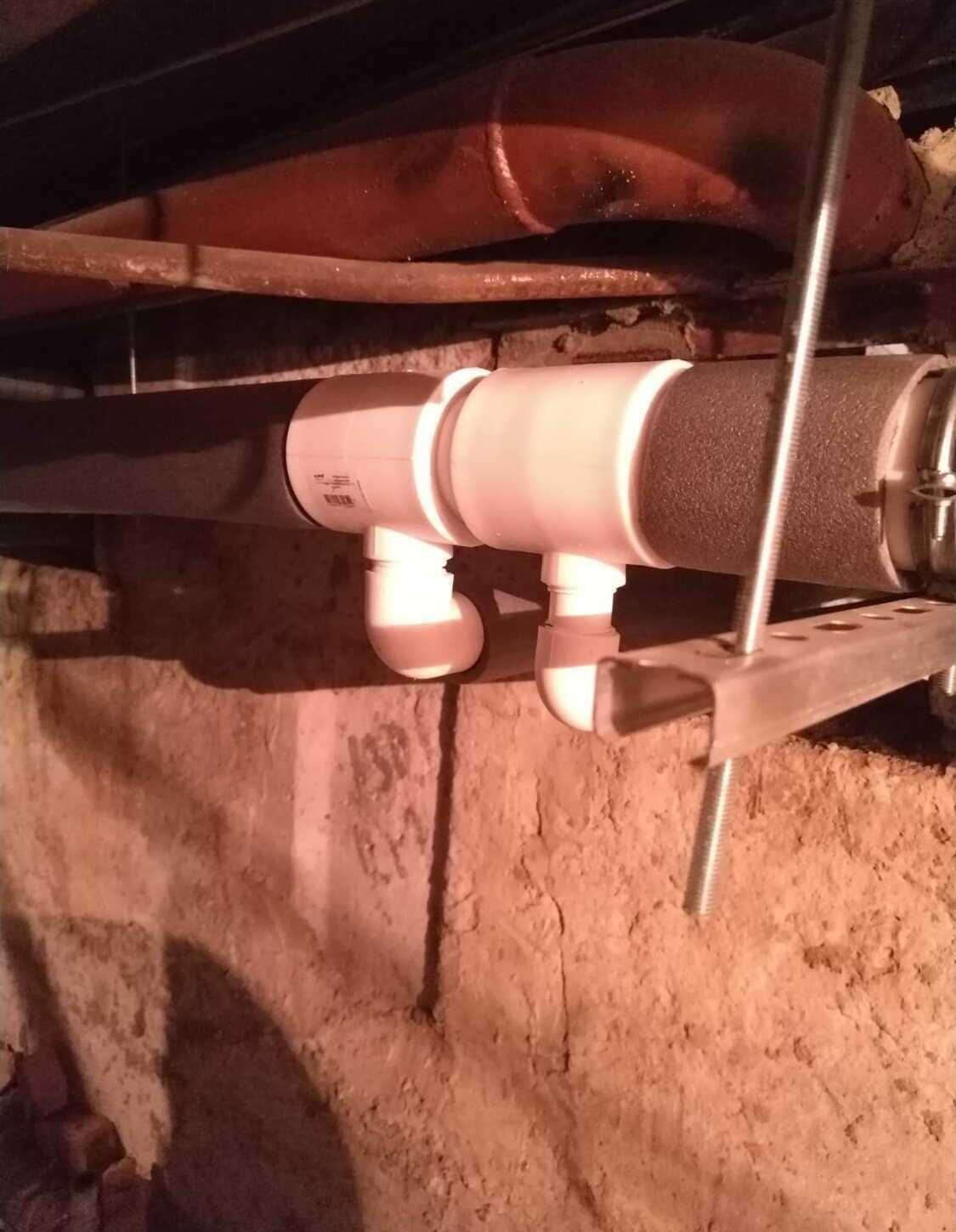

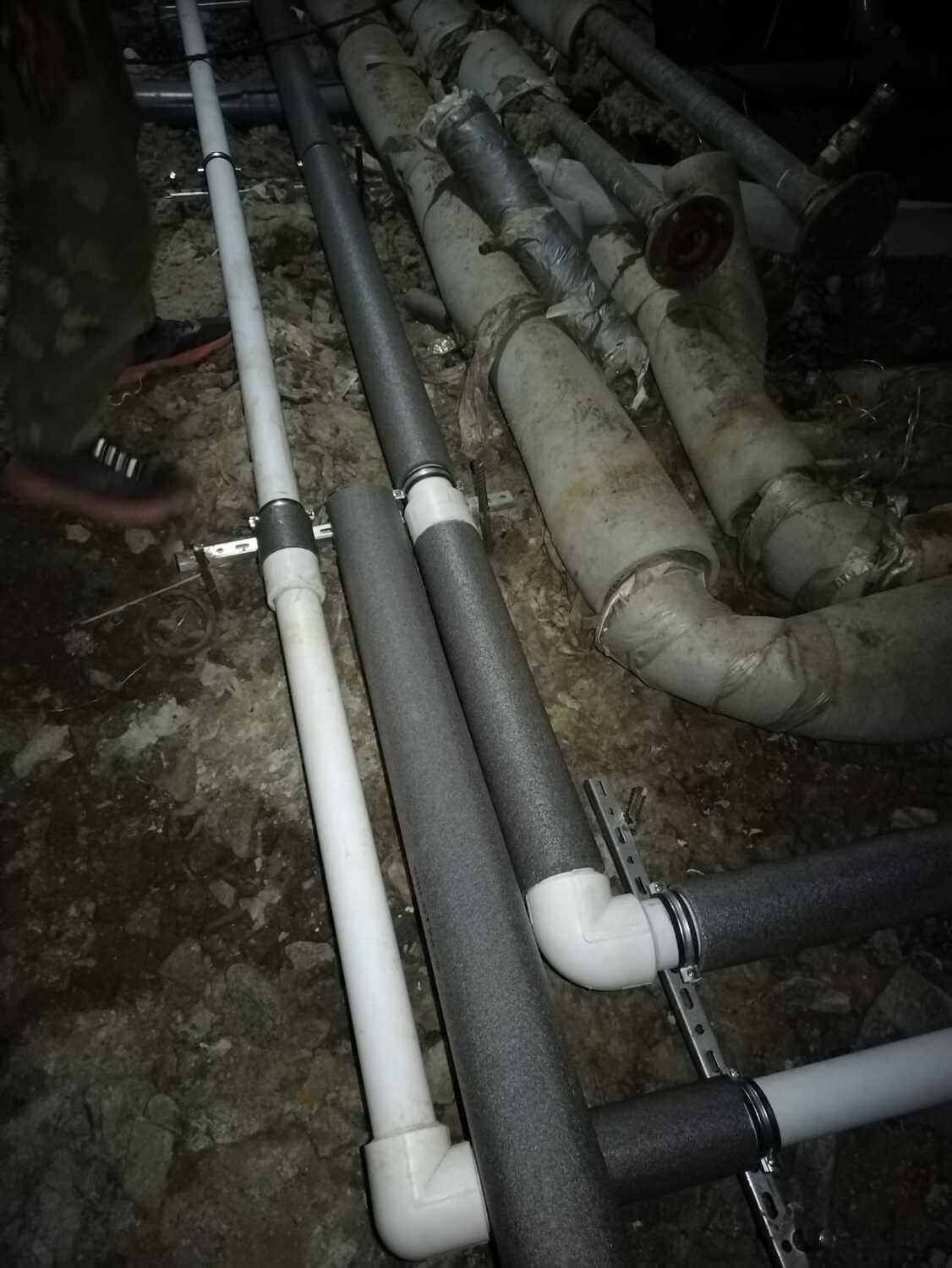

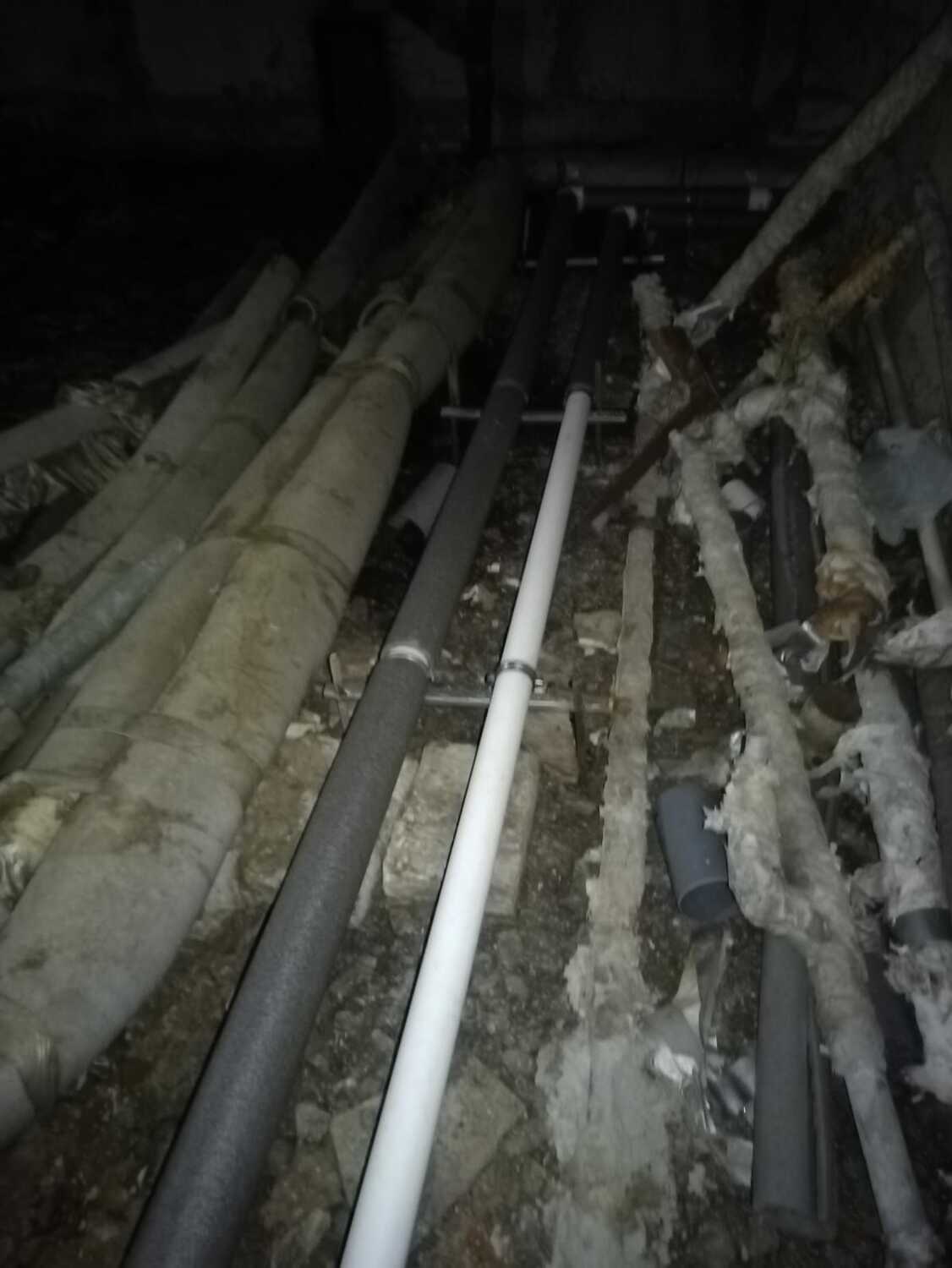

Ведутся работы по замене водопровода -3 подъезд. Замечений от строй контроля - нет!

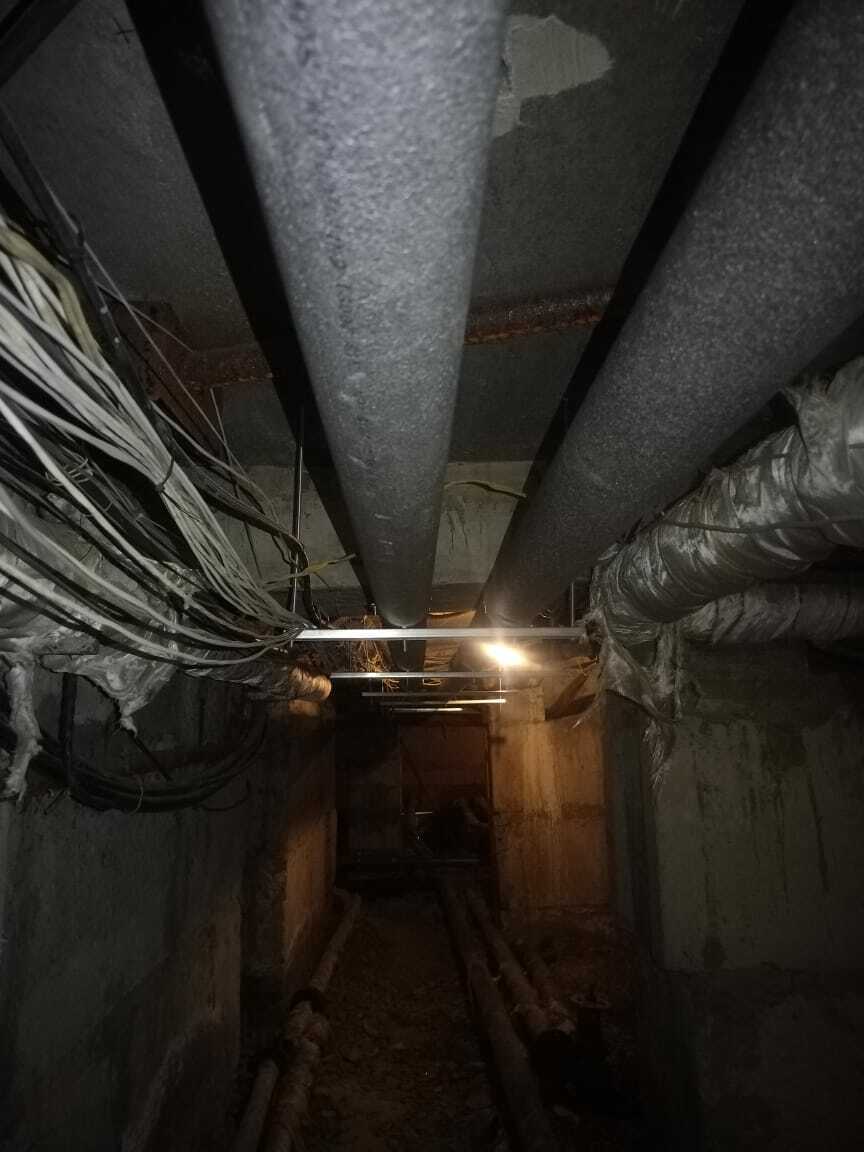

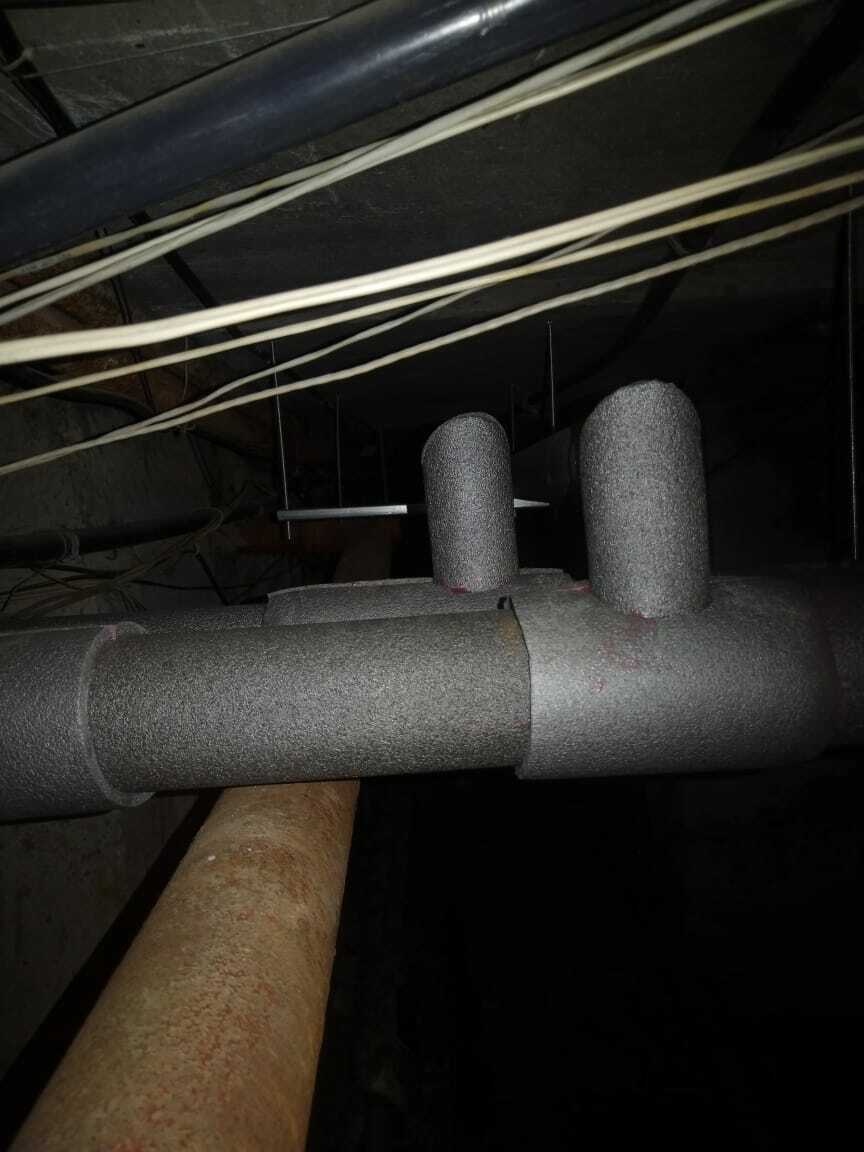

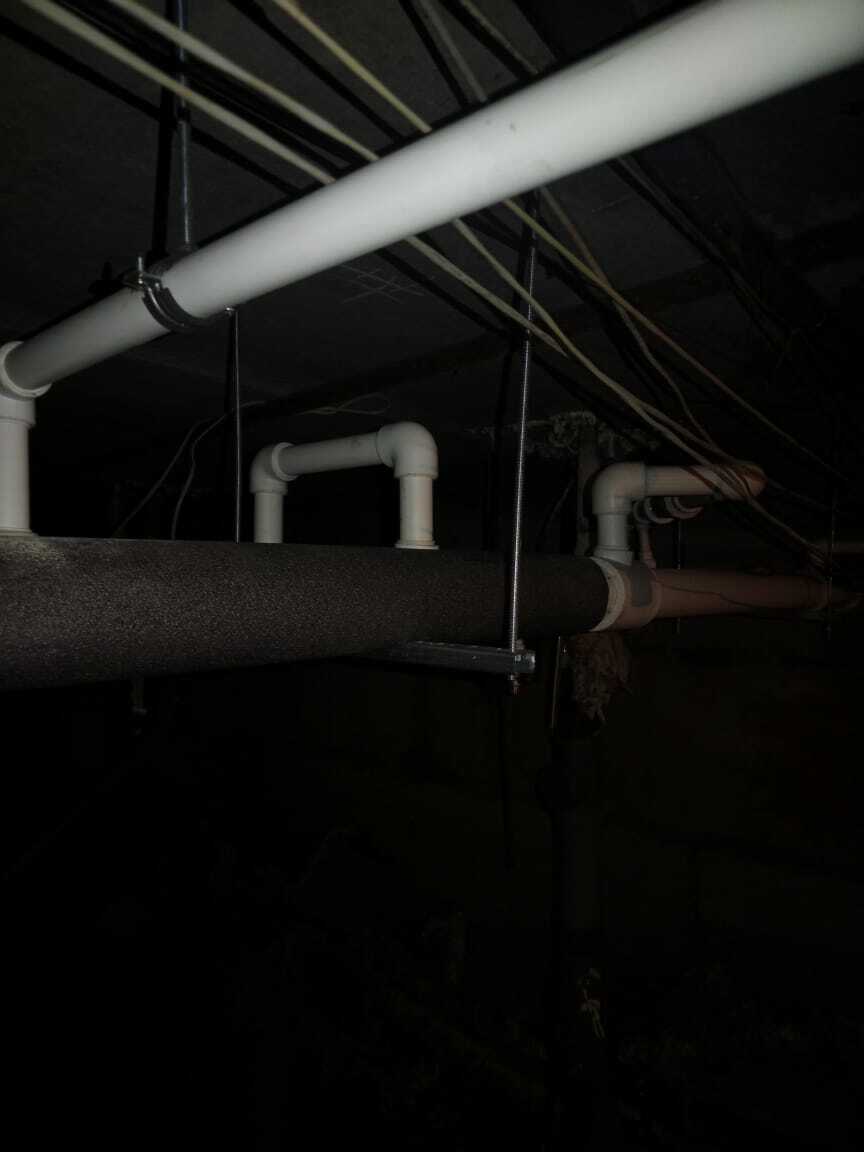

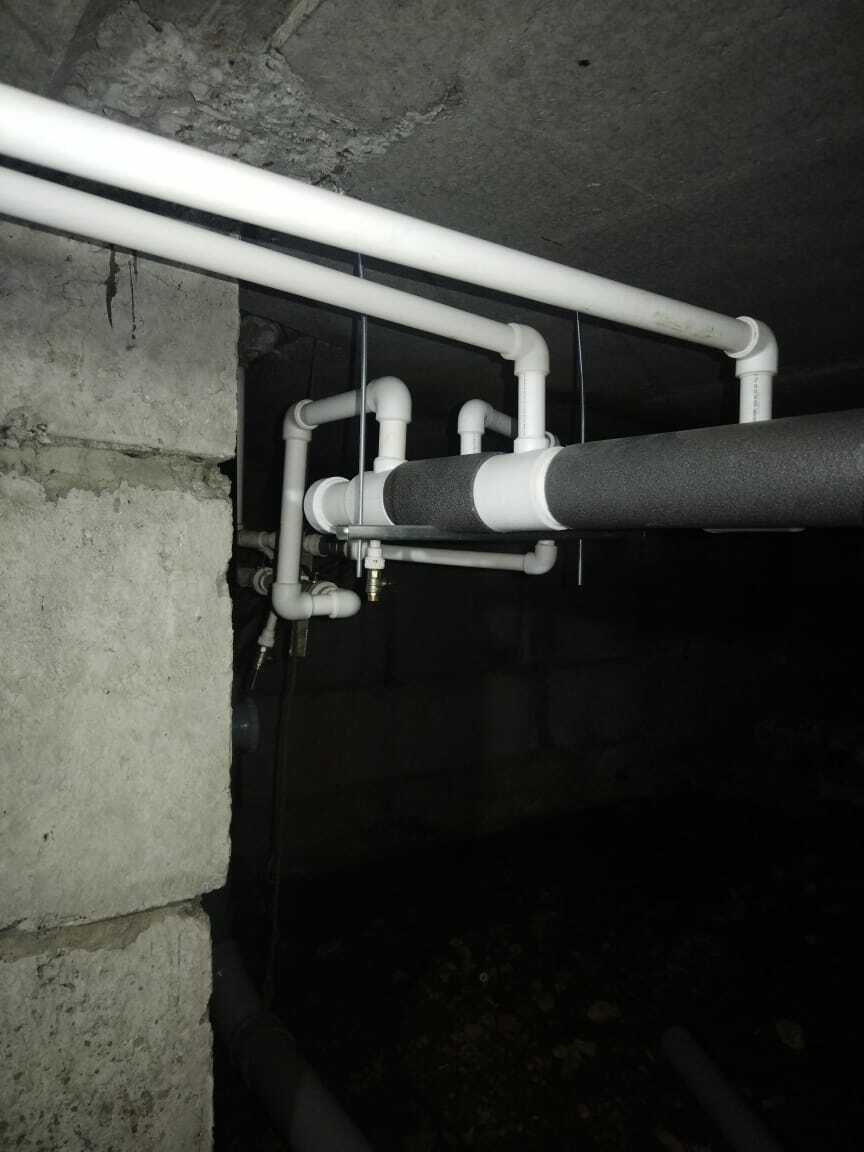

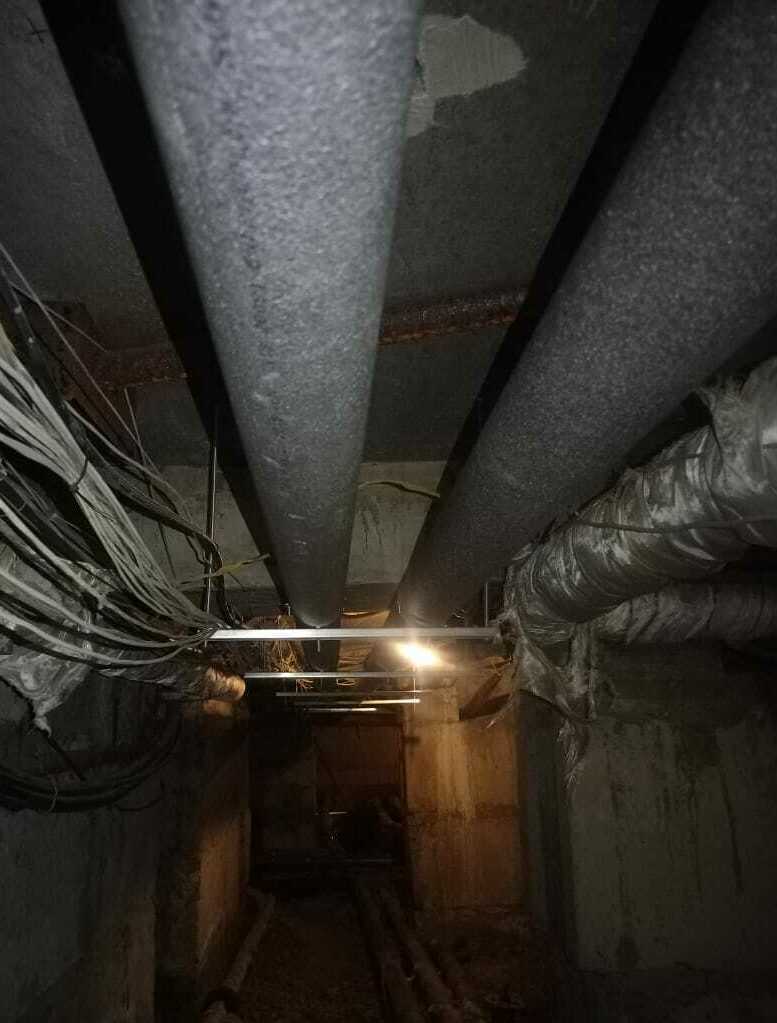

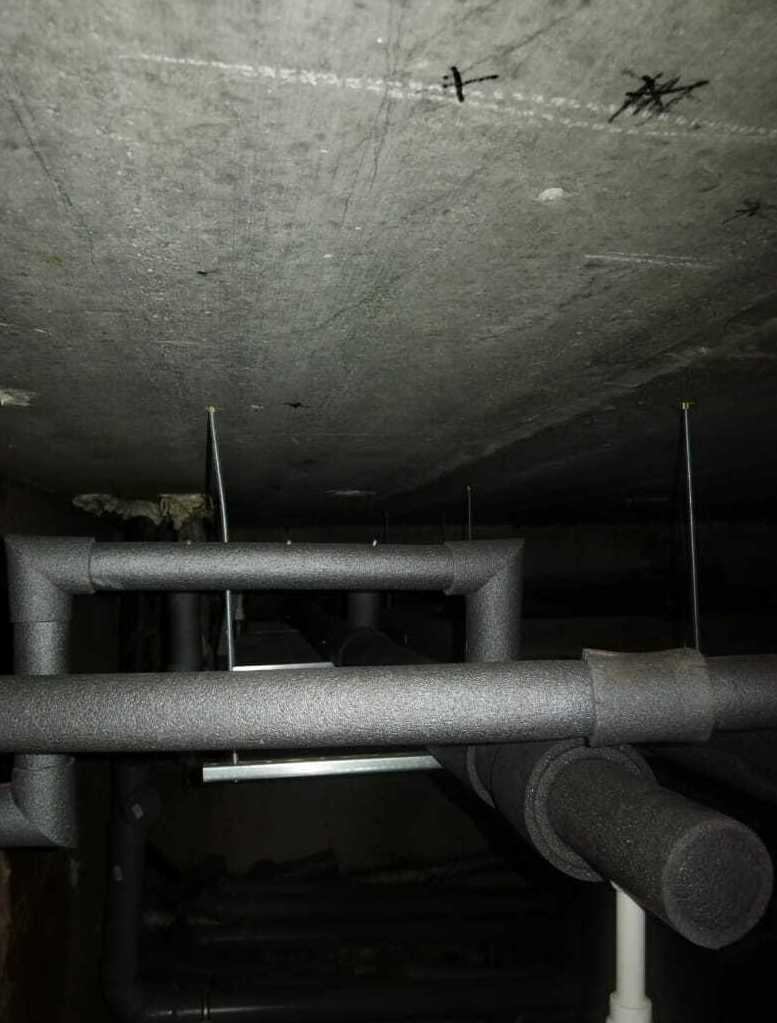

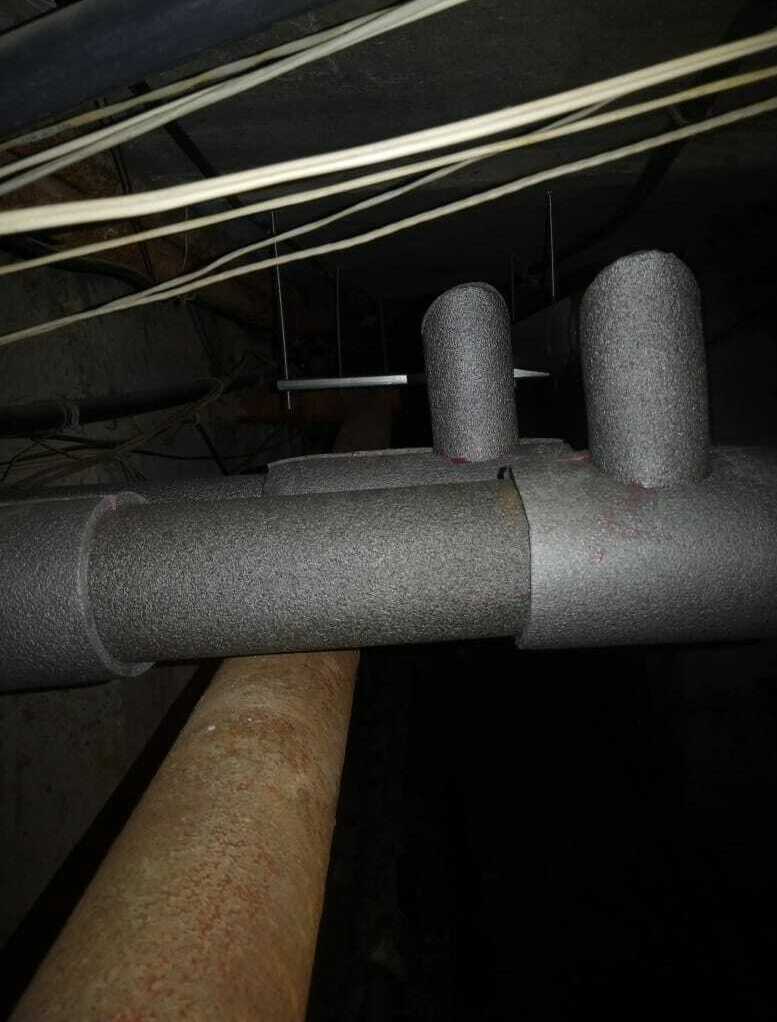

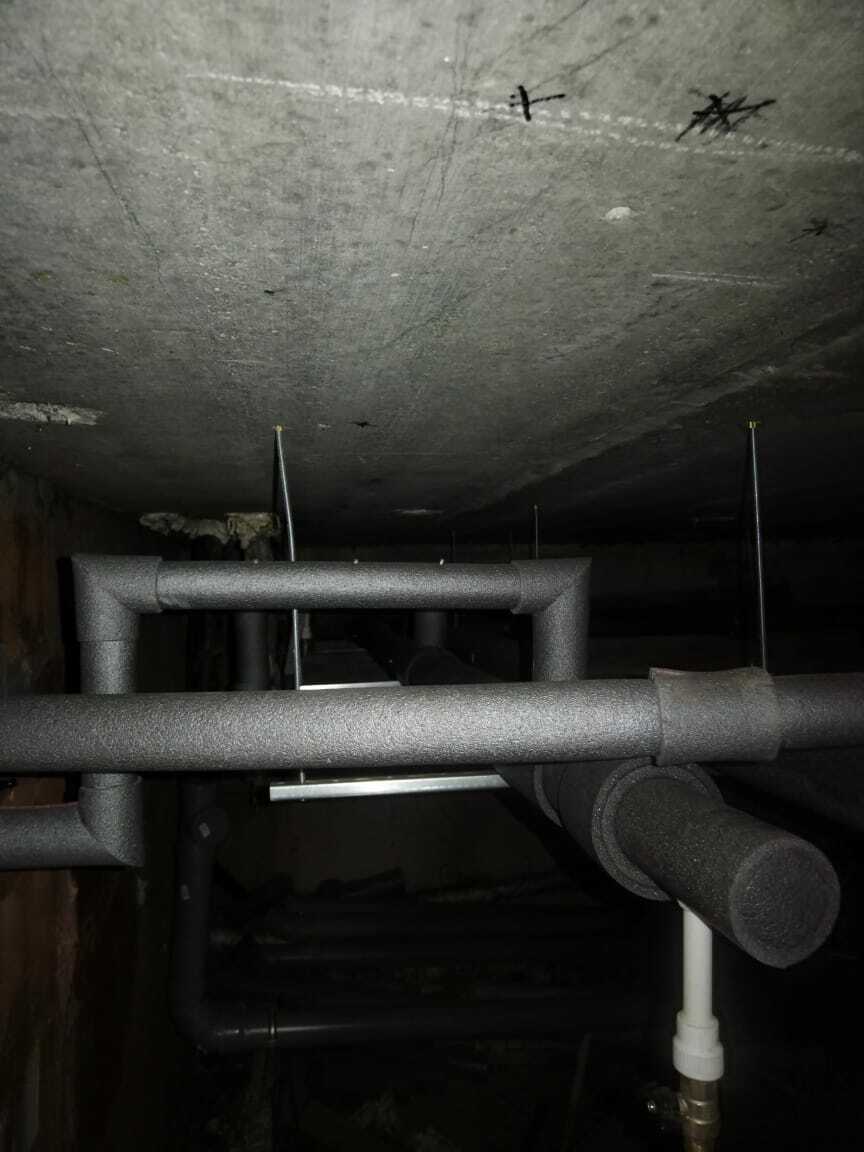

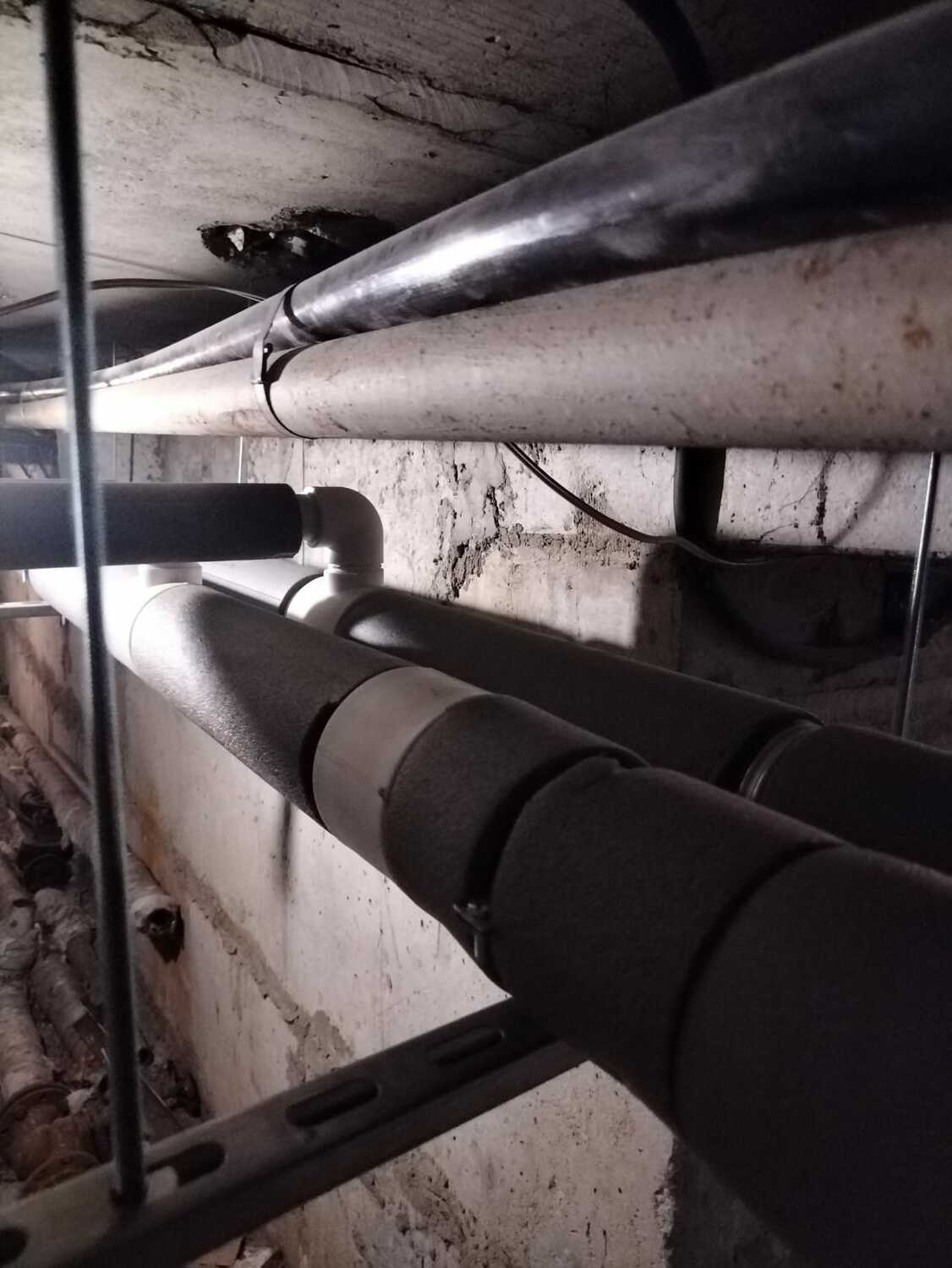

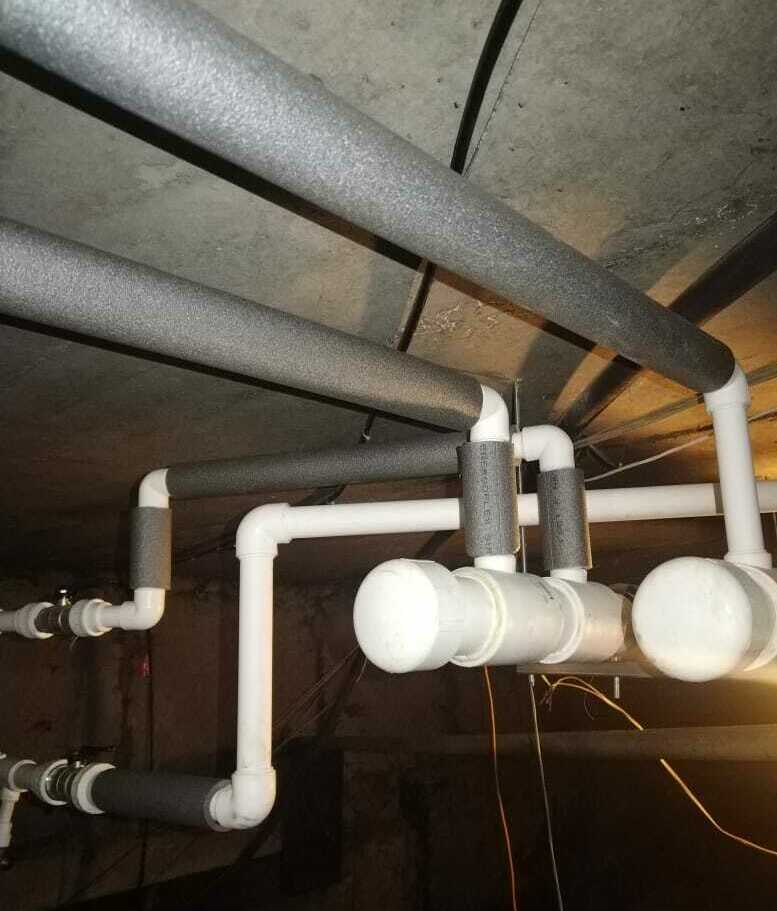

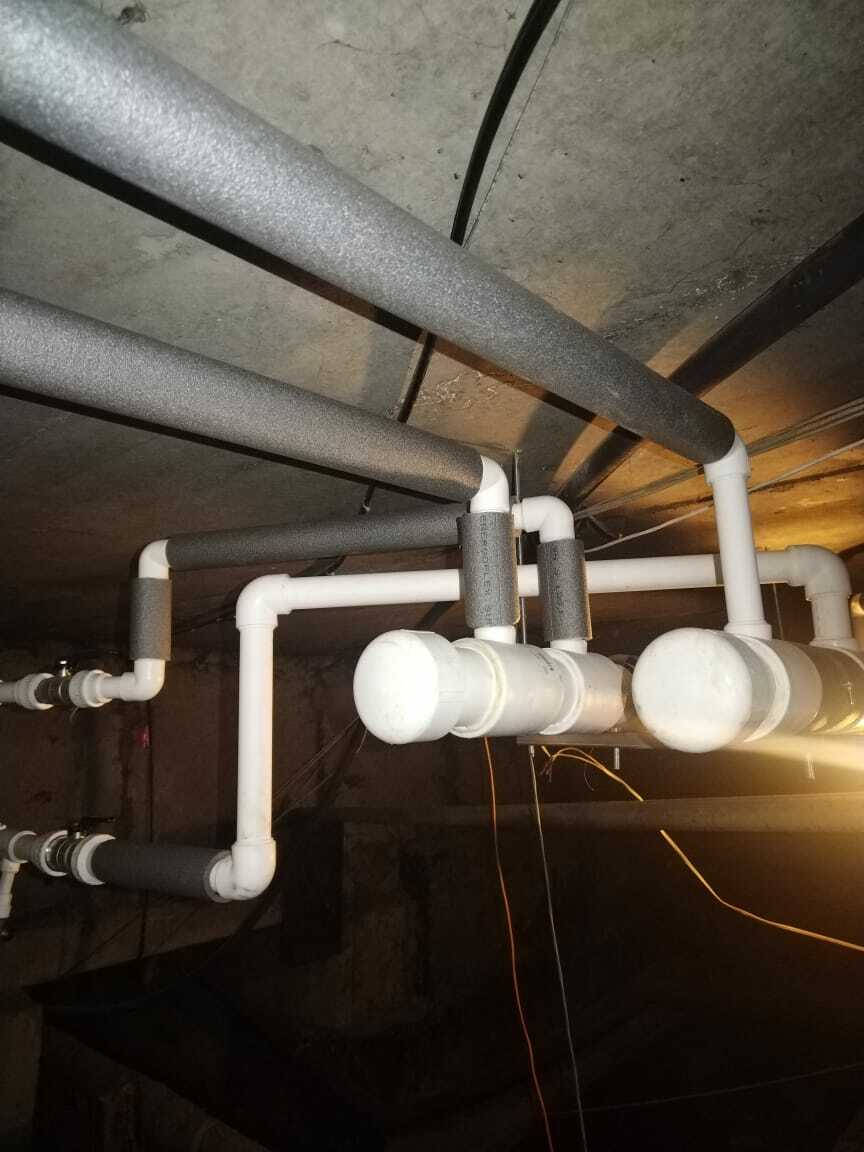

Внимание! 2 подъезд!!! Закончили изоляцию ХВС и ГВС

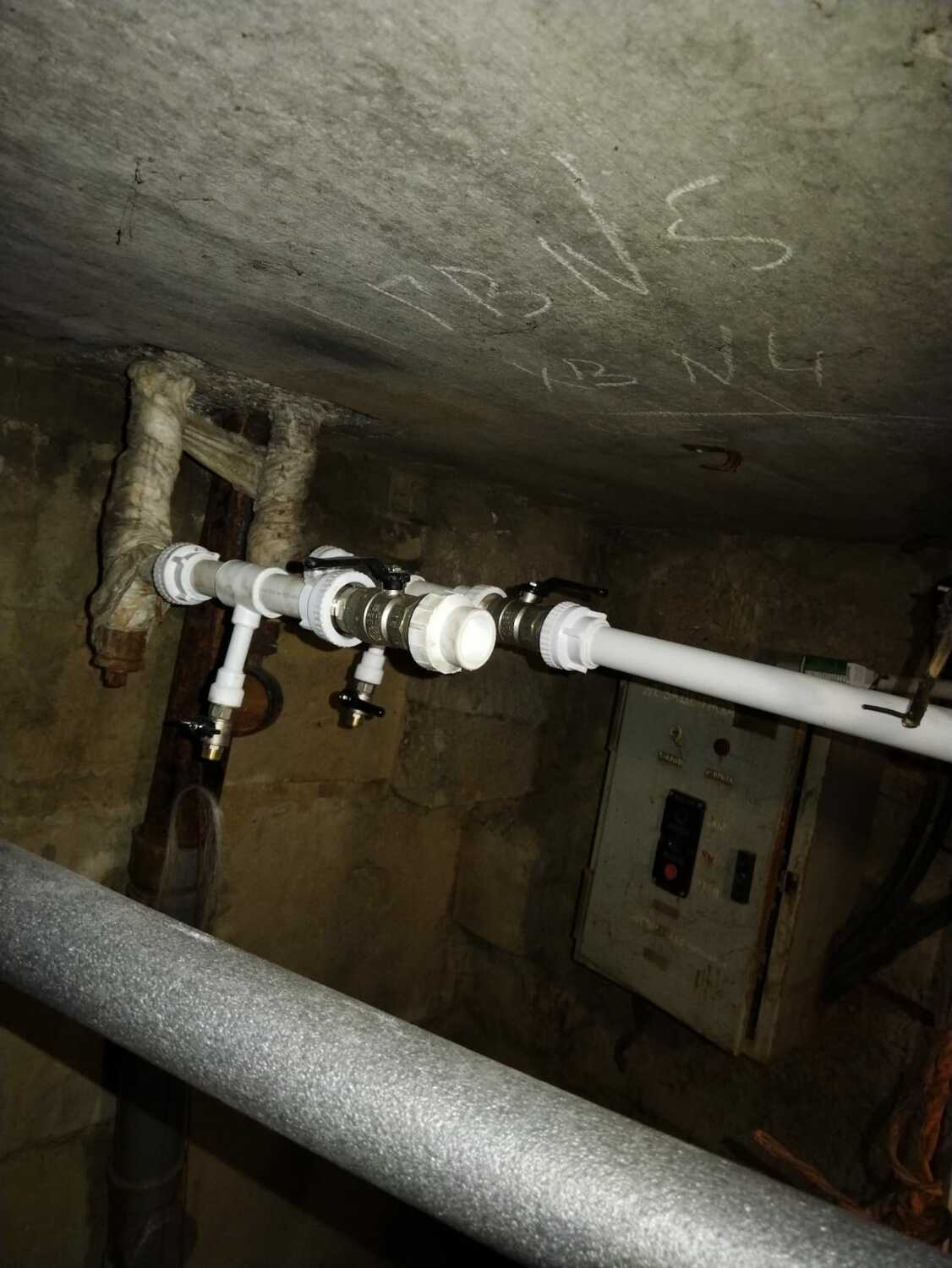

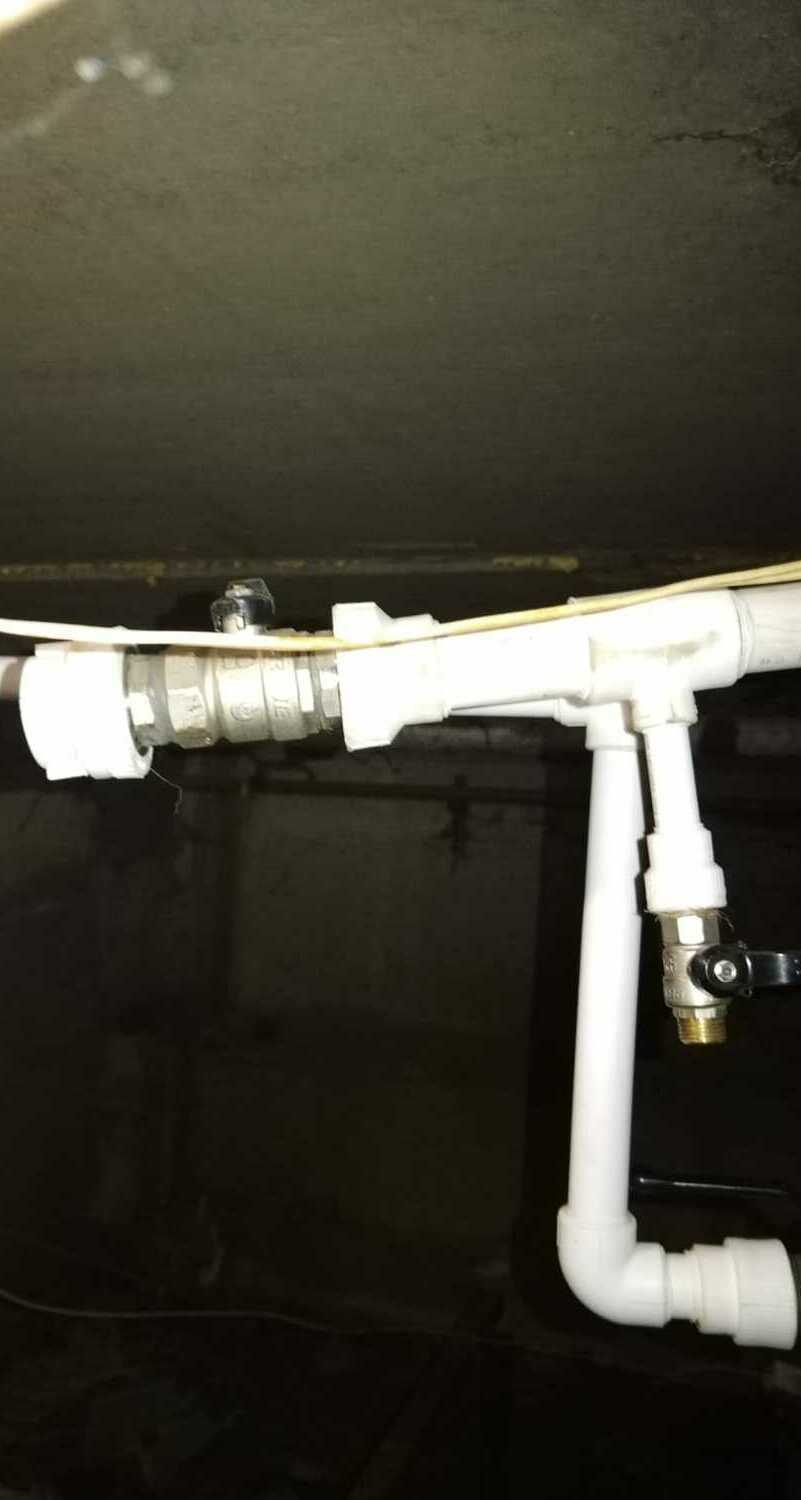

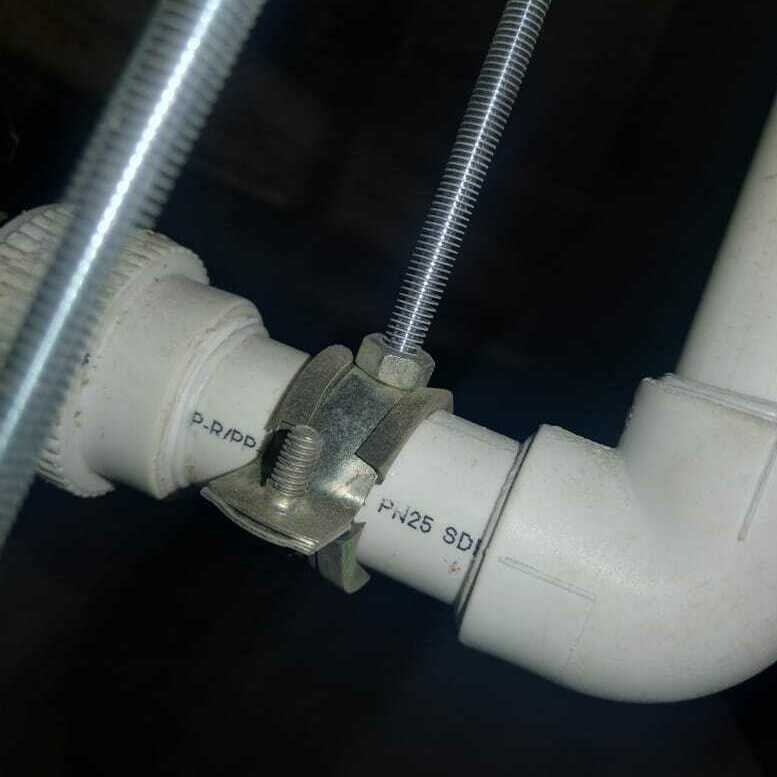

Заменена в ПОЛНОМ объеме система ВО Ведутся работы по изготовлению узла ХВС "Замечаний нет" - комментарии строительного контроля.

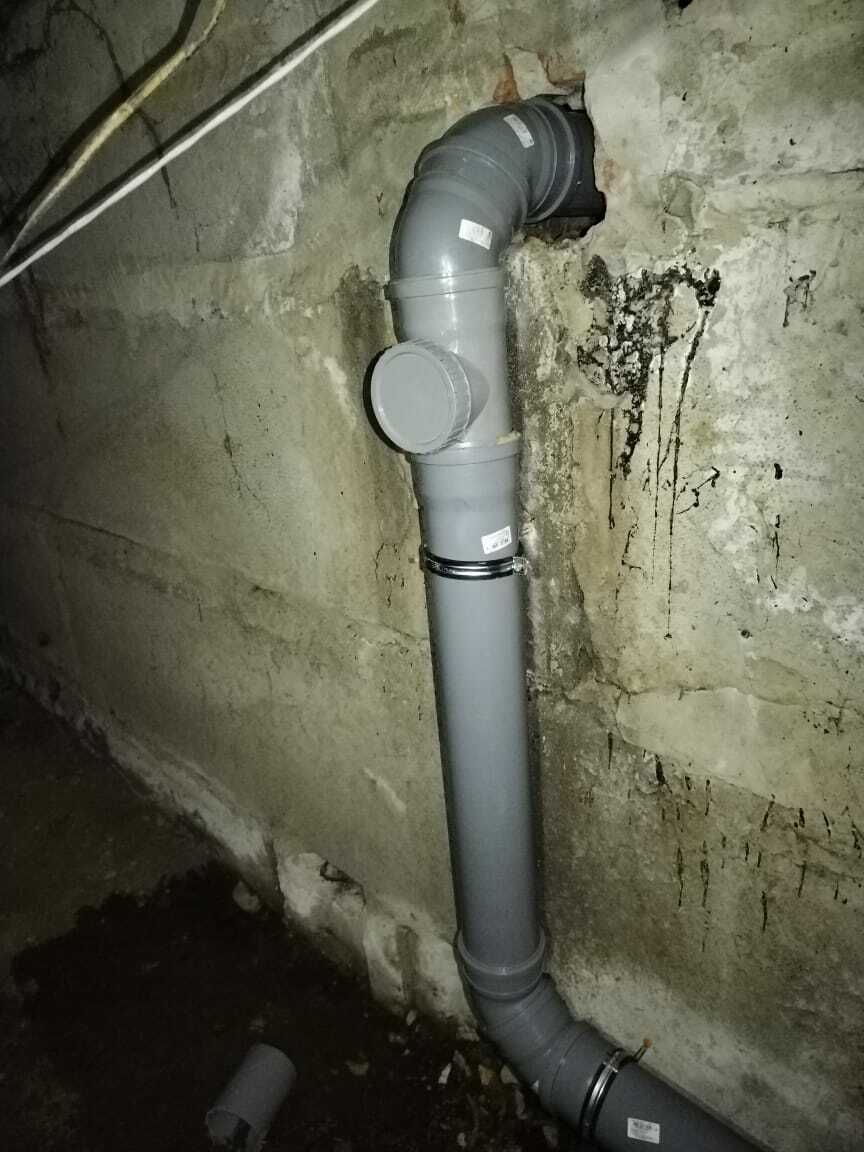

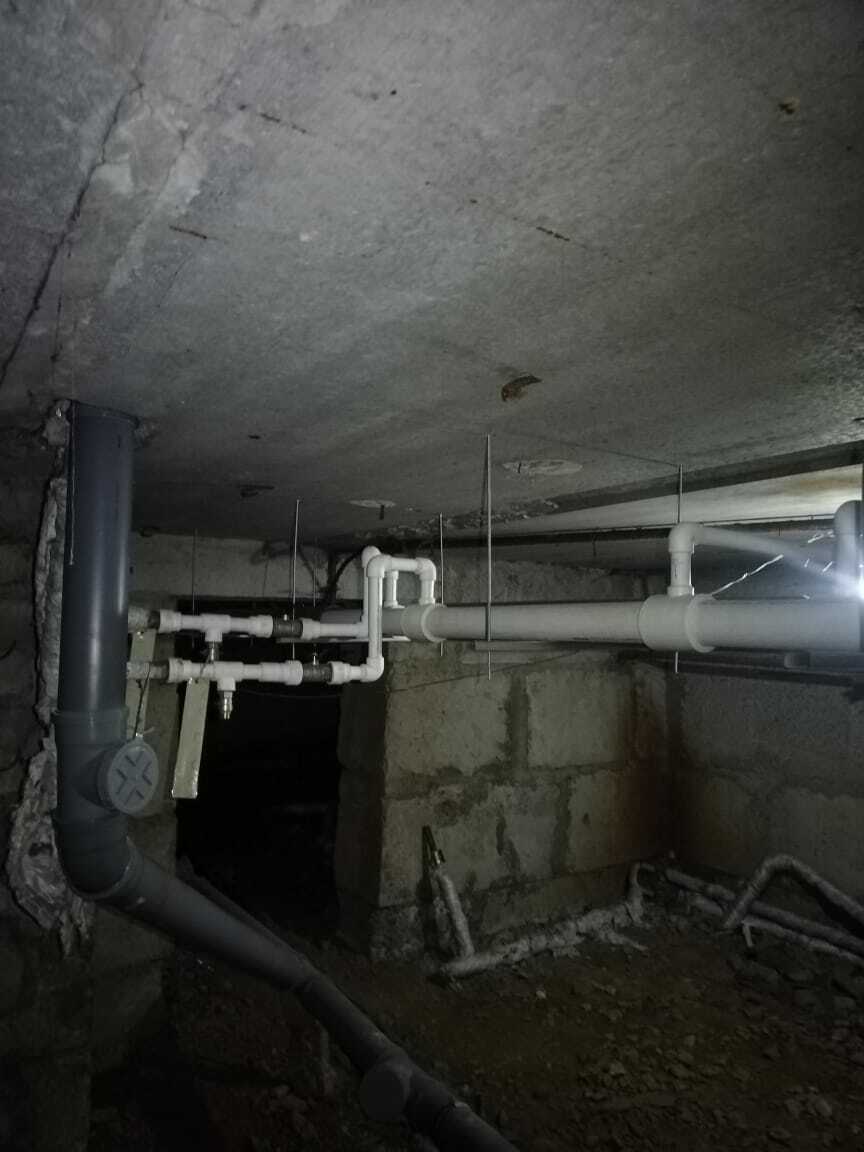

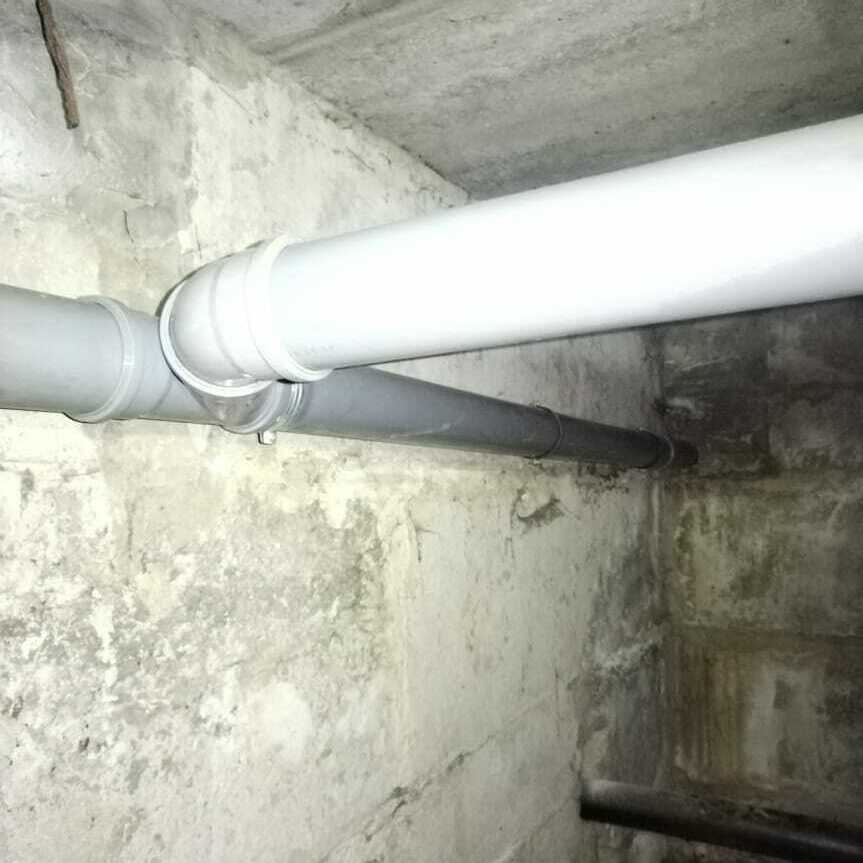

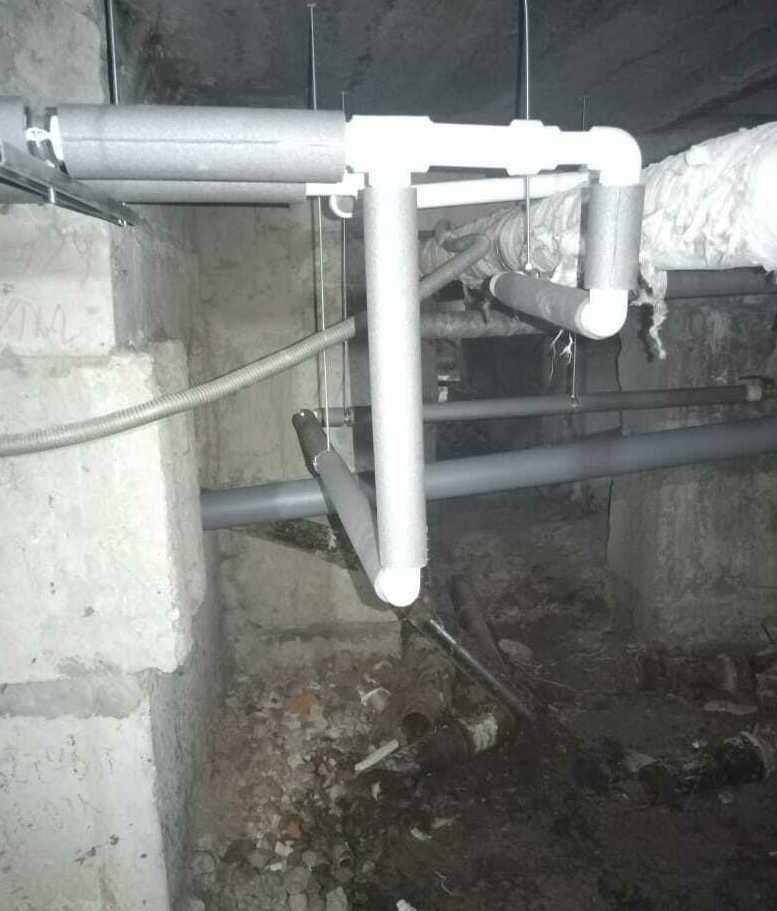

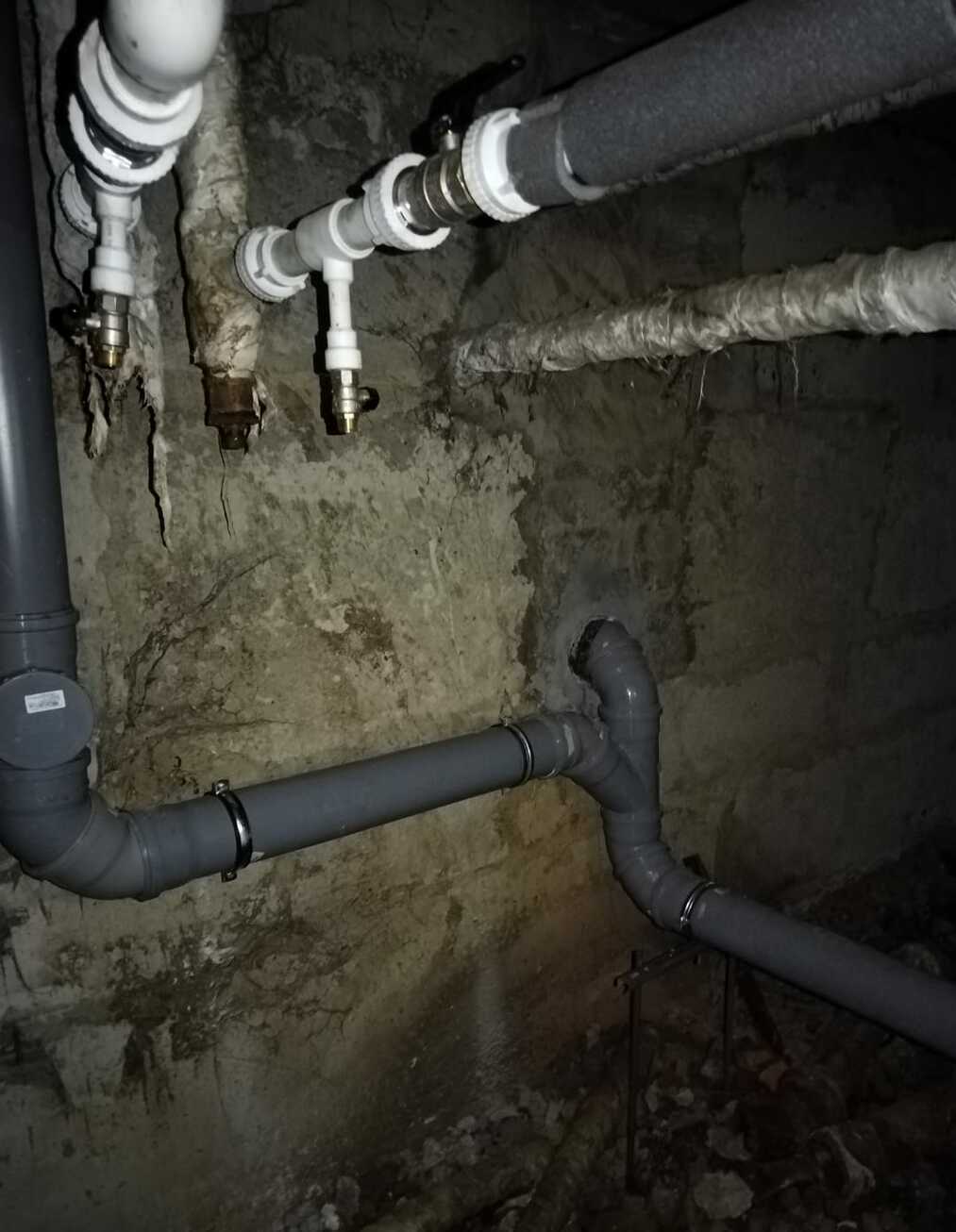

Ремонт системы холодного и горячего водоснабжения и водоотведения во 2-ом подъезде закончен!
Получено заключение об успешных испытаниях

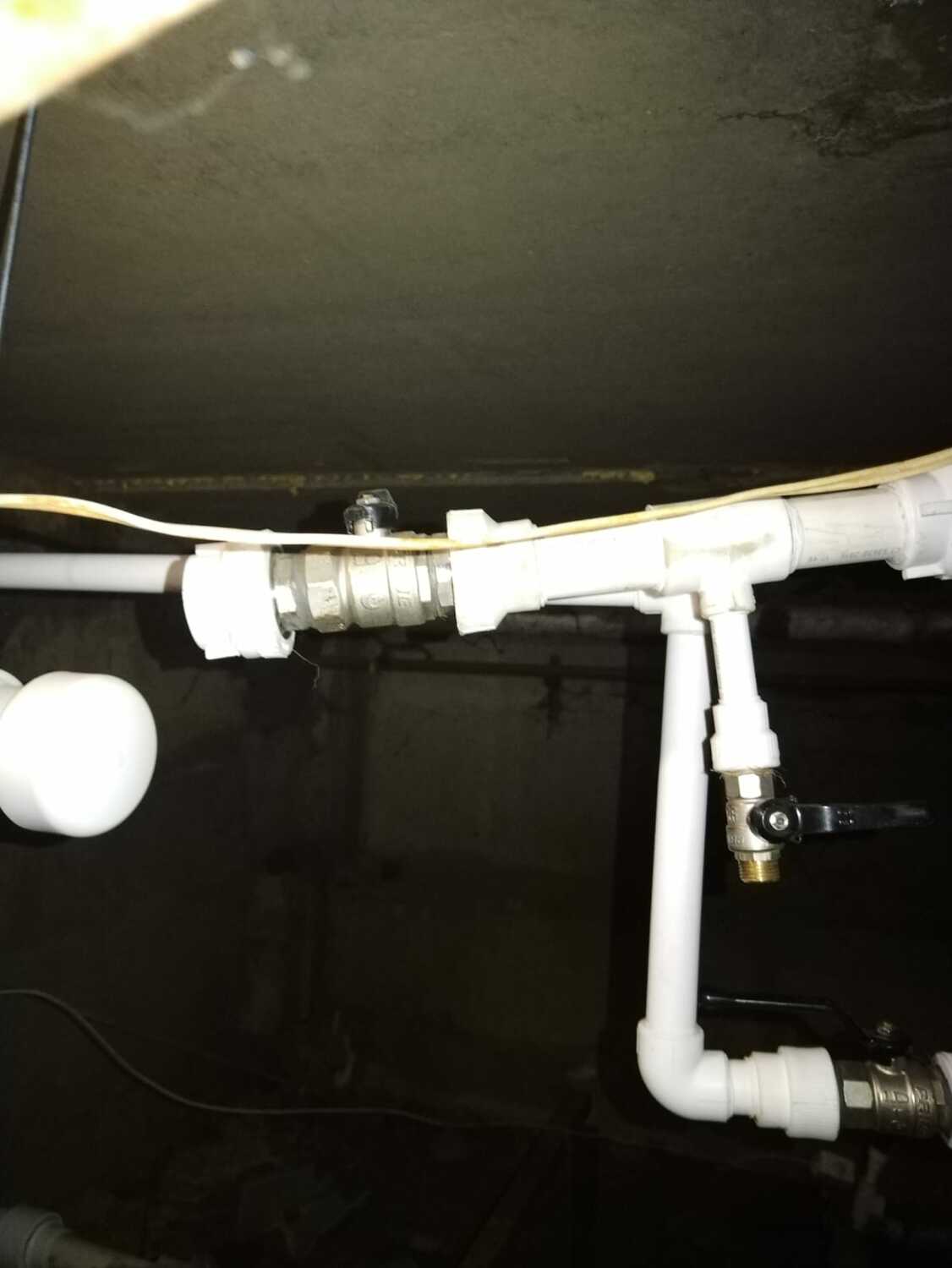

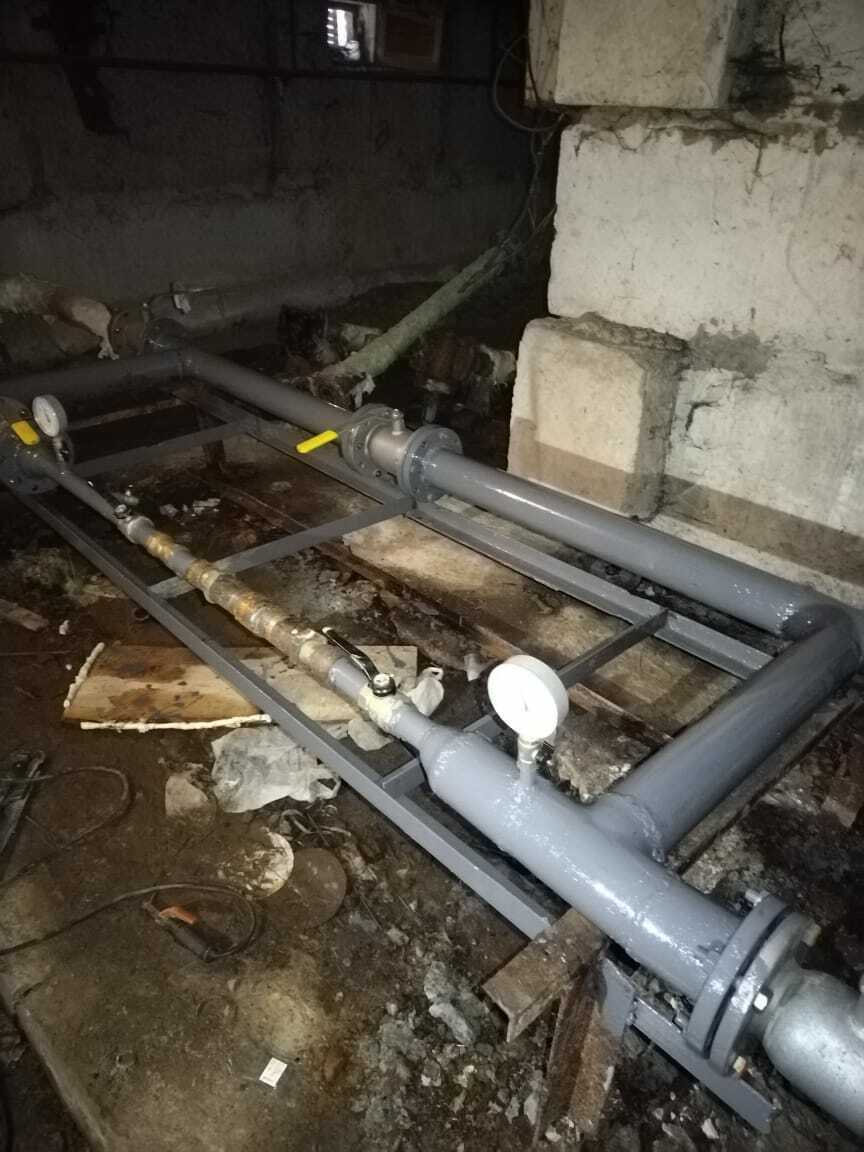

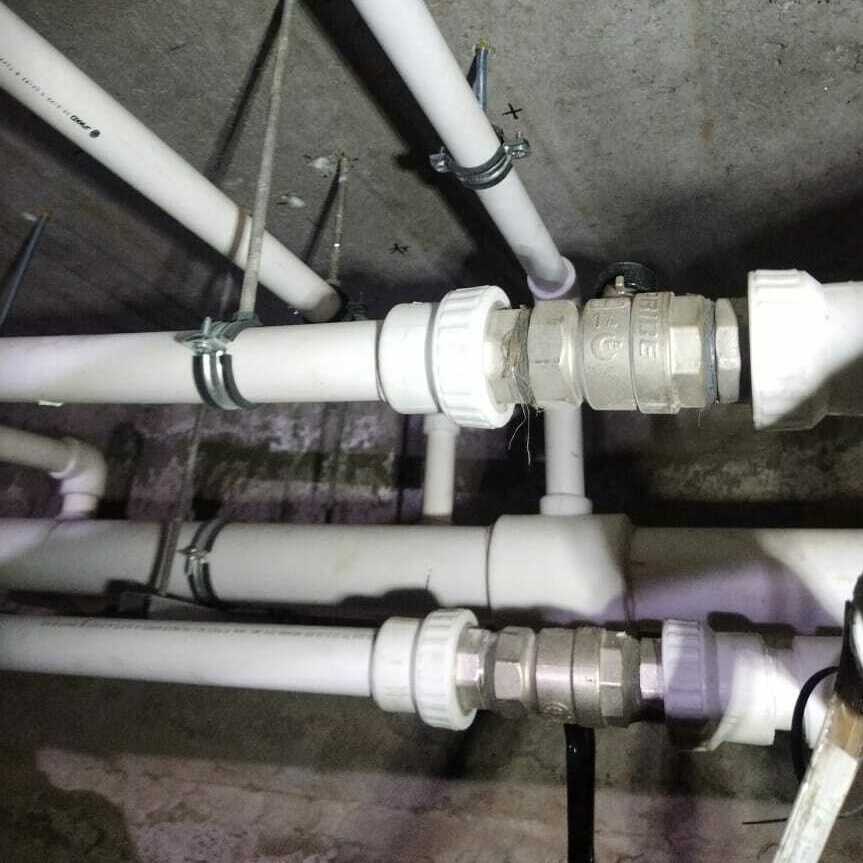

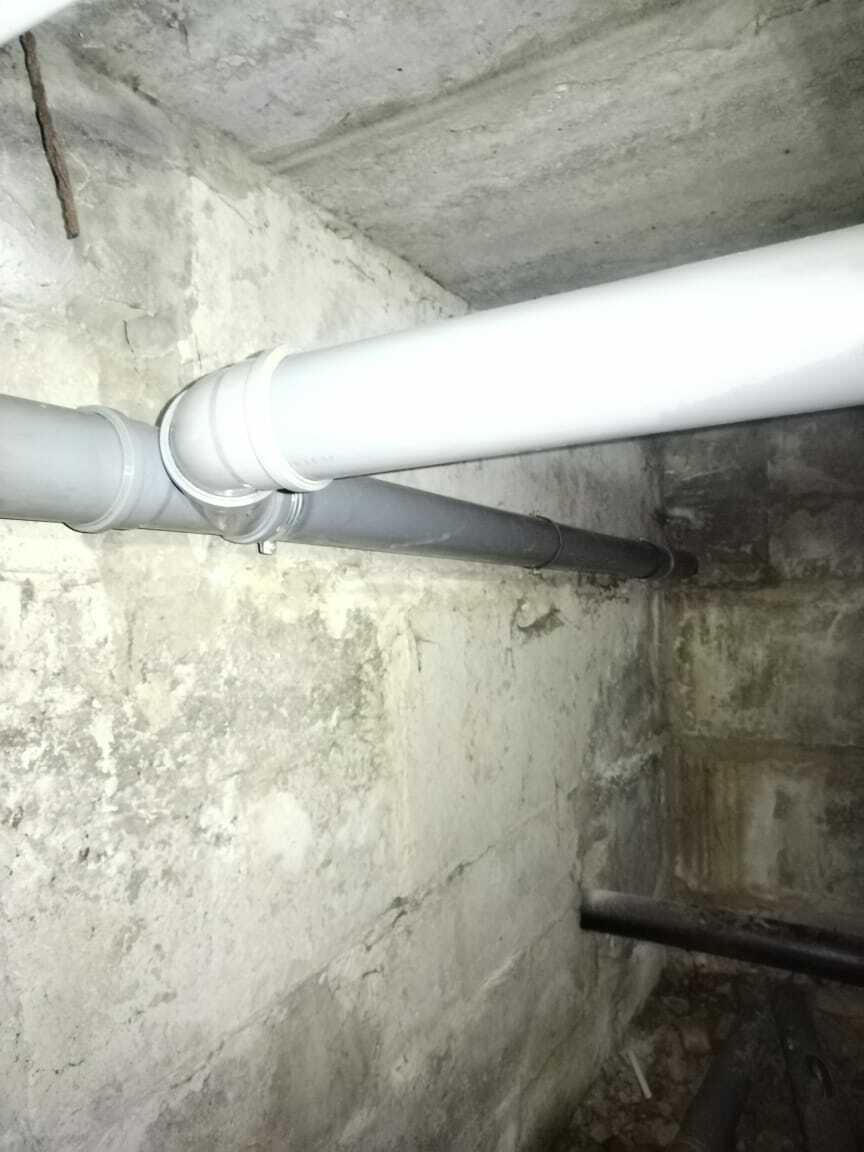

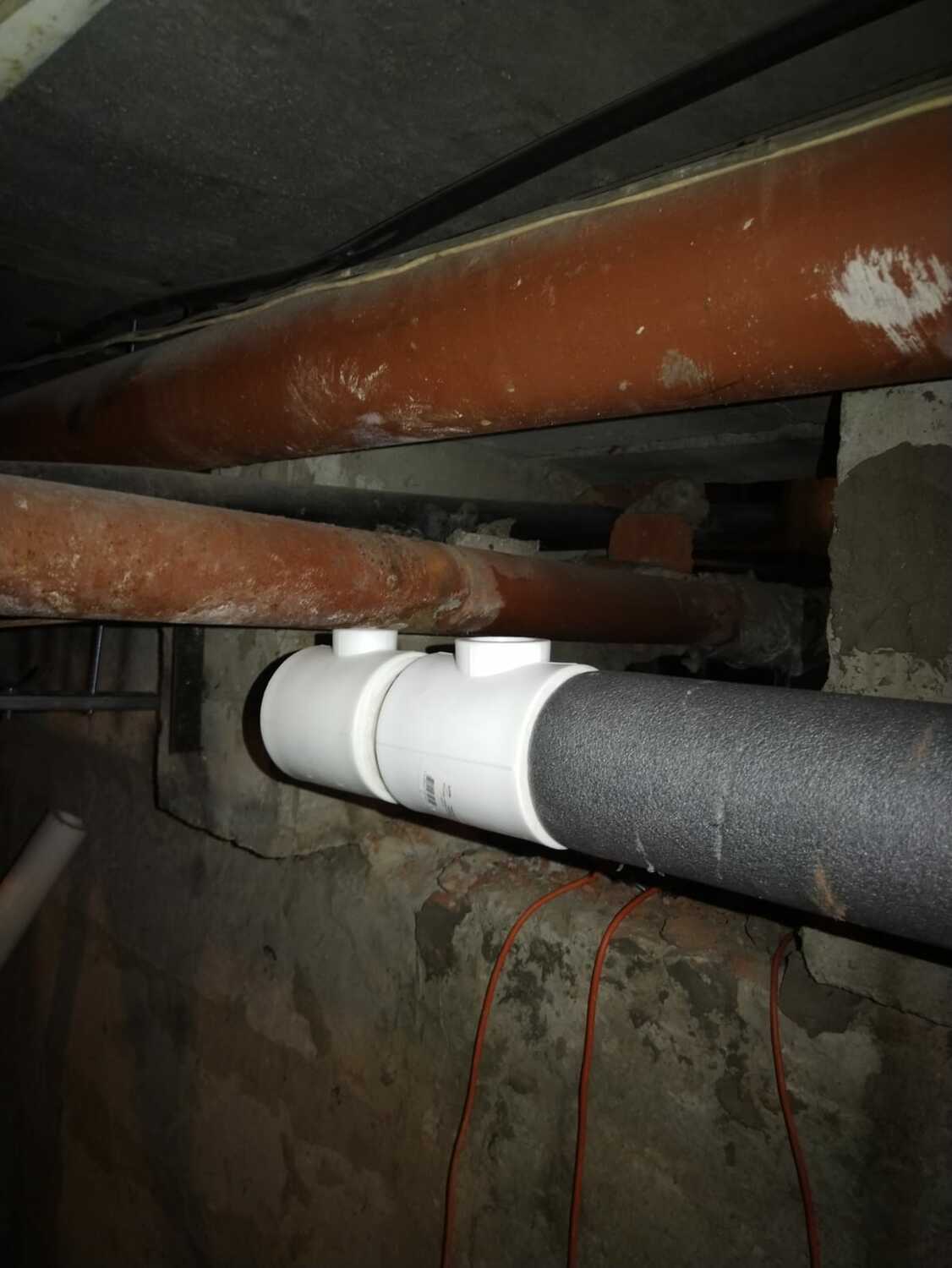

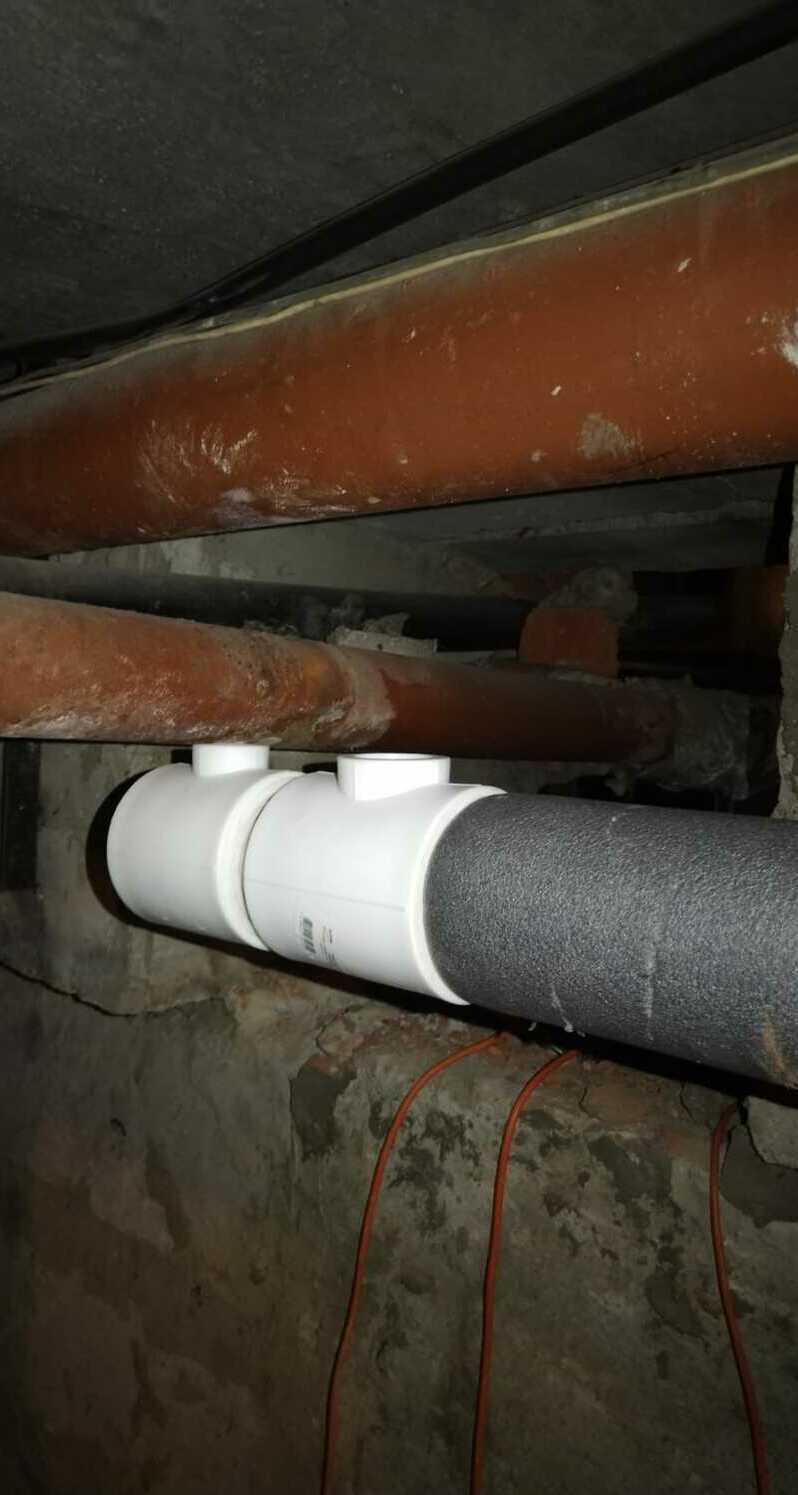

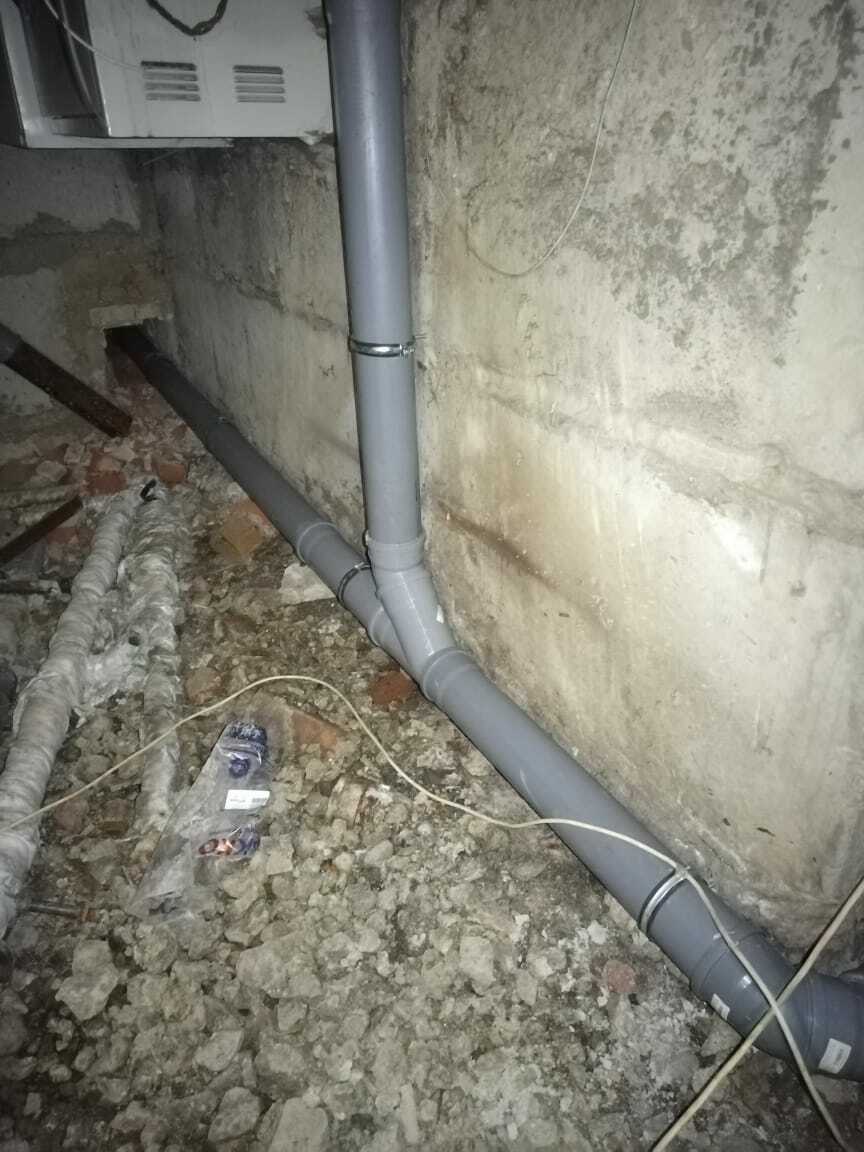

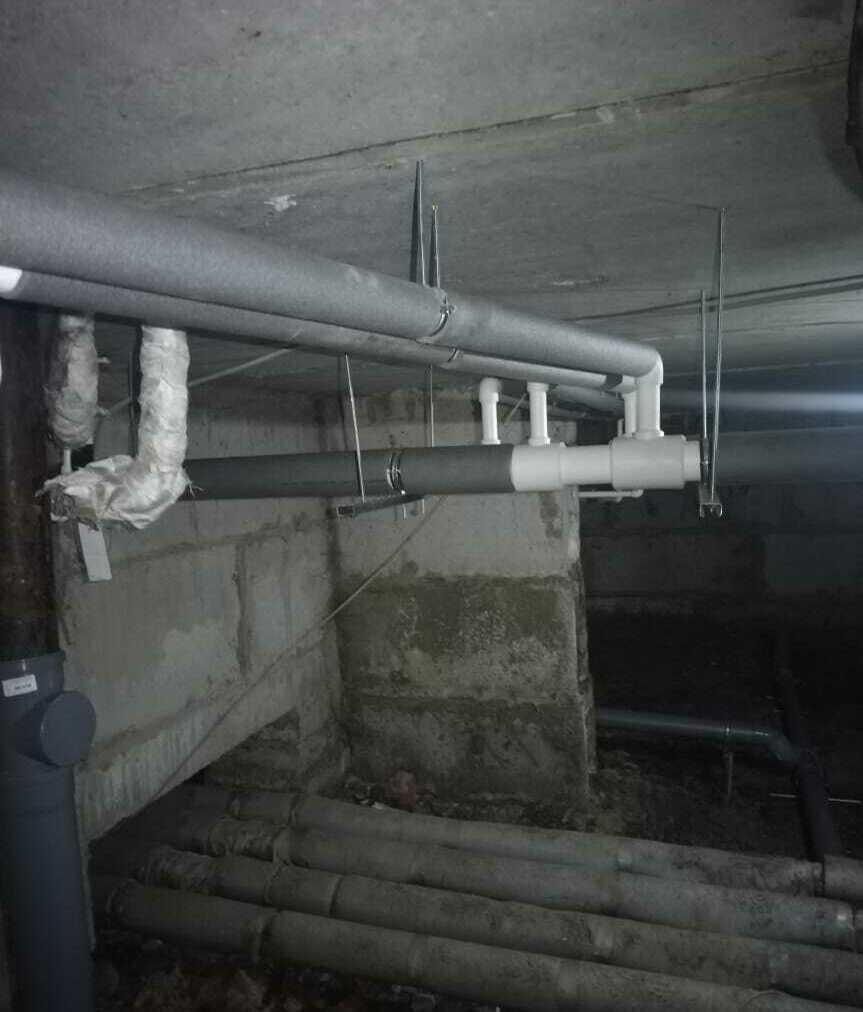

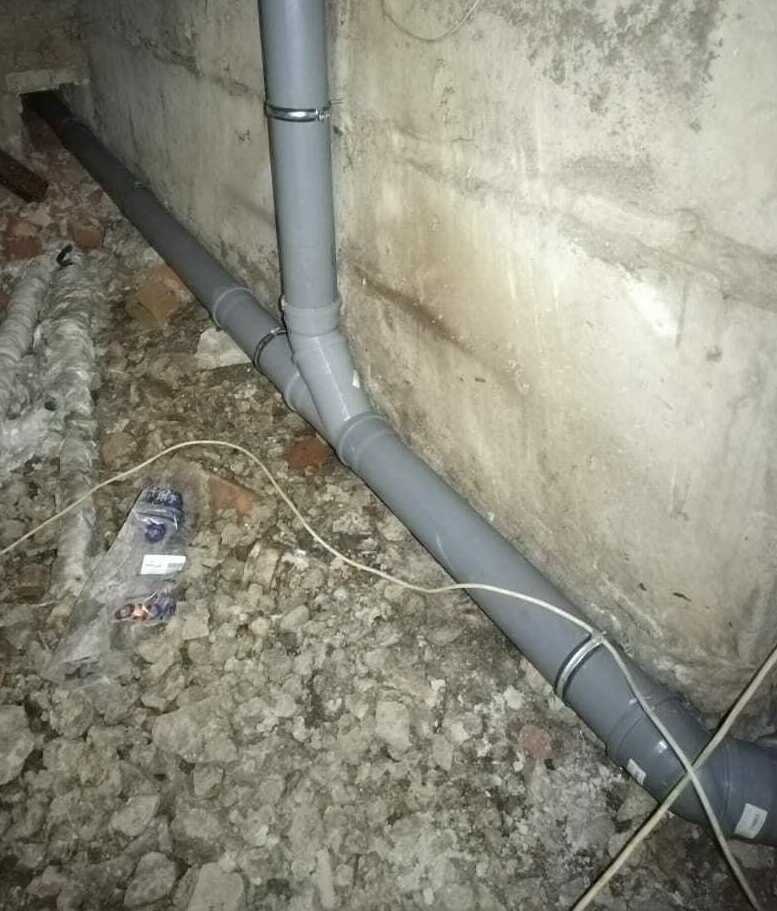

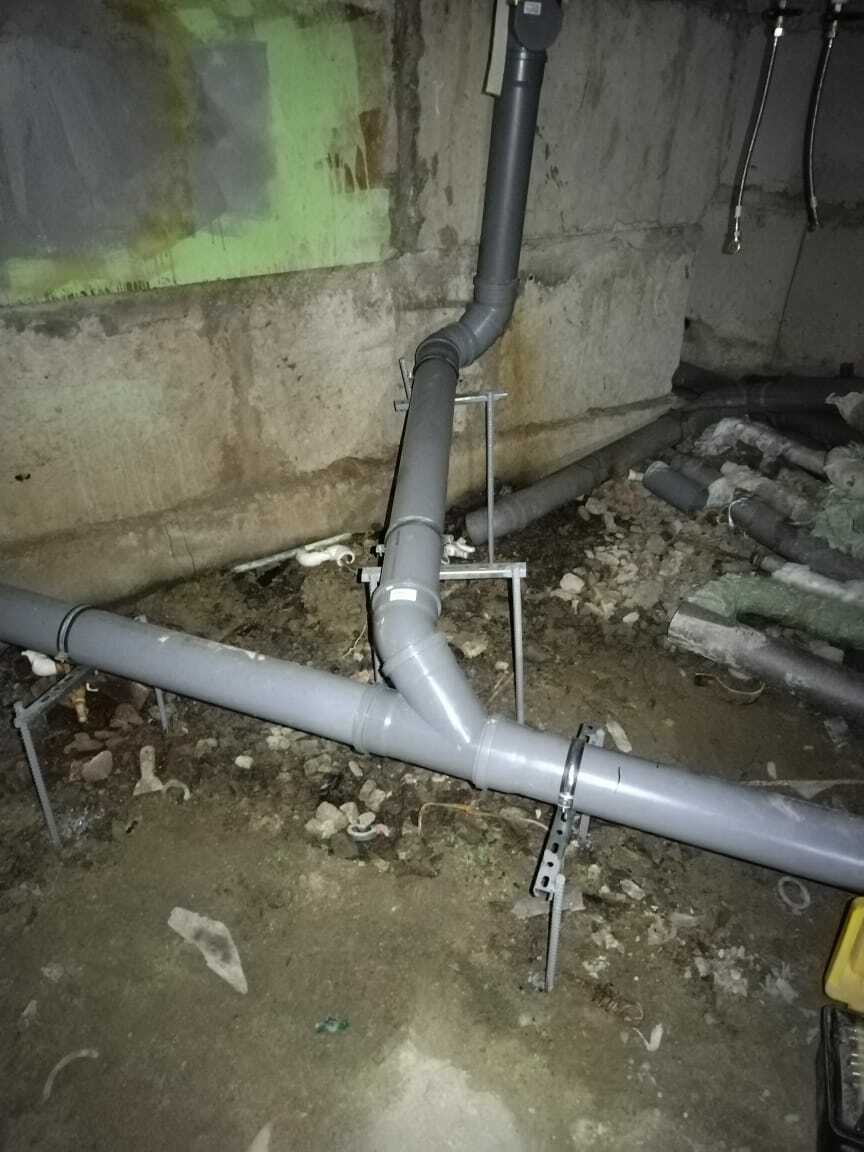

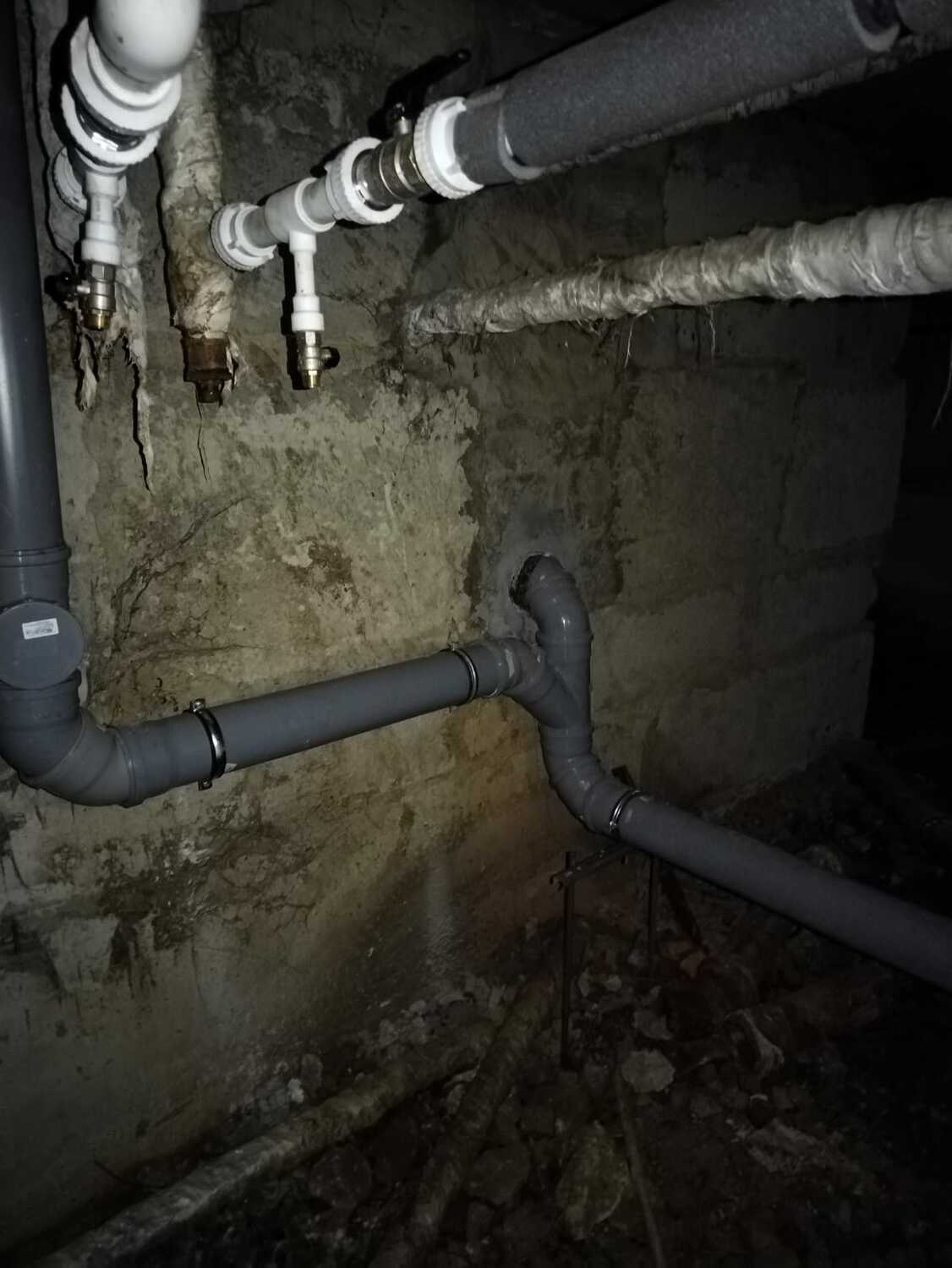

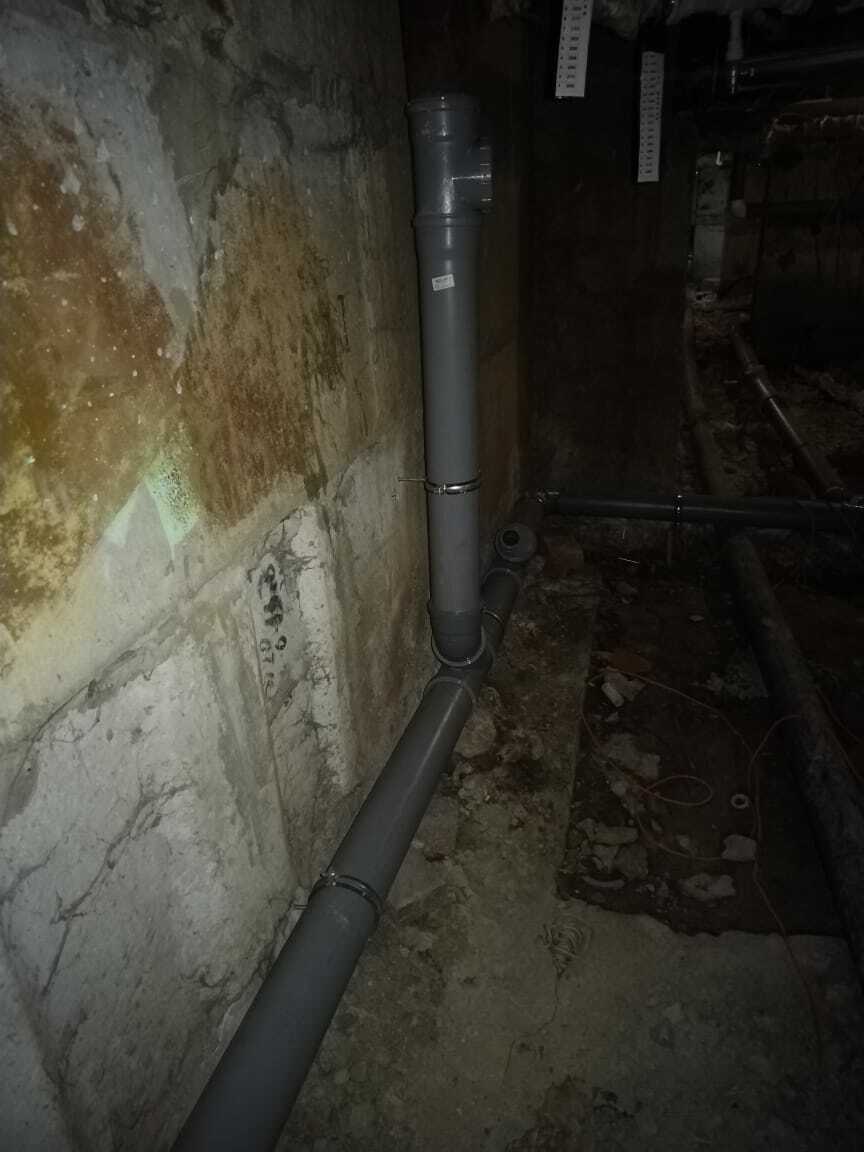

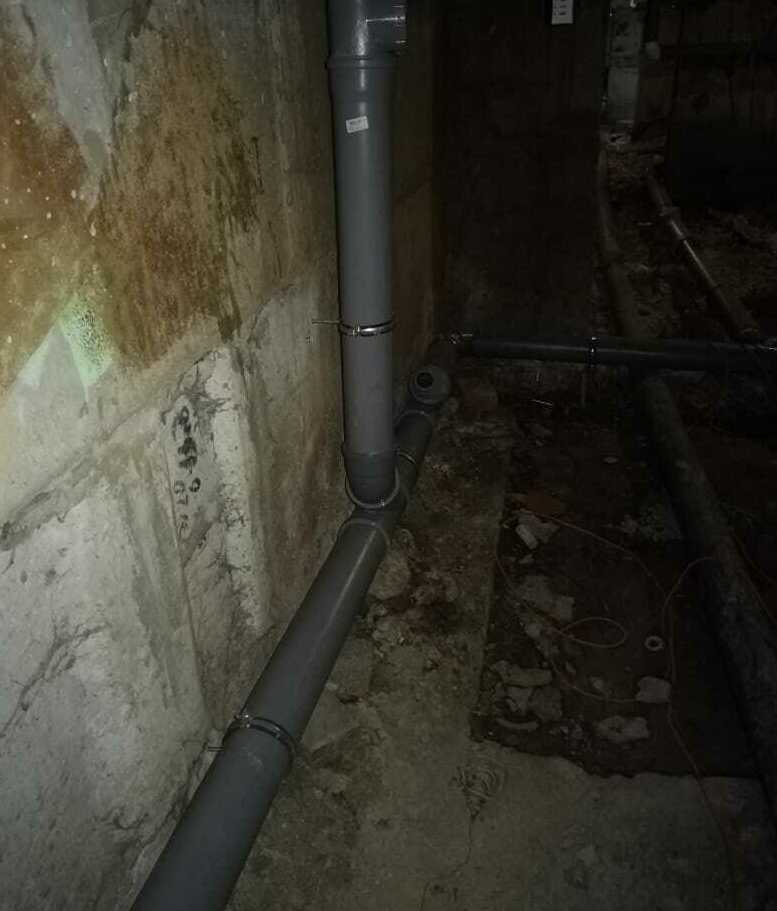

НАШЕ ПОСЛЕ подвал 2-ого подъезда!

Уважаемые, жители нашего МКД Победы 31!

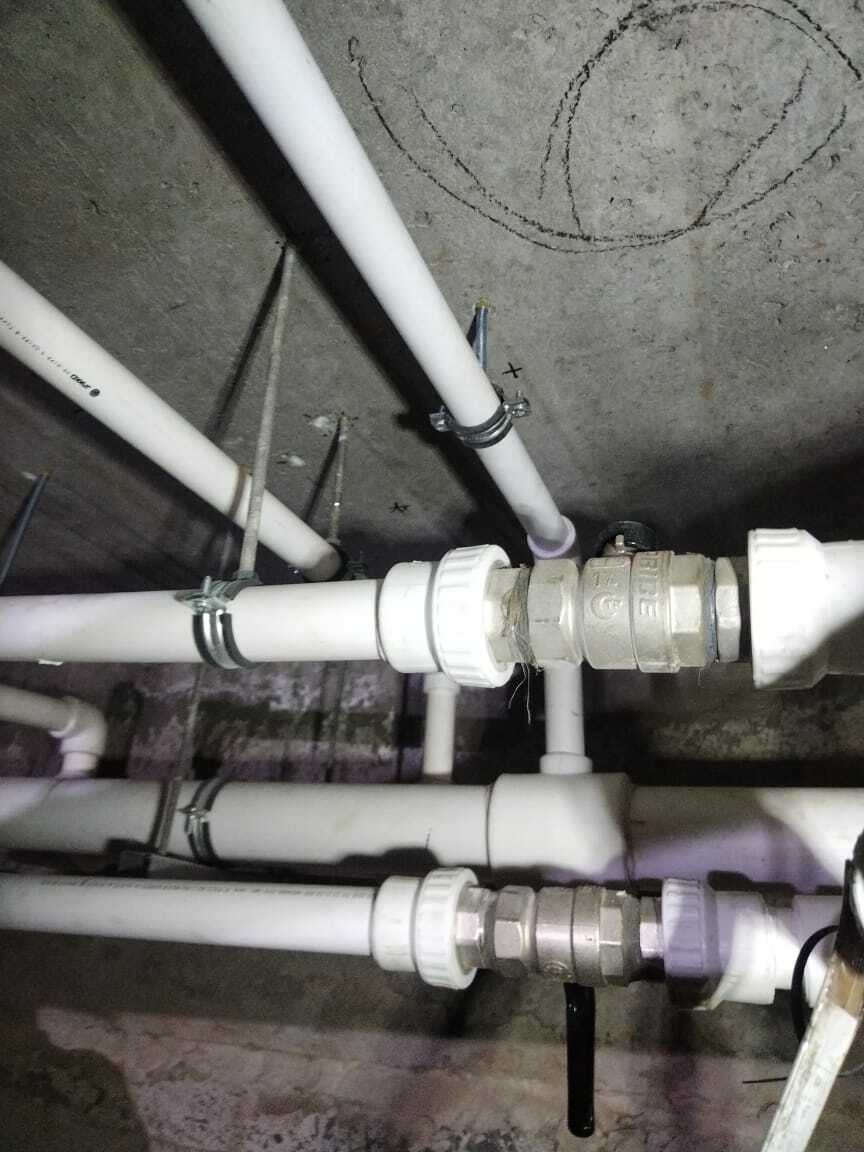

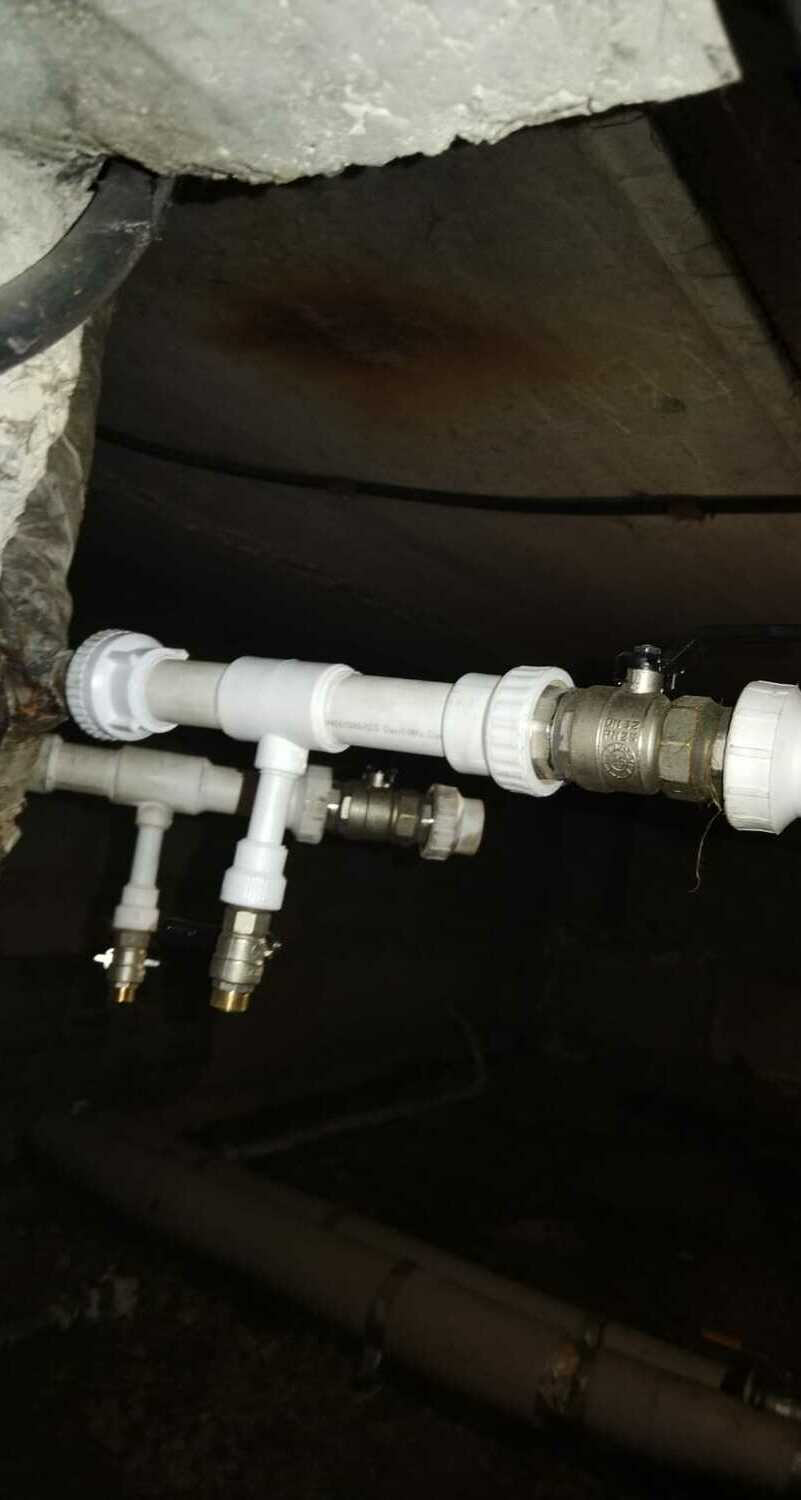

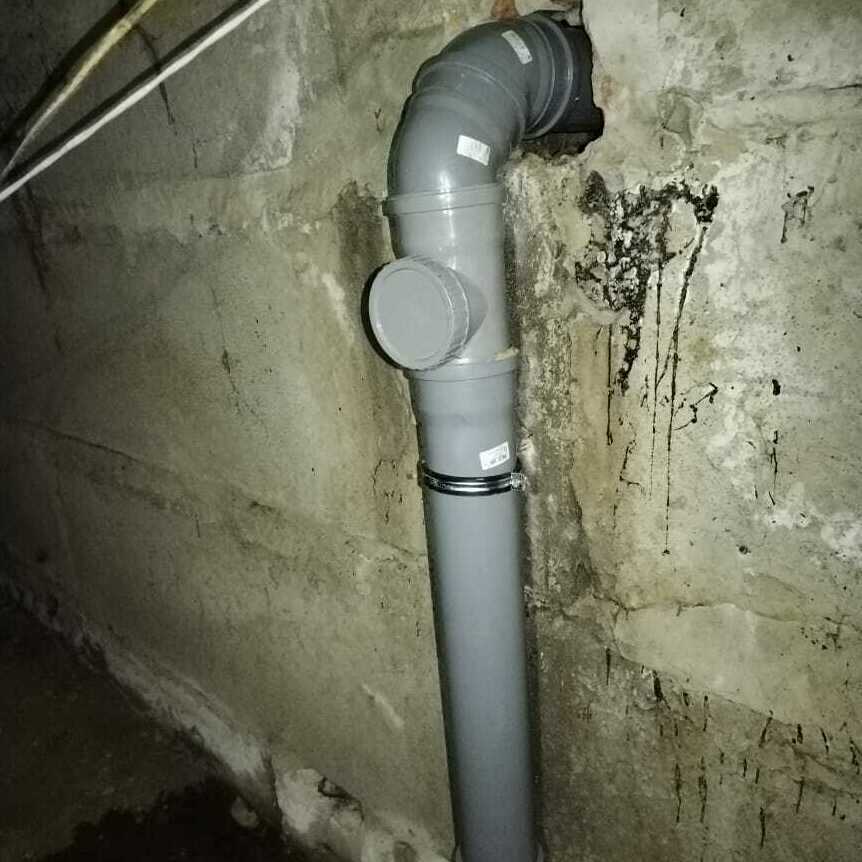

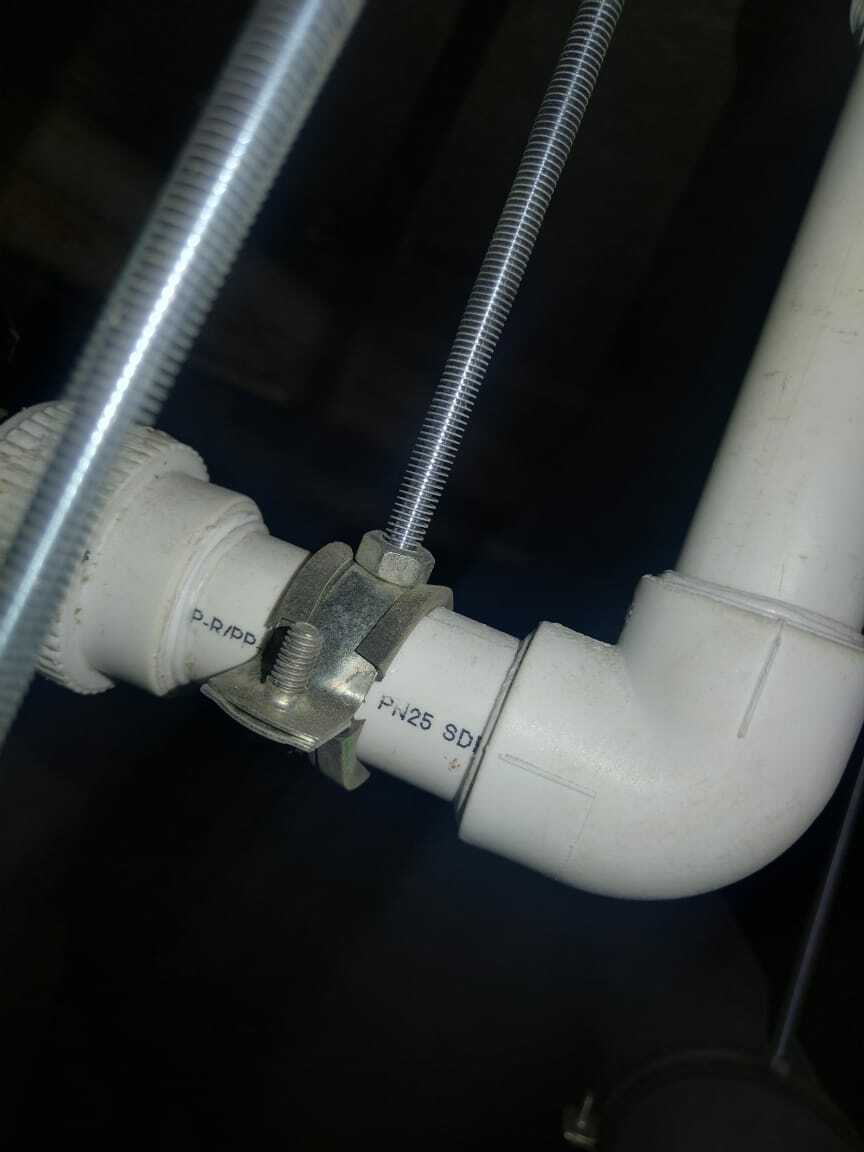

Ремонт системы холодного и горячего водоснабжения и водоотведения в 1-ом подъезде закончился! Рады сообщить Вам, что во 2 подъезде начался 1-й этап ремонта внутридомовых инженерных систем холодного, горячего водоснабжения и водоотведения в подвальном помещении!

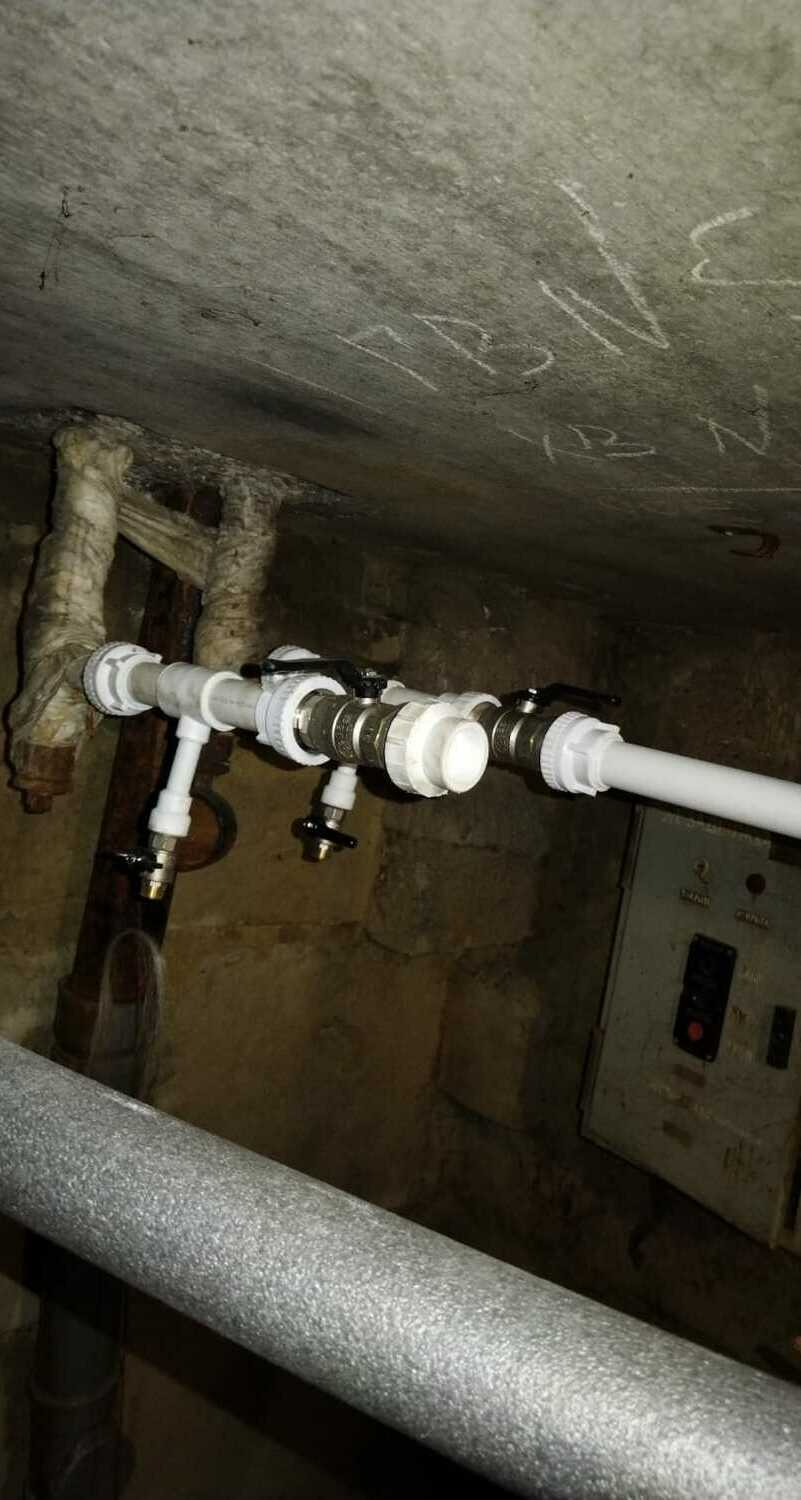

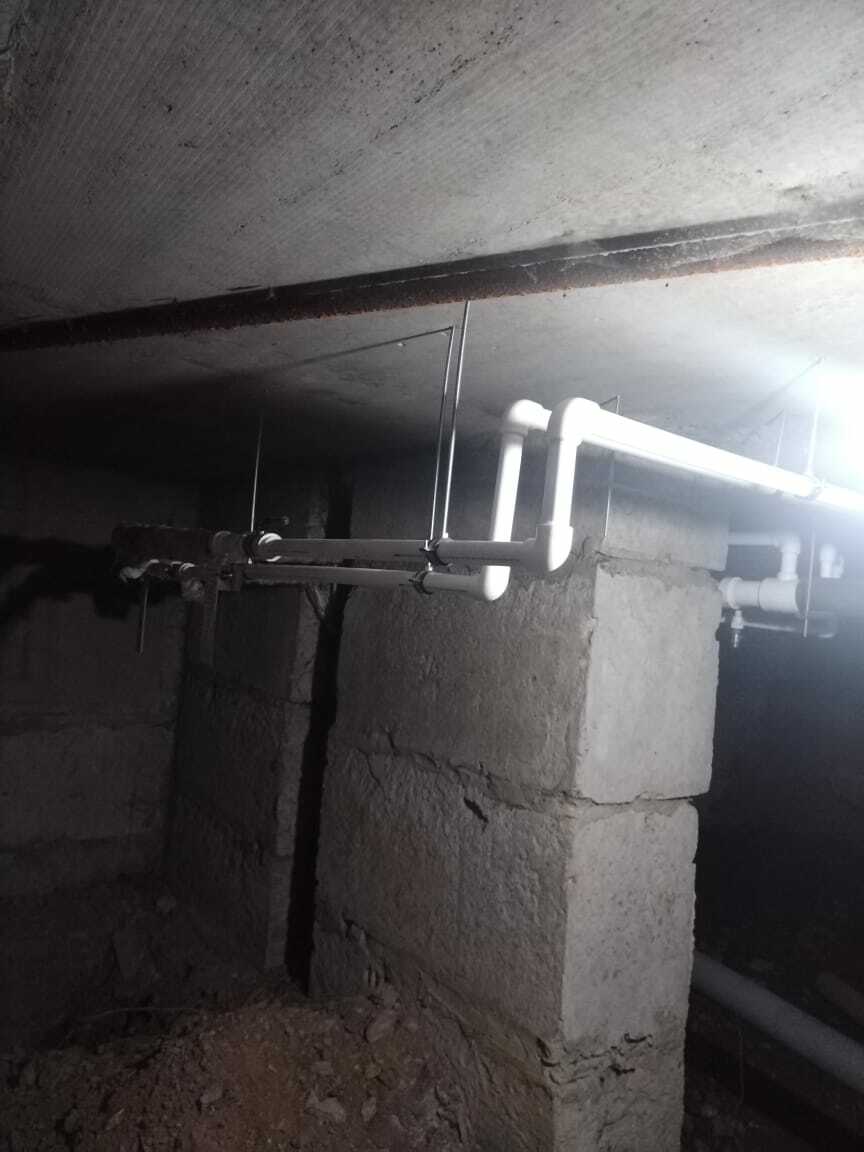

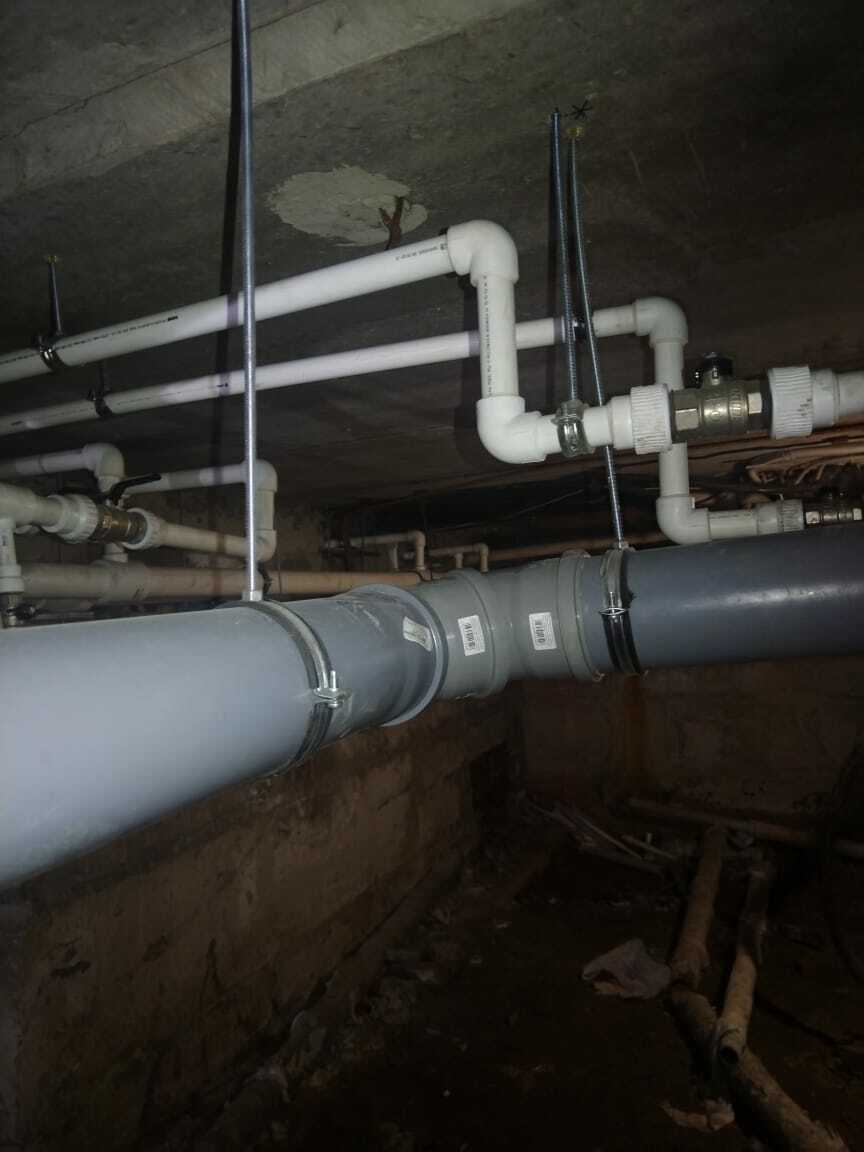

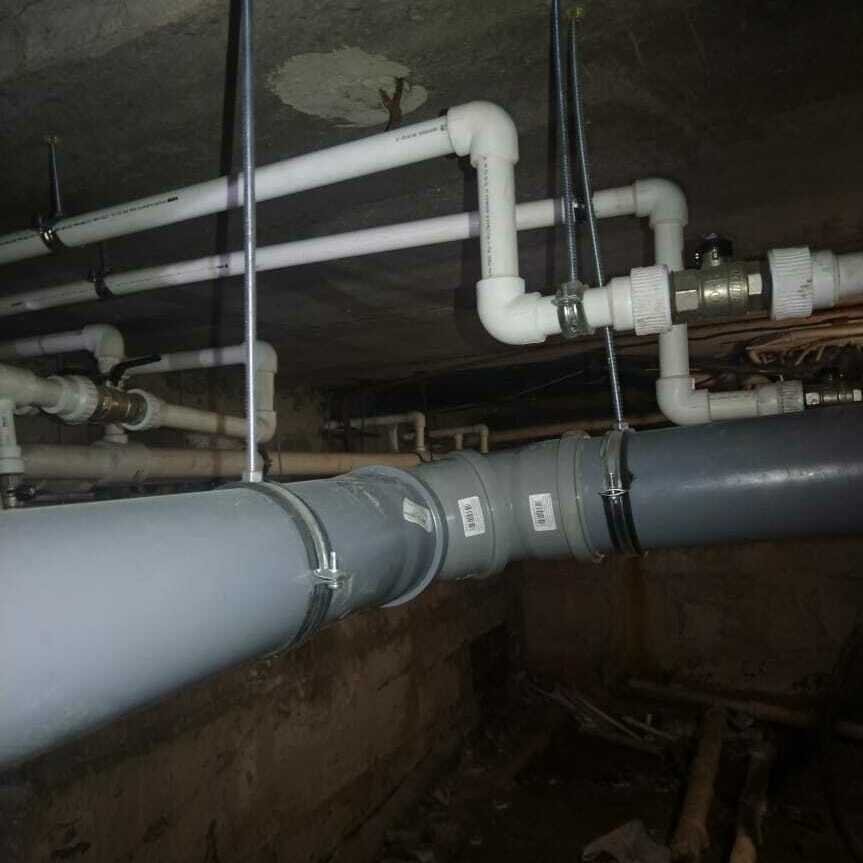

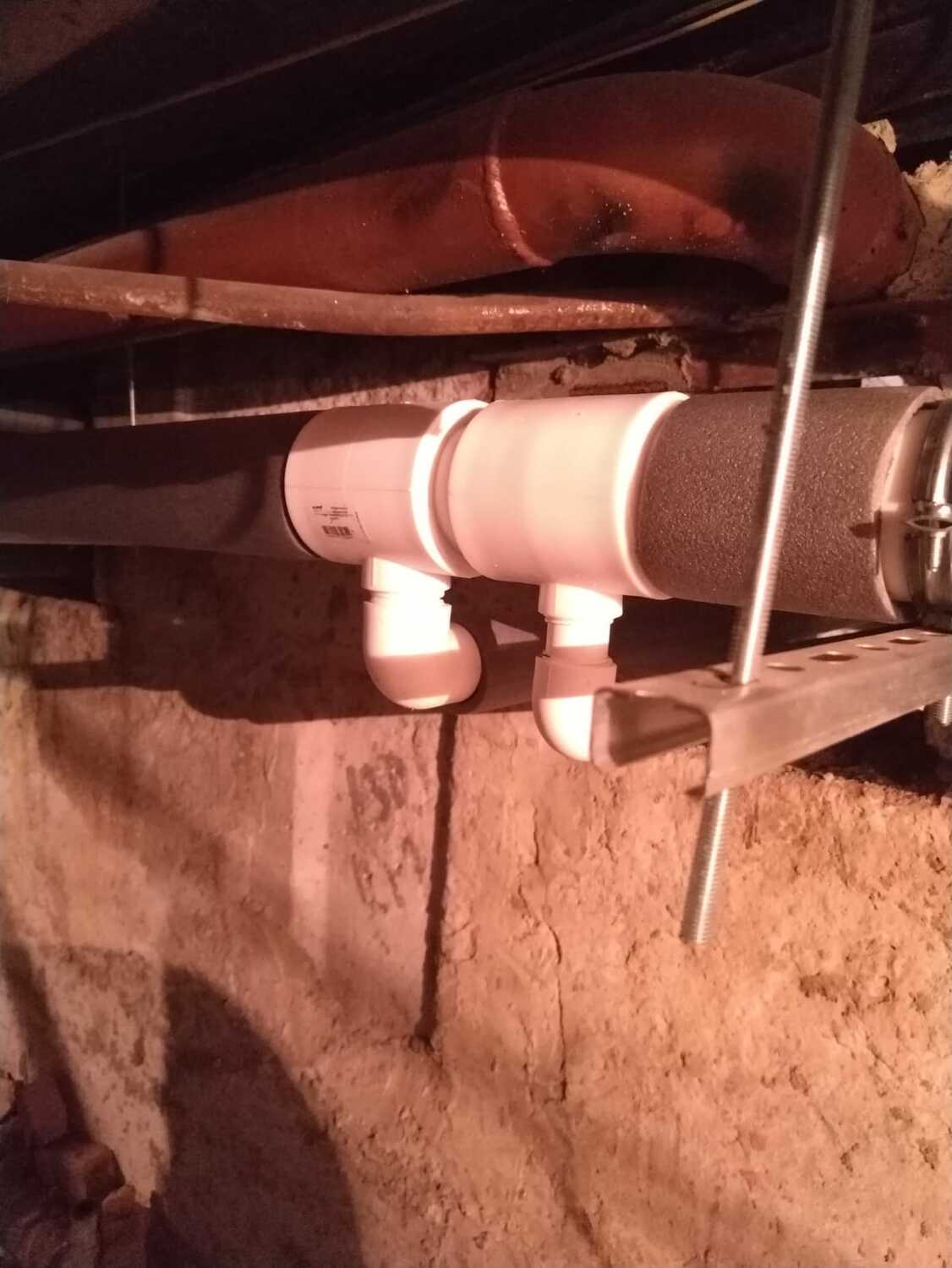

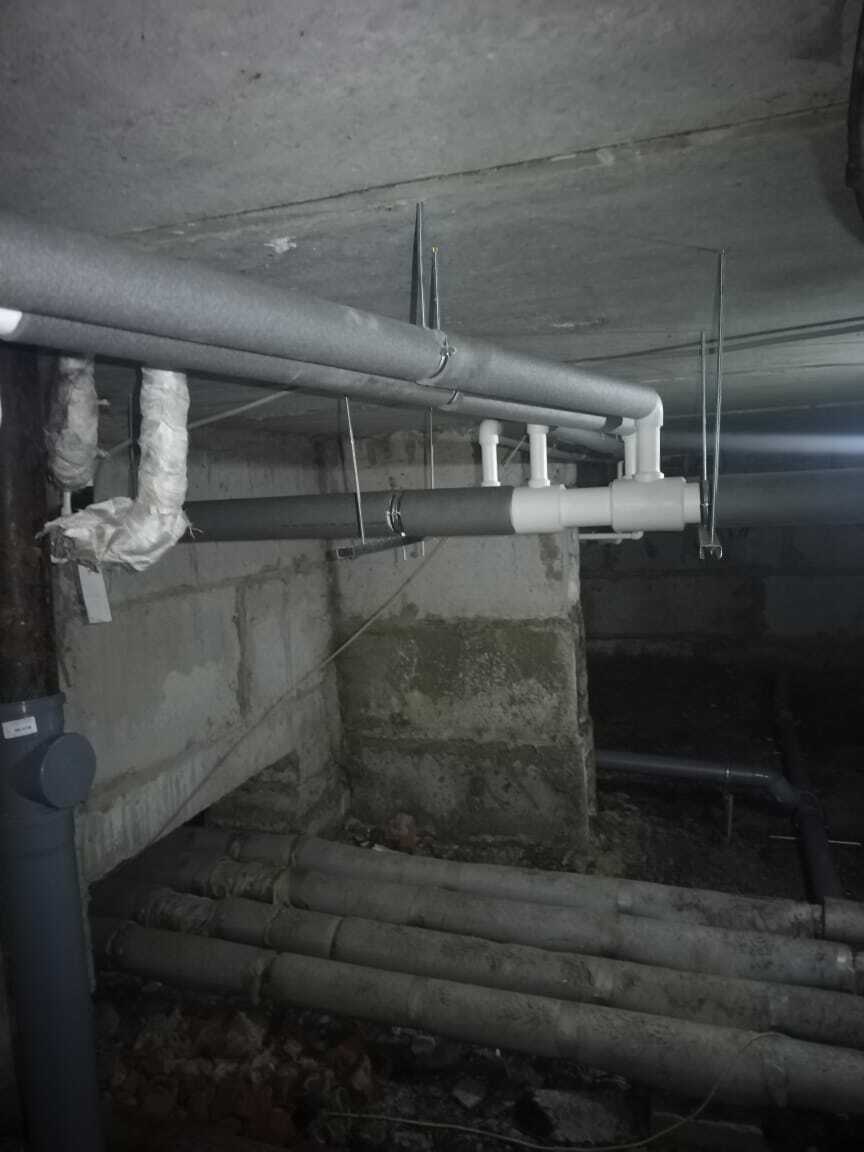

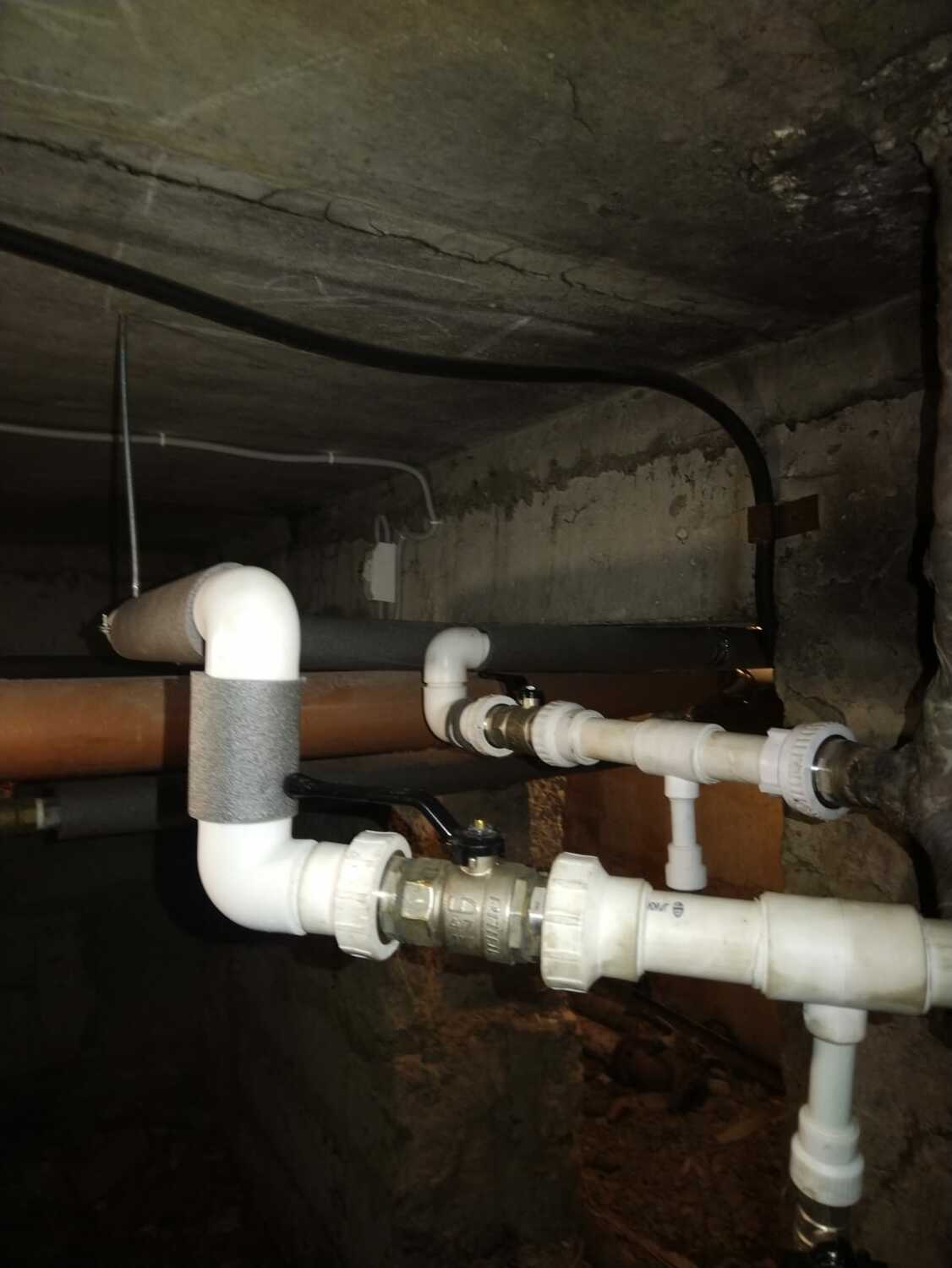

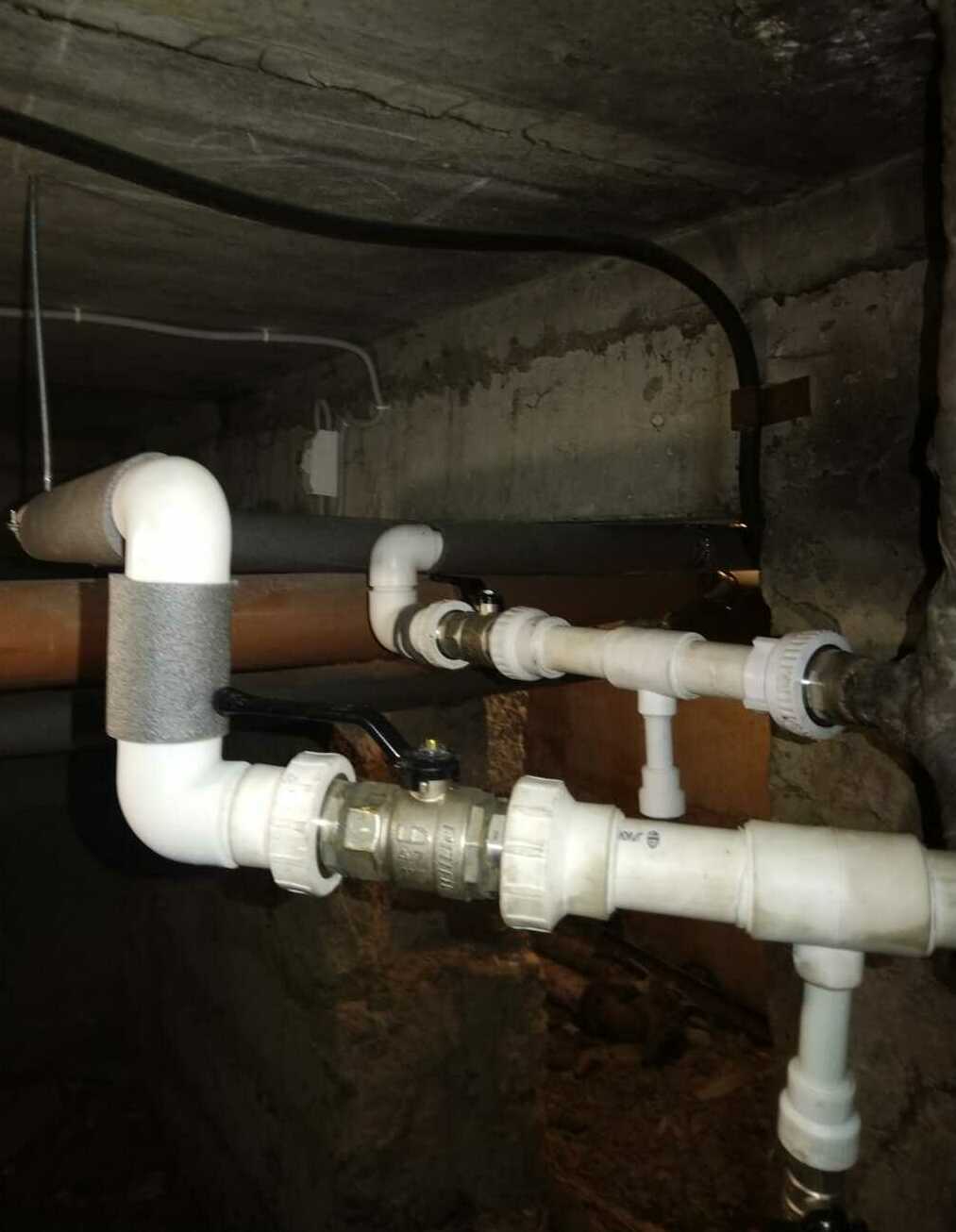

Наше ПОСЛЕ подвал 1-ого подъезд!

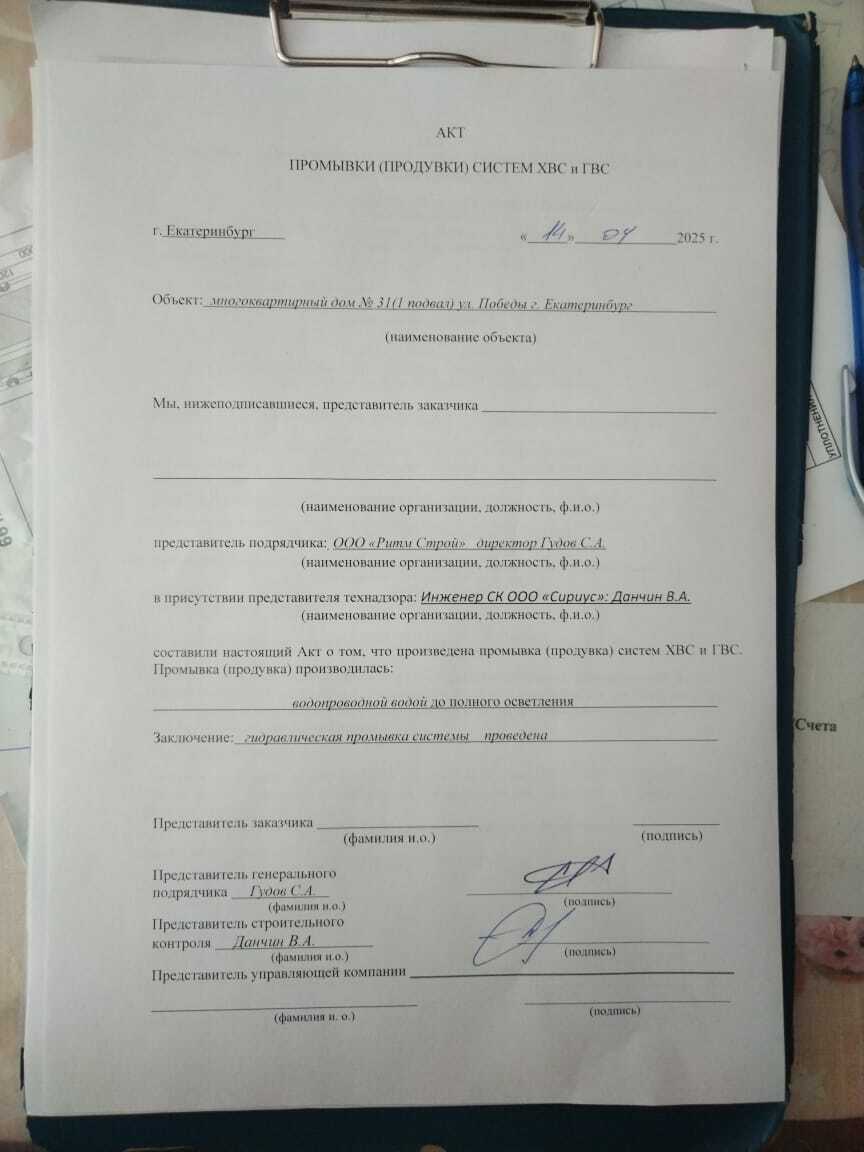

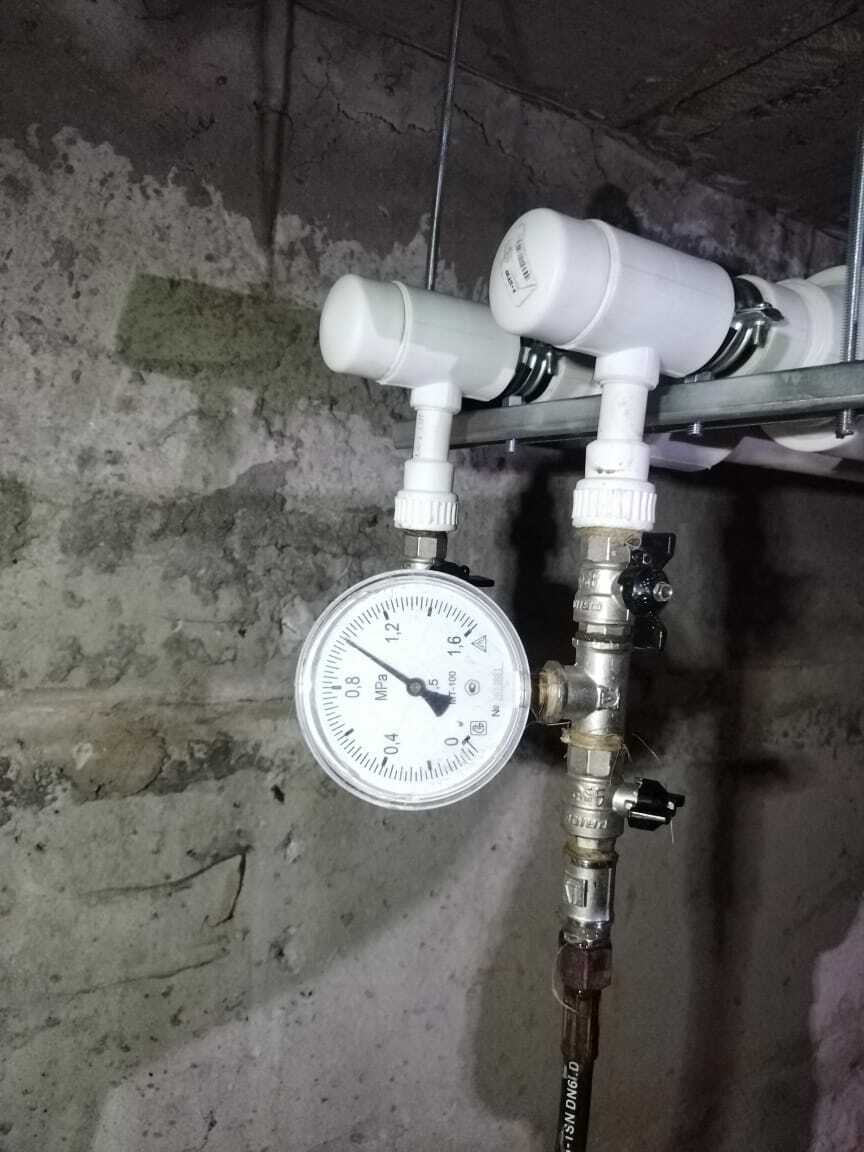

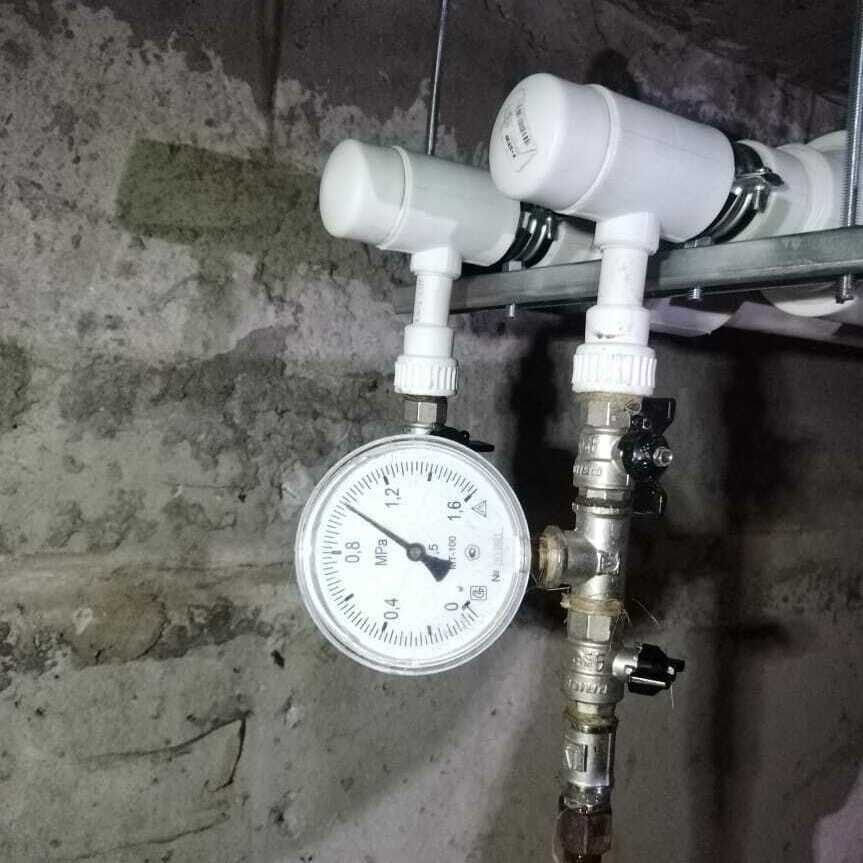

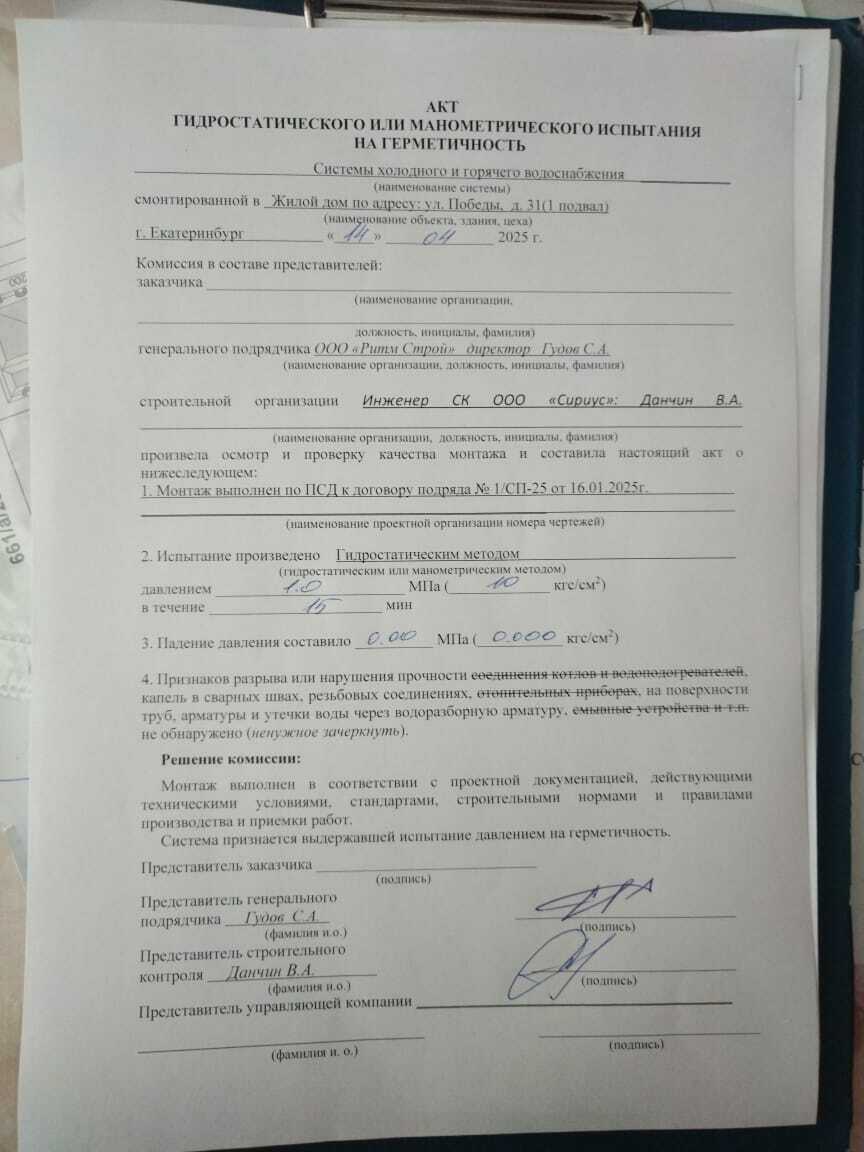

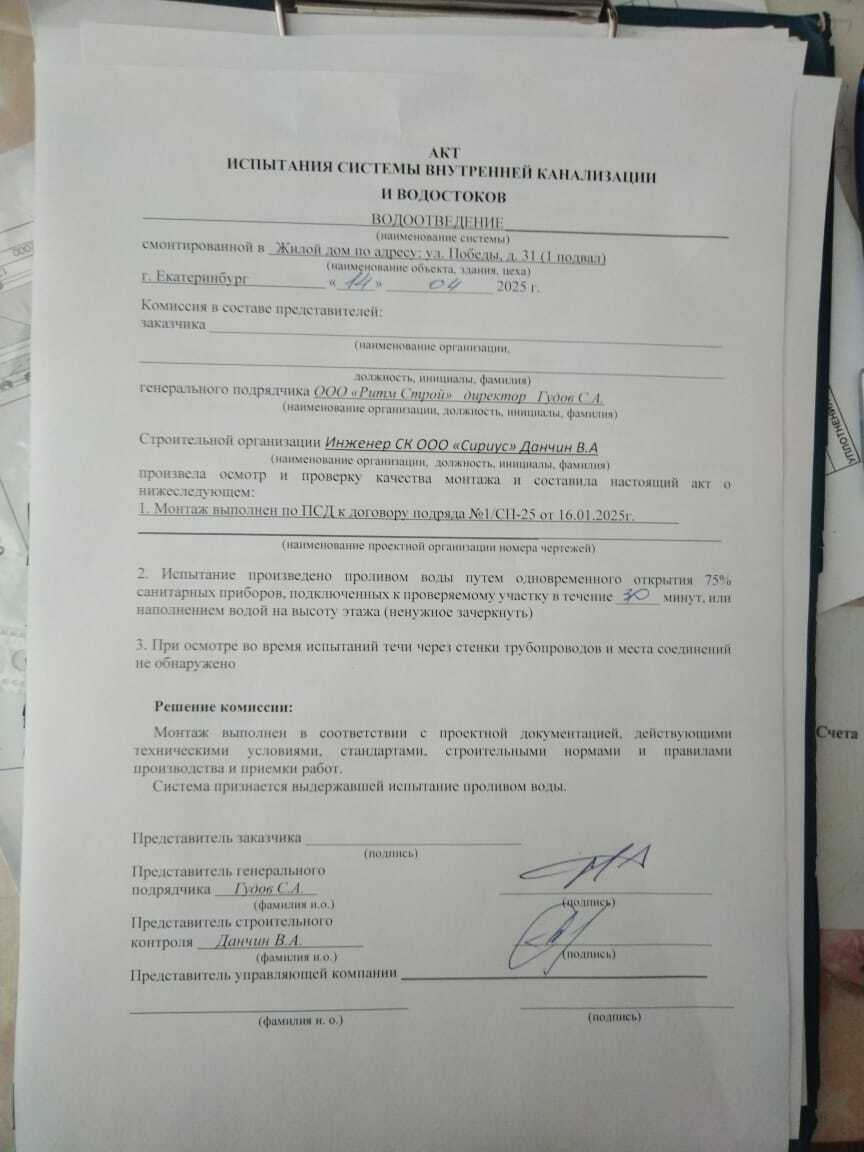

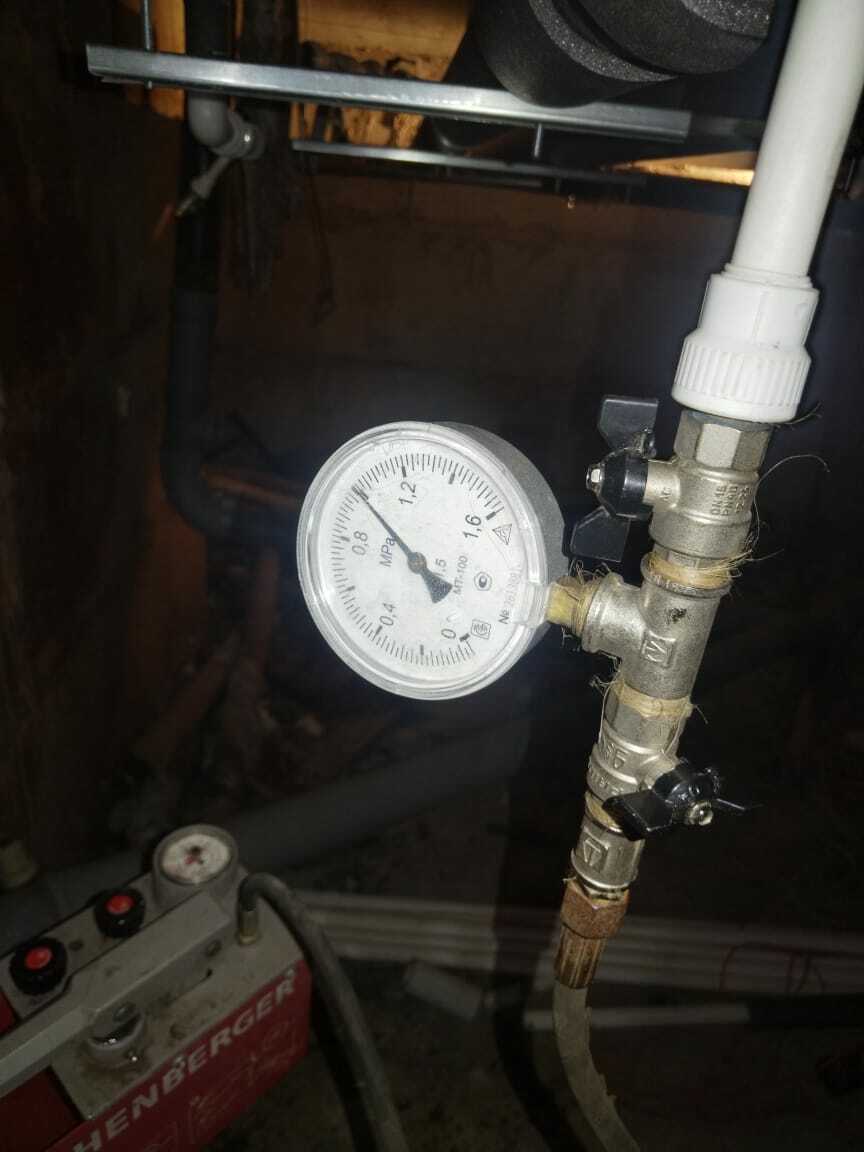

"Трубопровод ХГВС разрешаю утеплять" "Испытание трубопровода произведено успешно!"
Заключение строительного контроля. С актами можете ознакомиться ниже

Товарищи, 03.04.2025 года начался капитальный ремонт в нашем МКД!!!
Мы запускаем календарь с обратным счетом НА ГЛАВНОЙ СТРАНИЦЕ НАШЕГО САЙТА- он поможет нам отследить время до важного события - окончания работ по 1 этапу капитального ремонта системы водоснабжения и водоотведения в подвальных помещениях.
Мы так долго ждали этого ремонта, голосовали, добивались положительного решения и вот теперь осталось дождаться его завершения, которое запланировано на 3 октября 2025 год.
Будем внимательно следить за рубрикой ДО и ПОСЛЕ вместе со строительным контролем и публиковать здесь.
Удачно завершенный ремонт подарит ощущение успеха и новых возможностей.

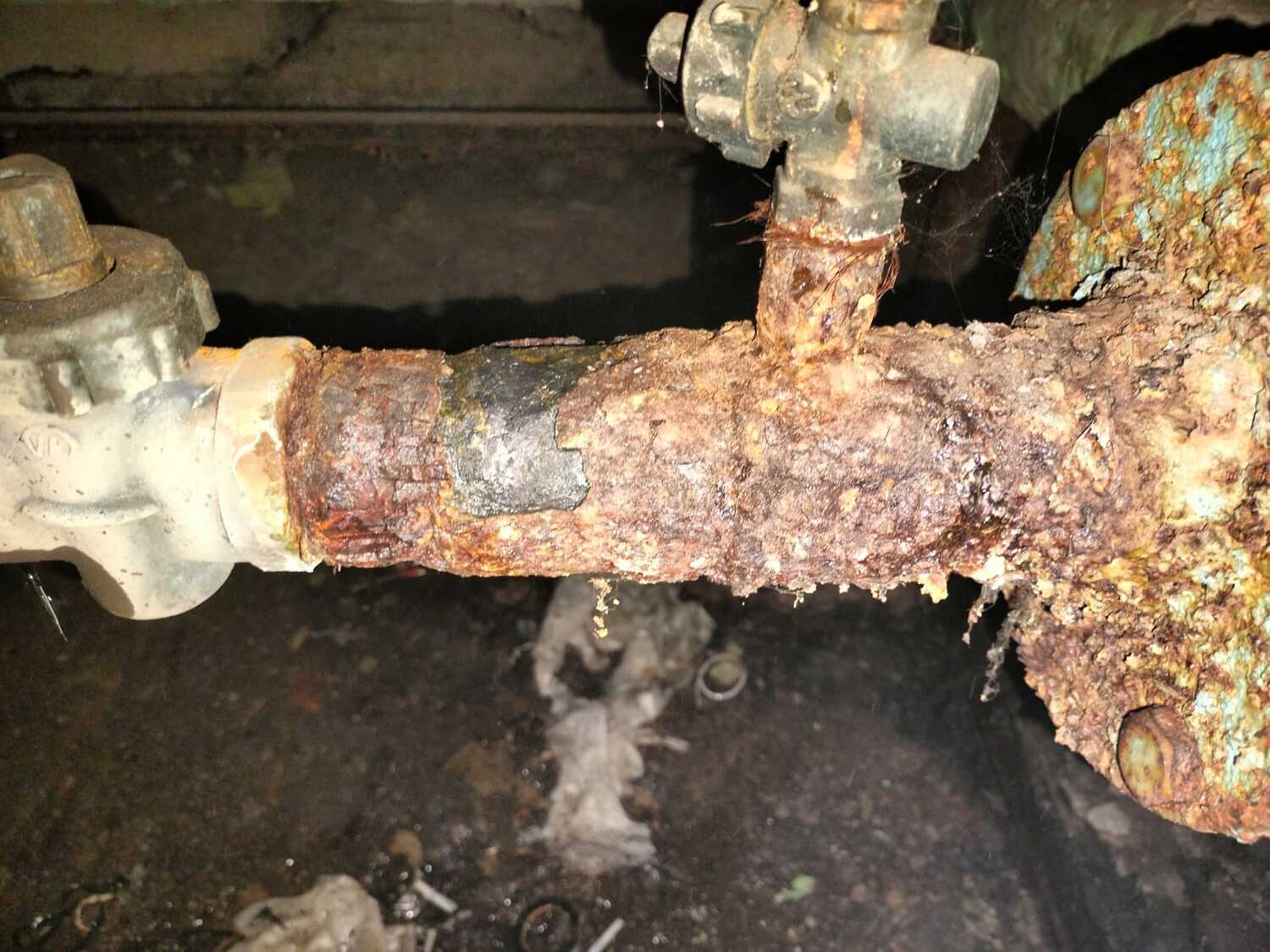

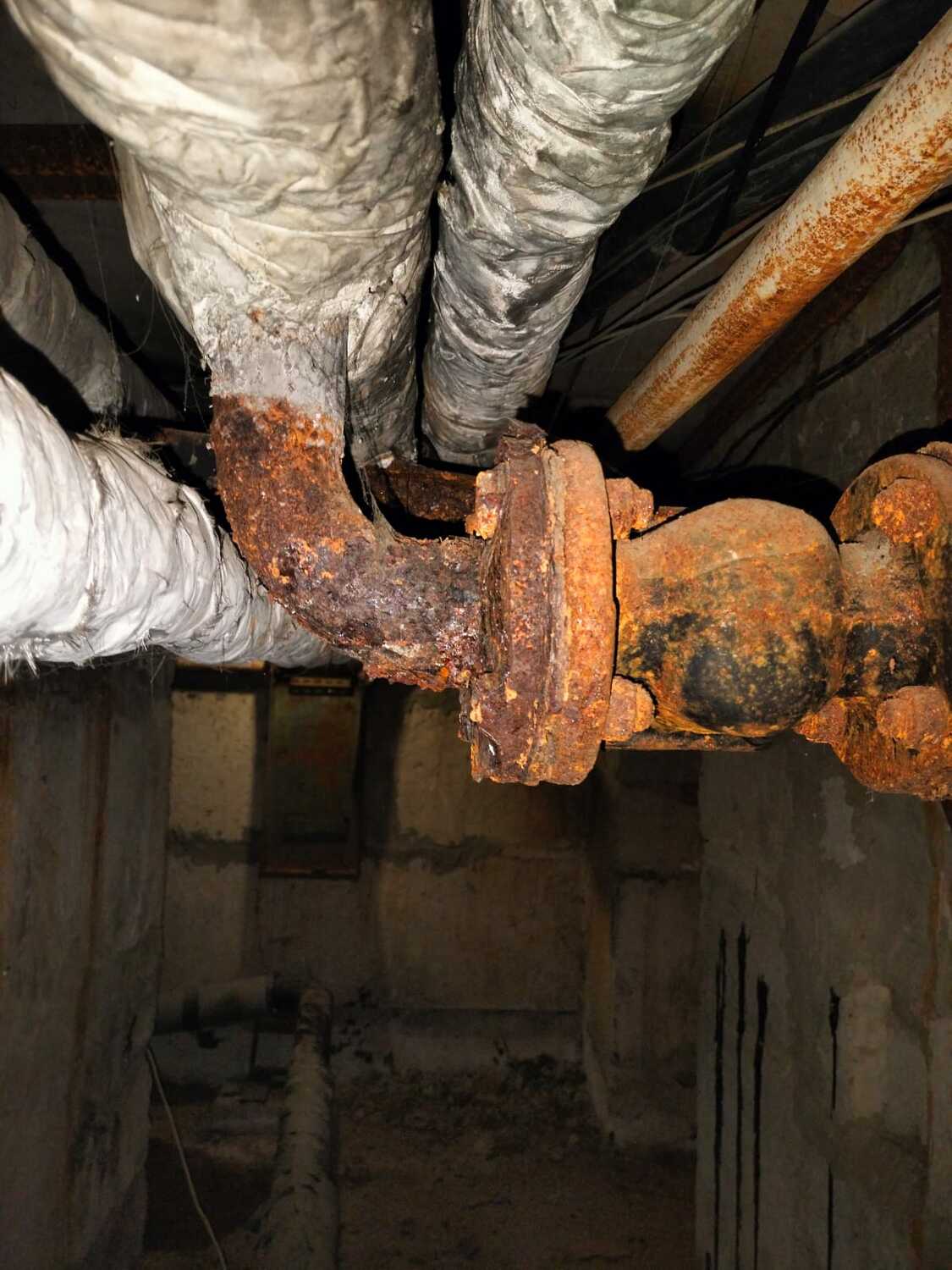

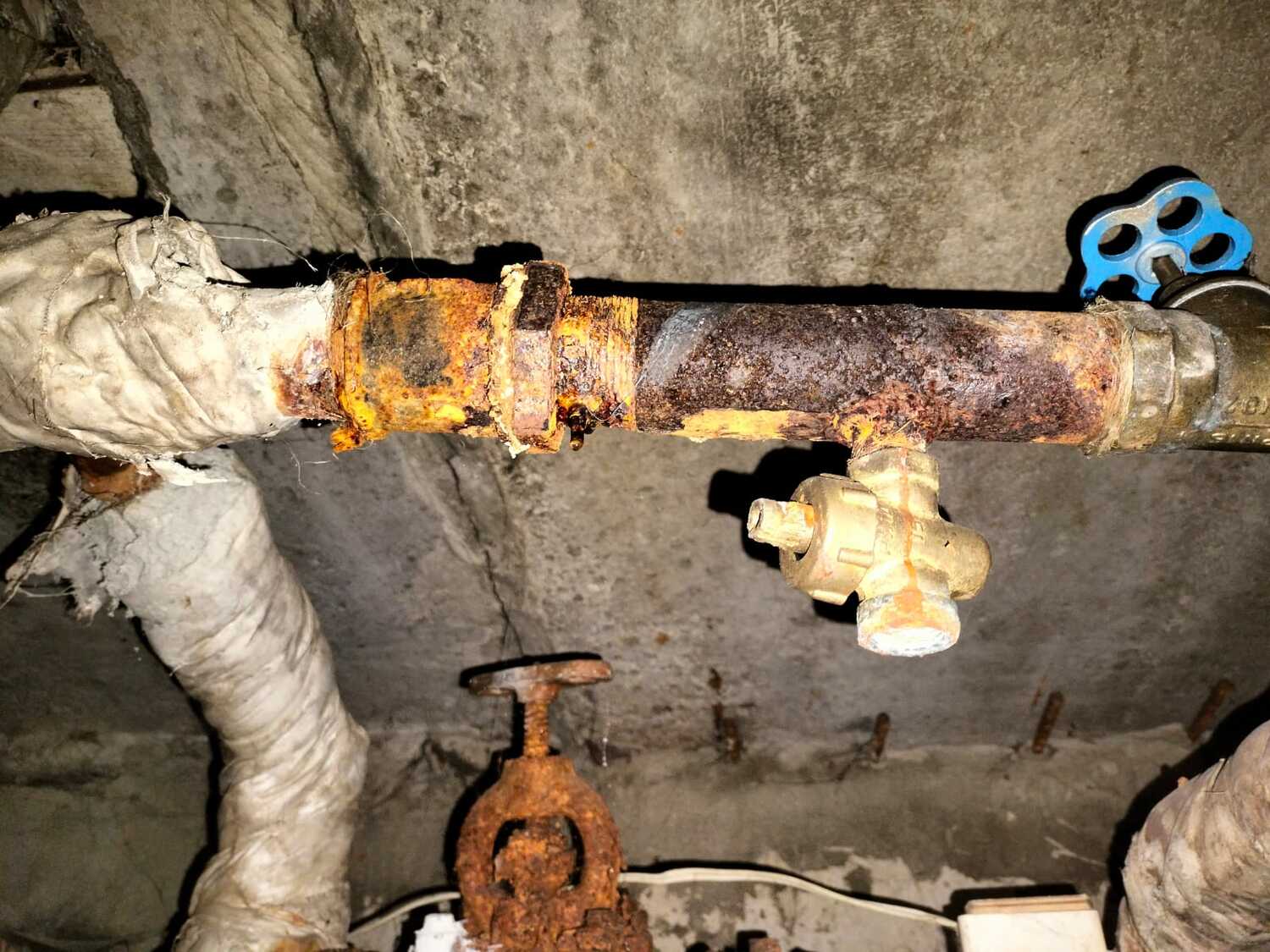

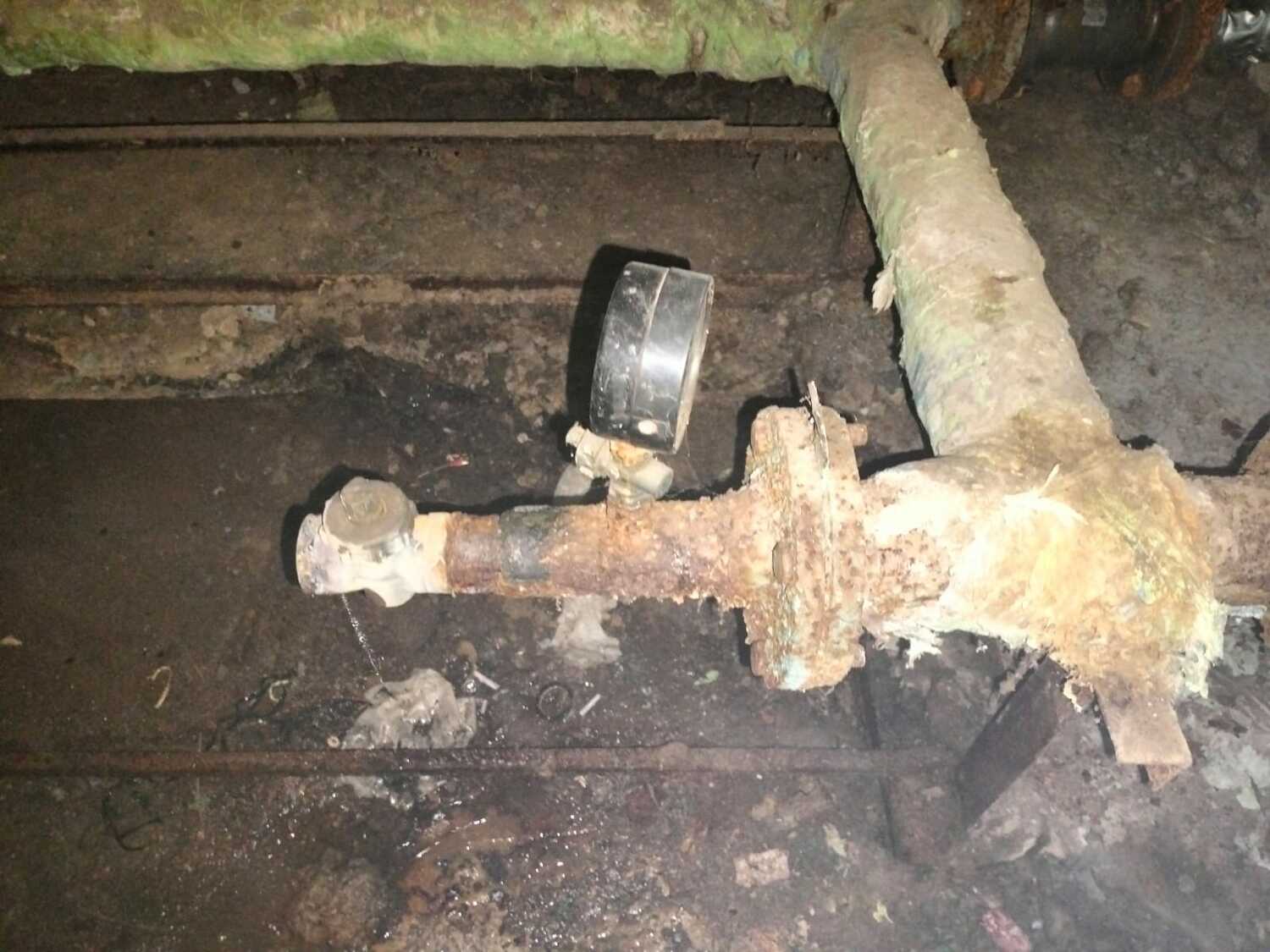

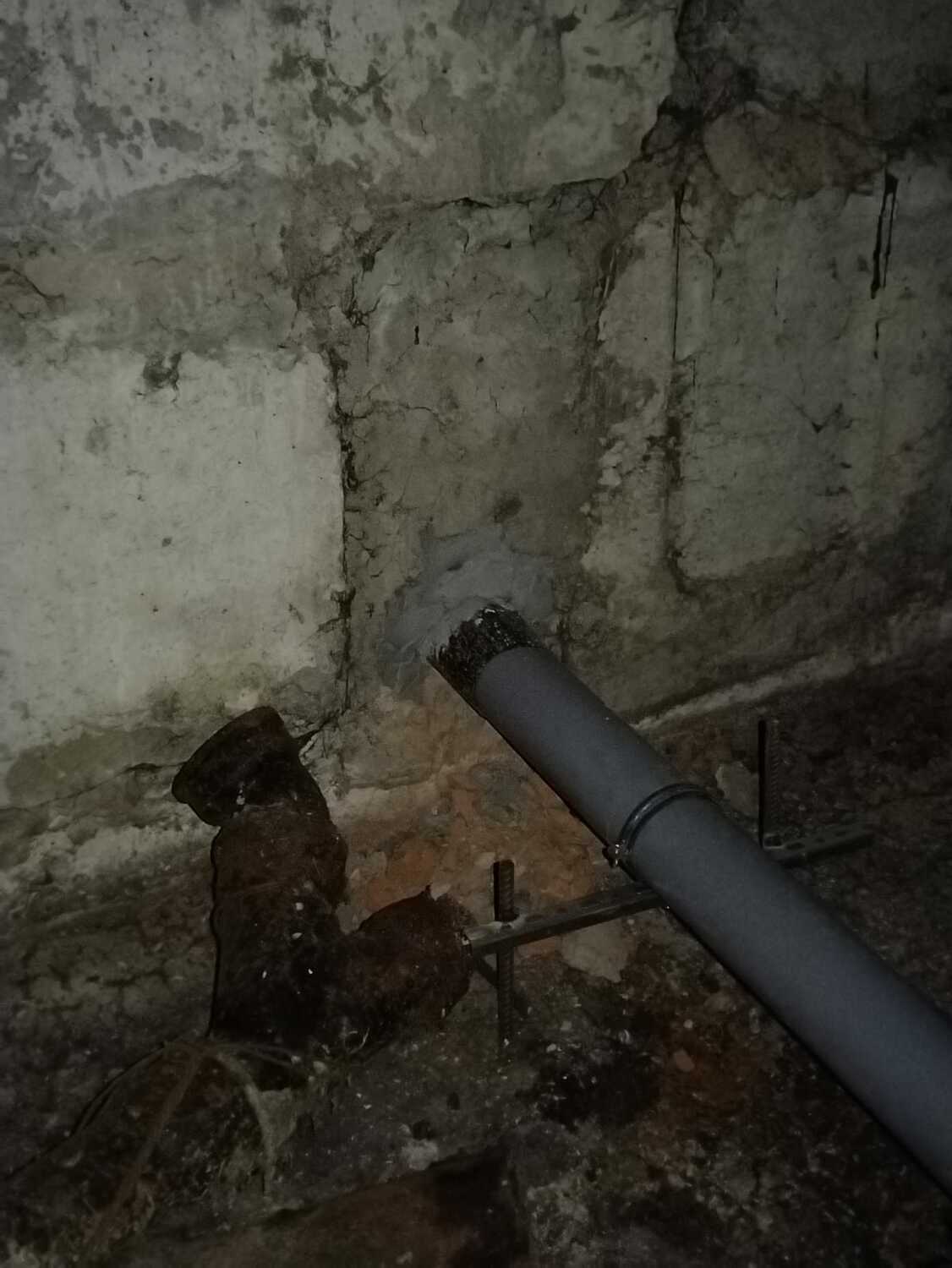

Наше ДО в подвале - 1 подъезд!
